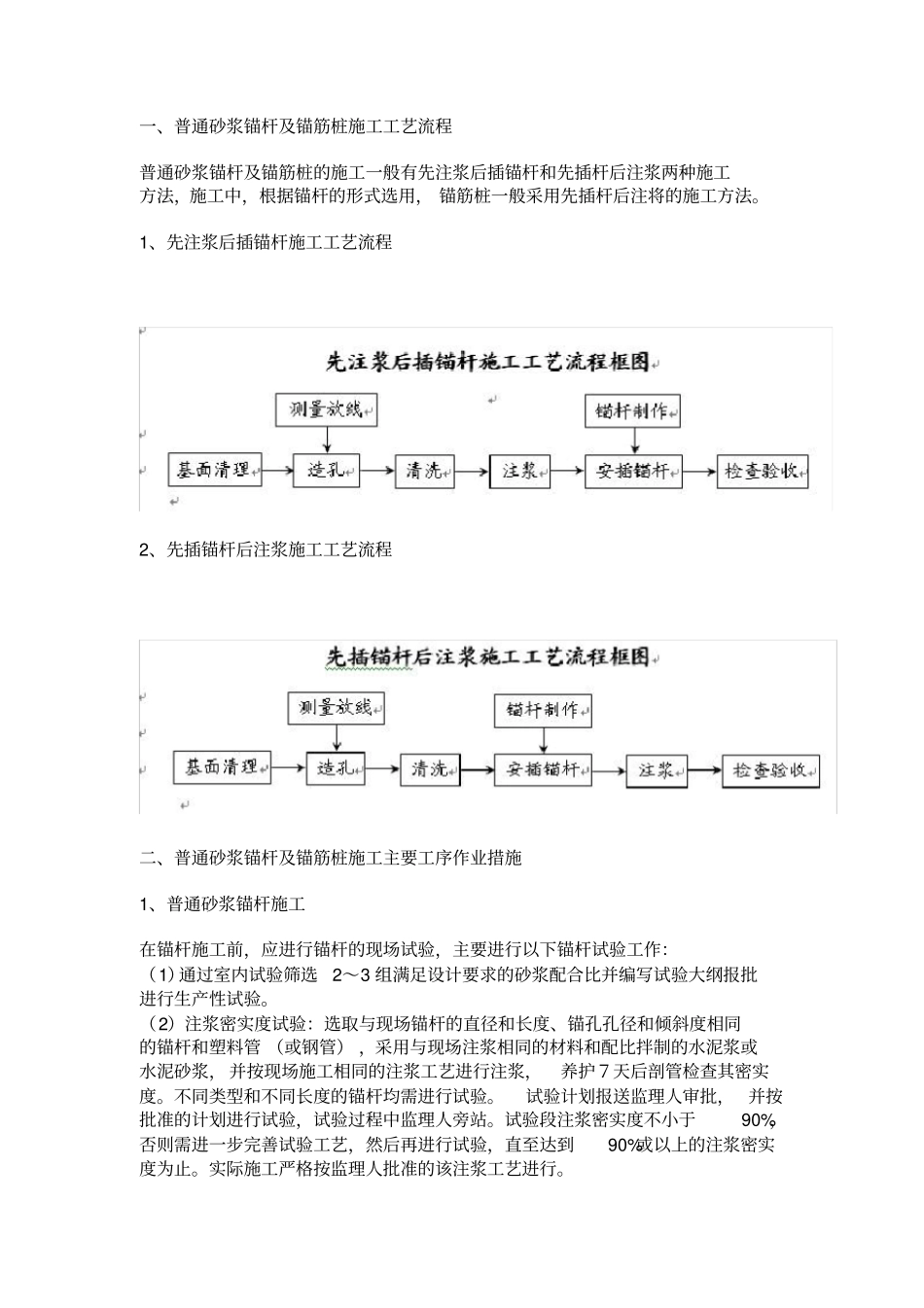

一、普通砂浆锚杆及锚筋桩施工工艺流程普通砂浆锚杆及锚筋桩的施工一般有先注浆后插锚杆和先插杆后注浆两种施工方法,施工中,根据锚杆的形式选用, 锚筋桩一般采用先插杆后注将的施工方法
1、先注浆后插锚杆施工工艺流程2、先插锚杆后注浆施工工艺流程二、普通砂浆锚杆及锚筋桩施工主要工序作业措施1、普通砂浆锚杆施工在锚杆施工前,应进行锚杆的现场试验,主要进行以下锚杆试验工作:(1)通过室内试验筛选2~3 组满足设计要求的砂浆配合比并编写试验大纲报批进行生产性试验
(2)注浆密实度试验:选取与现场锚杆的直径和长度、锚孔孔径和倾斜度相同的锚杆和塑料管 (或钢管) ,采用与现场注浆相同的材料和配比拌制的水泥浆或水泥砂浆, 并按现场施工相同的注浆工艺进行注浆,养护7天后剖管检查其密实度
不同类型和不同长度的锚杆均需进行试验
试验计划报送监理人审批, 并按批准的计划进行试验,试验过程中监理人旁站
试验段注浆密实度不小于90%,否则需进一步完善试验工艺,然后再进行试验,直至达到90%或以上的注浆密实度为止
实际施工严格按监理人批准的该注浆工艺进行

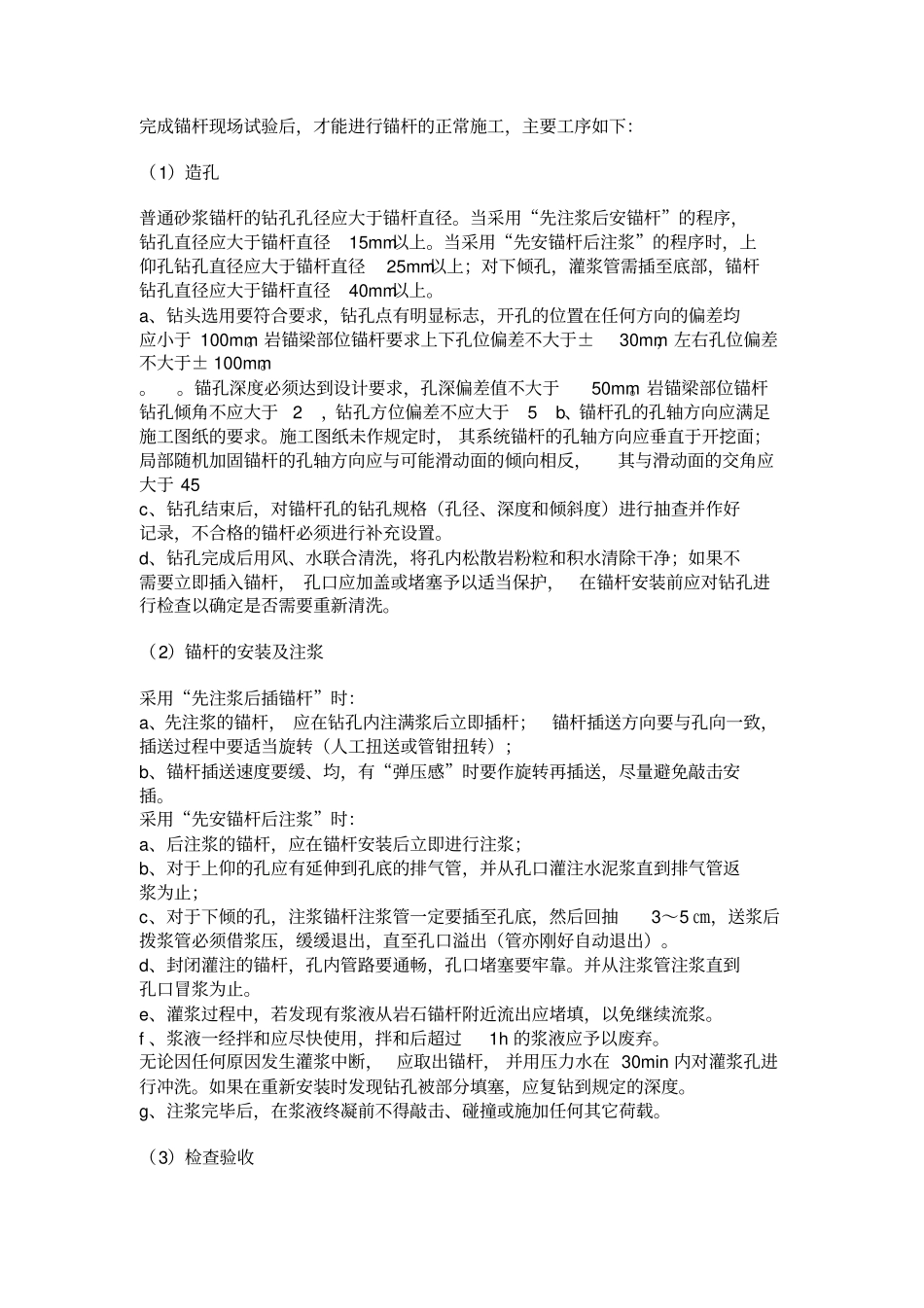

完成锚杆现场试验后,才能进行锚杆的正常施工,主要工序如下:(1)造孔普通砂浆锚杆的钻孔孔径应大于锚杆直径
当采用“先注浆后安锚杆”的程序,钻孔直径应大于锚杆直径15mm以上
当采用“先安锚杆后注浆”的程序时,上仰孔钻孔直径应大于锚杆直径25mm以上;对下倾孔,灌浆管需插至底部,锚杆钻孔直径应大于锚杆直径40mm以上
a、钻头选用要符合要求,钻孔点有明显标志,开孔的位置在任何方向的偏差均应小于 100mm
岩锚梁部位锚杆要求上下孔位偏差不大于±30mm,左右孔位偏差不大于± 100mm
锚孔深度必须达到设计要求,孔深偏差值不大于50mm
岩锚梁部位锚杆钻孔倾角不应大于2,钻孔方位偏差不应大于5b、锚杆孔的孔轴方向应满足施工图纸的要求

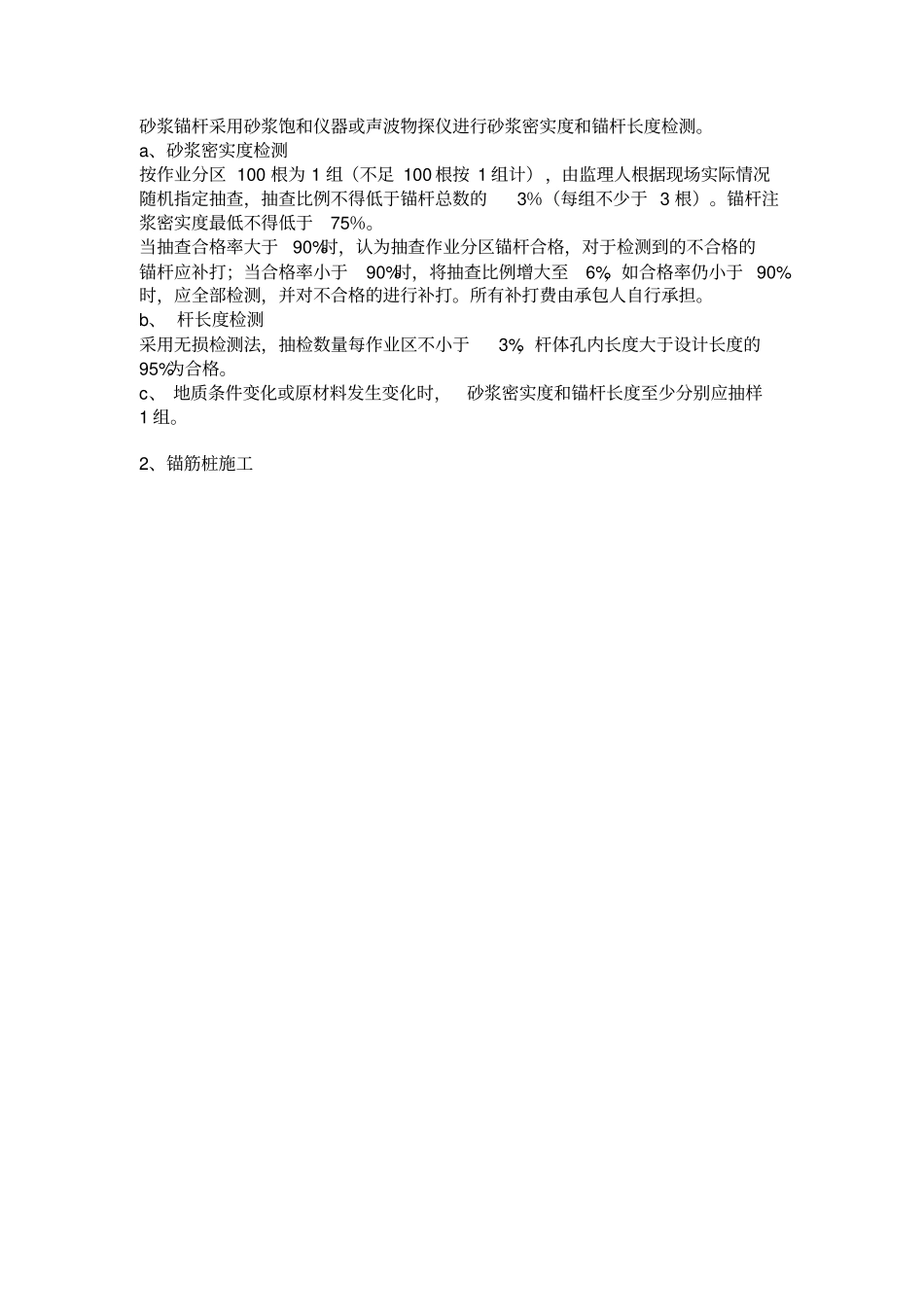

施工图纸未作规定时,
