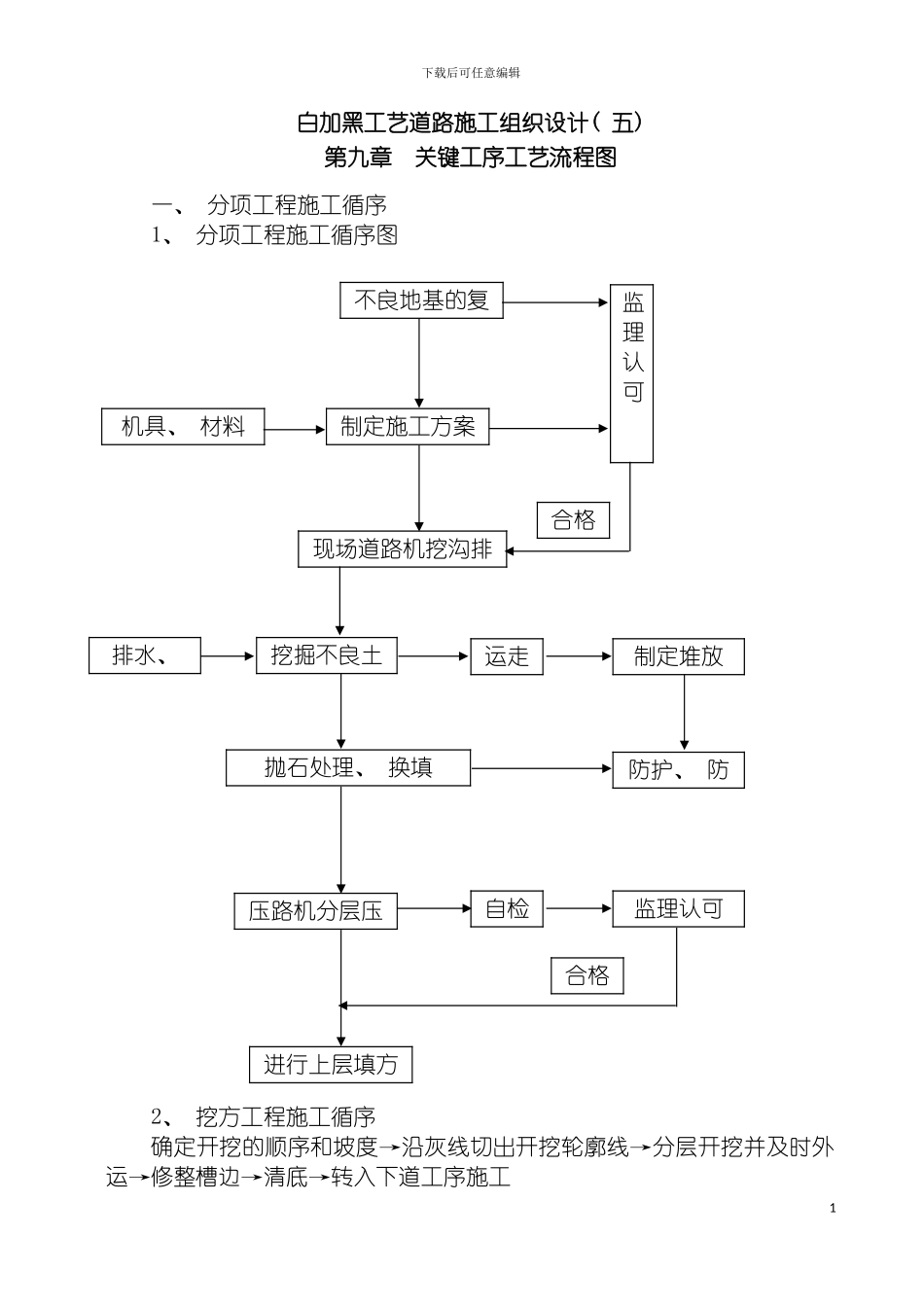

下载后可任意编辑白加黑工艺道路施工组织设计五1下载后可任意编辑白加黑工艺道路施工组织设计( 五) 第九章 关键工序工艺流程图一、 分项工程施工循序1、 分项工程施工循序图2、 挖方工程施工循序确定开挖的顺序和坡度→沿灰线切出开挖轮廓线→分层开挖并及时外运→修整槽边→清底→转入下道工序施工1不良地基的复测制定施工方案现场道路机挖沟排盲沟挖掘不良土层抛石处理、 换填压路机分层压实机具、 材料供应计划排水、 抽水进行上层填方作业运走制定堆放场防护、 防污自检监理认可合格合格监理认可下载后可任意编辑3、 填方工程施工循序换土层地坪上清理→检验土质→分层铺土、 耙平→夯打密实→检验密实度→修整找平验收→转入下道工序施工4、 管井砌砖工程施工循序定位放线→基坑开挖→修整边槽及复核水平线→浇灌素砼基层→井身砌筑并随砌随抹→井洞口预留并接口处理→两侧填土→分层夯实→砼井圈浇灌→后期井盖安装5、 双壁波纹管安装工程施工循序定位放线→确立坡向及基准点→沟槽开挖→基底夯实→铺贴砂石或浇灌素砼垫层→管道安装→管道连接及与管井处理→闭水试验→回填夯实6、 石子粉垫层施工循序定位放线→检查管井安装是否满足设计要求→检查基土并修整→厂区搅拌→运输→摊铺→碾压→养护→转入下道工序施工7、 水泥混凝土路面施工循序准备工作: 检查水稳层是否满足设计要求→定位放线→支模→角隅及缝间钢筋制安→钢筋、 模板最后校正及检查验收砼浇灌: 商品砼运输→机械摊铺→插入棒振捣→平板振捣→振动梁振捣→机械收光→机械刻痕→养护→切缝→注胶8、 彩砖铺贴施工循序清理现场→检查排水及管线工程→控制水平标高→埋水平直桩挂线检查→用水刷净→找规矩→控制彩砖纵横向位置、 水平标高及坡向→铺粘结层→成铺→洒水养护9、 路灯安装清理现场→挖坑基土方→浇灌砼杆基→预埋铁件→养护回填→成品电杆安装→埋管穿线→试运行二、 关键工序工艺流程图1、 不良路基处理施工工艺框图2不良地基的复测制定施工方案机具、 材料供应计划监理认可下载后可任意编辑2、 路基土方施工工艺框图3现场道路机挖沟排盲沟挖掘不良土层抛石处理、 换填压路机分层压实排水、 抽水进行上层填方作业运走制定堆放场防护、 防污自检监理认可合格合格测量放样地表清除填前碾压工程师检测检测压实度N下载后可任意编辑3、 路基挖方施工工艺框图4自卸车备土推土机摊平平地机整型初 压平地机精平压路机碾压工程师检测进行...
