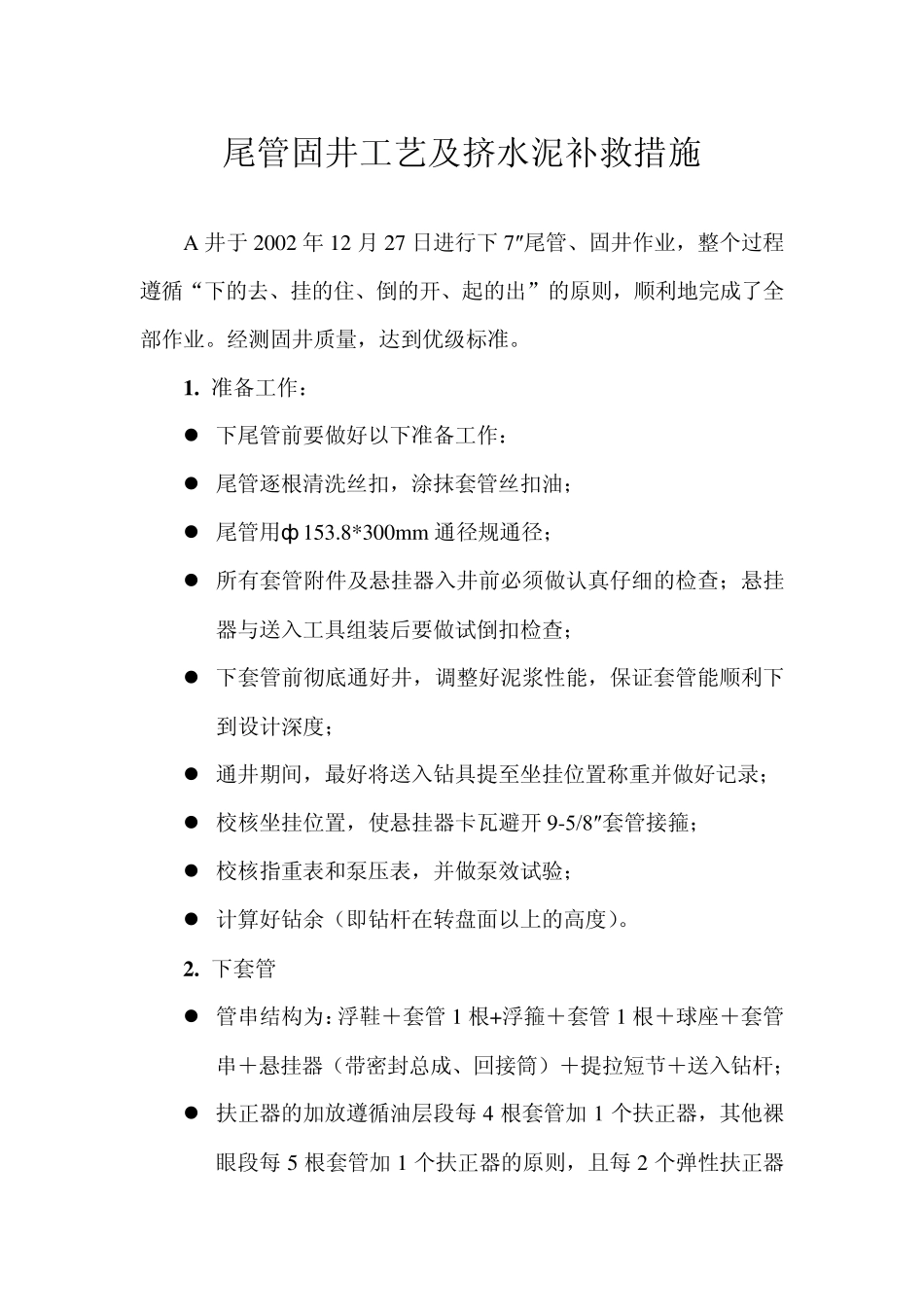

尾管固井工艺及挤水泥补救措施 A 井于2002 年12 月27 日进行下7″尾管、固井作业,整个过程遵循“下的去、挂的住、倒的开、起的出”的原则,顺利地完成了全部作业
经测固井质量,达到优级标准
准备工作: 下尾管前要做好以下准备工作: 尾管逐根清洗丝扣,涂抹套管丝扣油; 尾管用ф 153
8*300mm 通径规通径; 所有套管附件及悬挂器入井前必须做认真仔细的检查;悬挂器与送入工具组装后要做试倒扣检查; 下套管前彻底通好井,调整好泥浆性能,保证套管能顺利下到设计深度; 通井期间,最好将送入钻具提至坐挂位置称重并做好记录; 校核坐挂位置,使悬挂器卡瓦避开 9-5/8″套管接箍; 校核指重表和泵压表,并做泵效试验; 计算好钻余(即钻杆在转盘面以上的高度)
下套管 管串结构为:浮鞋+套管1 根+浮箍+套管1 根+球座+套管串+悬挂器(带密封总成、回接筒)+提拉短节+送入钻杆; 扶正器的加放遵循油层段每 4 根套管加 1 个扶正器,其他裸眼段每 5 根套管加 1 个扶正器的原则,且每 2 个弹性扶正器之后加放1 个刚性扶正器

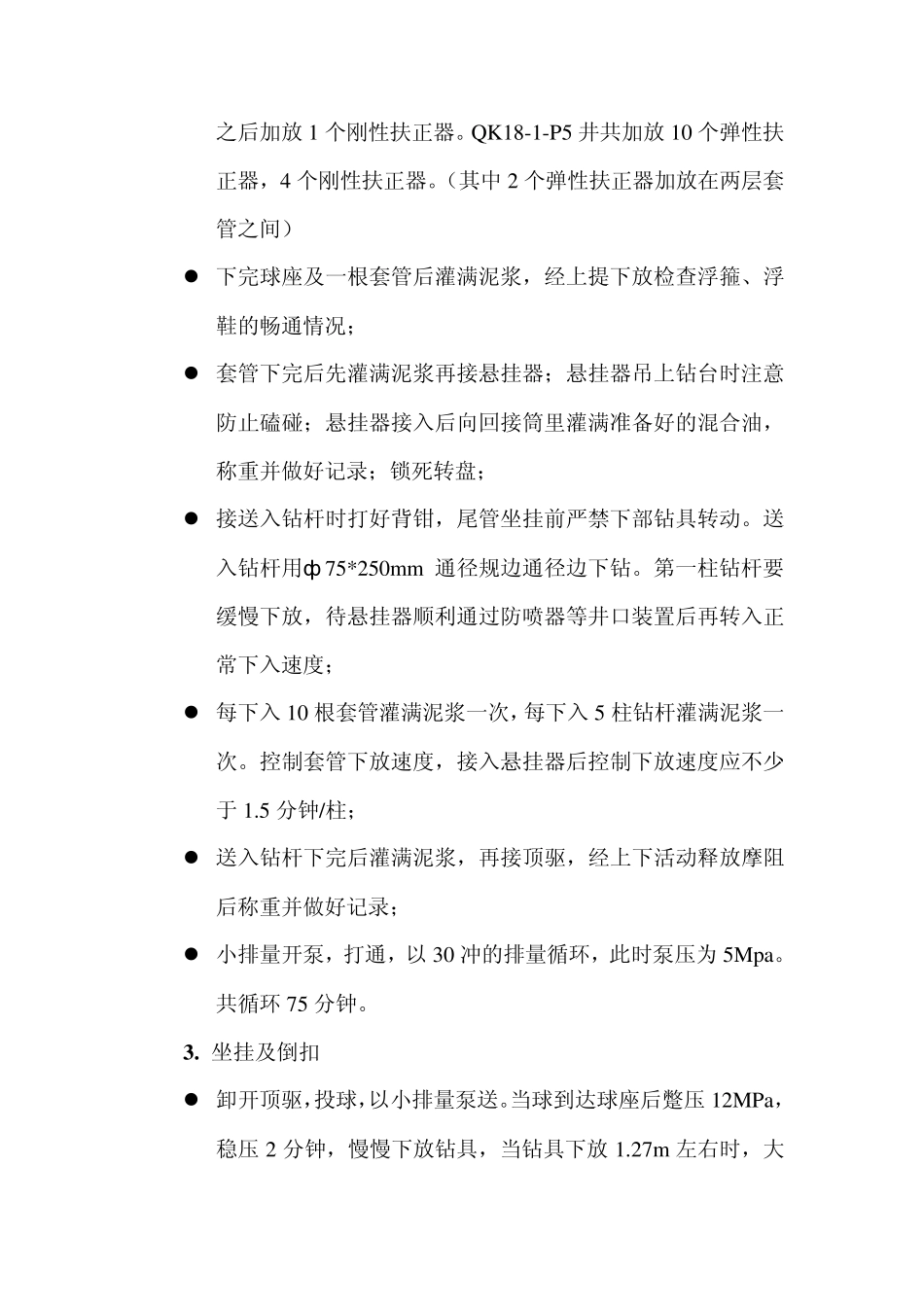

QK18-1-P5 井共加放10 个弹性扶正器,4 个刚性扶正器
(其中2 个弹性扶正器加放在两层套管之间) 下完球座及一根套管后灌满泥浆,经上提下放检查浮箍、浮鞋的畅通情况; 套管下完后先灌满泥浆再接悬挂器;悬挂器吊上钻台时注意防止磕碰;悬挂器接入后向回接筒里灌满准备好的混合油,称重并做好记录;锁死转盘; 接送入钻杆时打好背钳,尾管坐挂前严禁下部钻具转动
送入钻杆用ф 75*250mm 通径规边通径边下钻
第一柱钻杆要缓慢下放,待悬挂器顺利通过防喷器等井口装置后再转入正常下入速度; 每下入 10 根套管灌满泥浆一次,每下入 5 柱钻杆灌满泥浆一次
控制套管下放速度,接入悬挂器后
