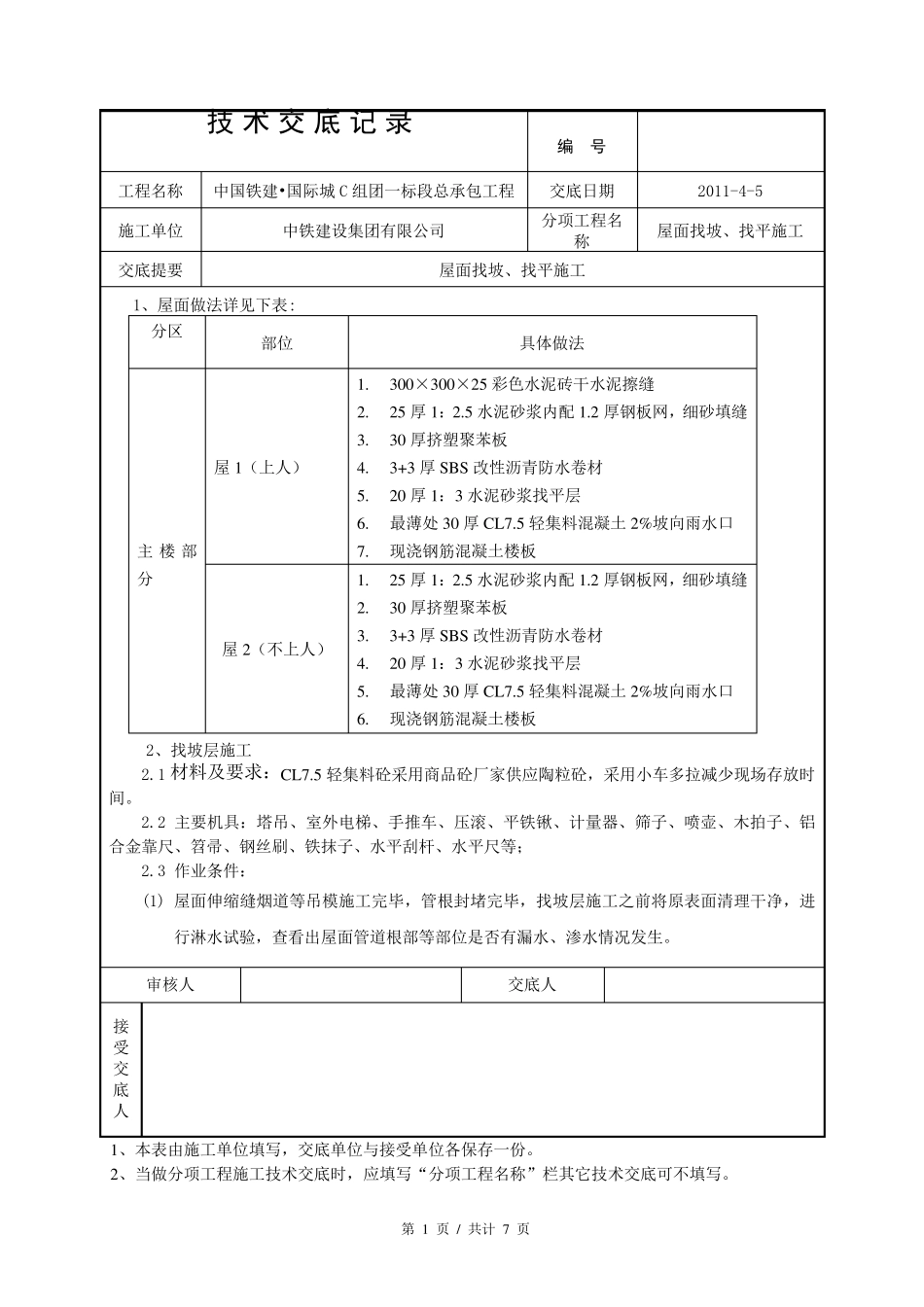

技术交 底 记 录 编 号 工程名称 中国铁建•国际城C 组团一标段总承包工程 交底日期 2011-4-5 施工单位 中铁建设集团有限公司 分项工程名称 屋面找坡、找平施工 交底提要 屋面找坡、找平施工 1、屋面做法详见下表: 分区 部位 具体做法 主楼部分 屋1(上人) 1
300×300×25 彩色水泥砖干水泥擦缝 2
25 厚 1:2
5 水泥砂浆内配 1
2 厚钢板网,细砂填缝 3
30 厚挤塑聚苯板 4
3+3 厚 SBS 改性沥青防水卷材 5
20 厚 1:3 水泥砂浆找平层 6
最薄处 30 厚 CL7
5 轻集料混凝土 2%坡向雨水口 7
现浇钢筋混凝土楼板 屋2(不上人) 1
25 厚 1:2
5 水泥砂浆内配 1
2 厚钢板网,细砂填缝 2
30 厚挤塑聚苯板 3
3+3 厚 SBS 改性沥青防水卷材 4
20 厚 1:3 水泥砂浆找平层 5
最薄处 30 厚 CL7
5 轻集料混凝土 2%坡向雨水口 6
现浇钢筋混凝土楼板 2、找坡层施工 2
1 材料及要求:CL7
5 轻集料砼采用商品砼厂家供应陶粒砼,采用小车多拉减少现场存放时间
2 主要机具:塔吊、室外电梯、手 推 车、压 滚 、平铁锹 、计量 器 、筛 子 、喷 壶 、木 拍 子 、铝合 金 靠 尺 、笤 帚 、钢丝 刷 、铁抹 子 、水平刮 杆 、水平尺 等 ; 2
3 作 业 条 件 : (1) 屋面伸 缩 缝烟 道 等 吊模 施工完 毕 ,管 根 封 堵 完 毕 ,找坡层施工之 前 将 原 表面清 理 干净 ,进行 淋 水试 验 ,查 看 出 屋面管 道 根 部等 部位是 否 有漏 水、渗 水情
