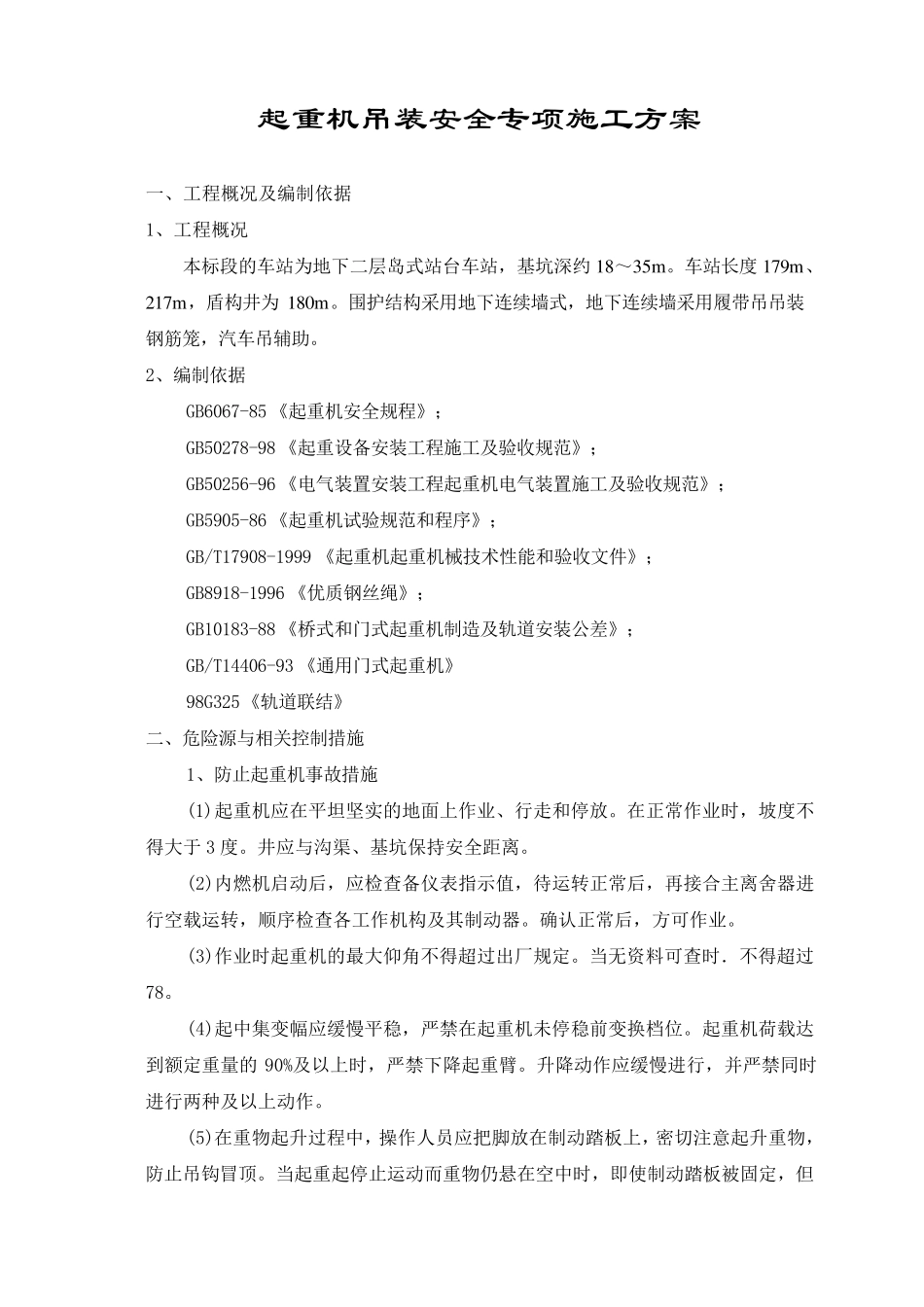

深圳地铁2 号线东延线工程土建 2225 标 起重机吊装 安全专项施工方案 编 制: 审 核: 审 批: 中铁十八局集团有限公司 深圳地铁2 号线东延线工程土建 2225 标项目经理部 二 OO 八年九月二十日 起重机吊装安全专项施工方案 一、工程概况及编制依据 1、工程概况 本标段的车站为地下二层岛式站台车站,基坑深约 18~35m
车站长度 179m 、217m ,盾构井为 180m
围护结构采用地下连续墙式,地下连续墙采用履带吊吊装钢筋笼,汽车吊辅助
2、编制依据 GB6067-85 《起重机安全规程》; GB50278-98 《起重设备安装工程施工及验收规范》; GB50256-96 《电气装置安装工程起重机电气装置施工及验收规范》; GB5905-86 《起重机试验规范和程序》; GB/T17908-1999 《起重机起重机械技术性能和验收文件》; GB8918-1996 《优质钢丝绳》; GB10183-88 《桥式和门式起重机制造及轨道安装公差》; GB/T14406-93 《通用门式起重机》 98G325《轨道联结》 二、危险源与相关控制措施 1、防止起重机事故措施 (1)起重机应在平坦坚实的地面上作业、行走和停放
在正常作业时,坡度不得大于3 度
井应与沟渠、基坑保持安全距离
(2)内燃机启动后,应检查备仪表指示值,待运转正常后,再接合主离舍器进行空载运转,顺 序检查各 工作机构及其 制动器
确 认 正常后,方 可 作业
(3)作业时起重机的最 大仰 角 不得超 过 出 厂 规定
当 无 资 料 可 查时. 不得超 过78
(4)起中 集 变 幅 应缓 慢 平稳 ,严 禁 在起重机未 停稳 前 变 换 档 位
起重机荷 载达到 额 定 重量 的 90%及以 上时,严 禁 下降 起重臂
升 降 动作应缓 慢 进行,并 严 禁 同 时进行两
