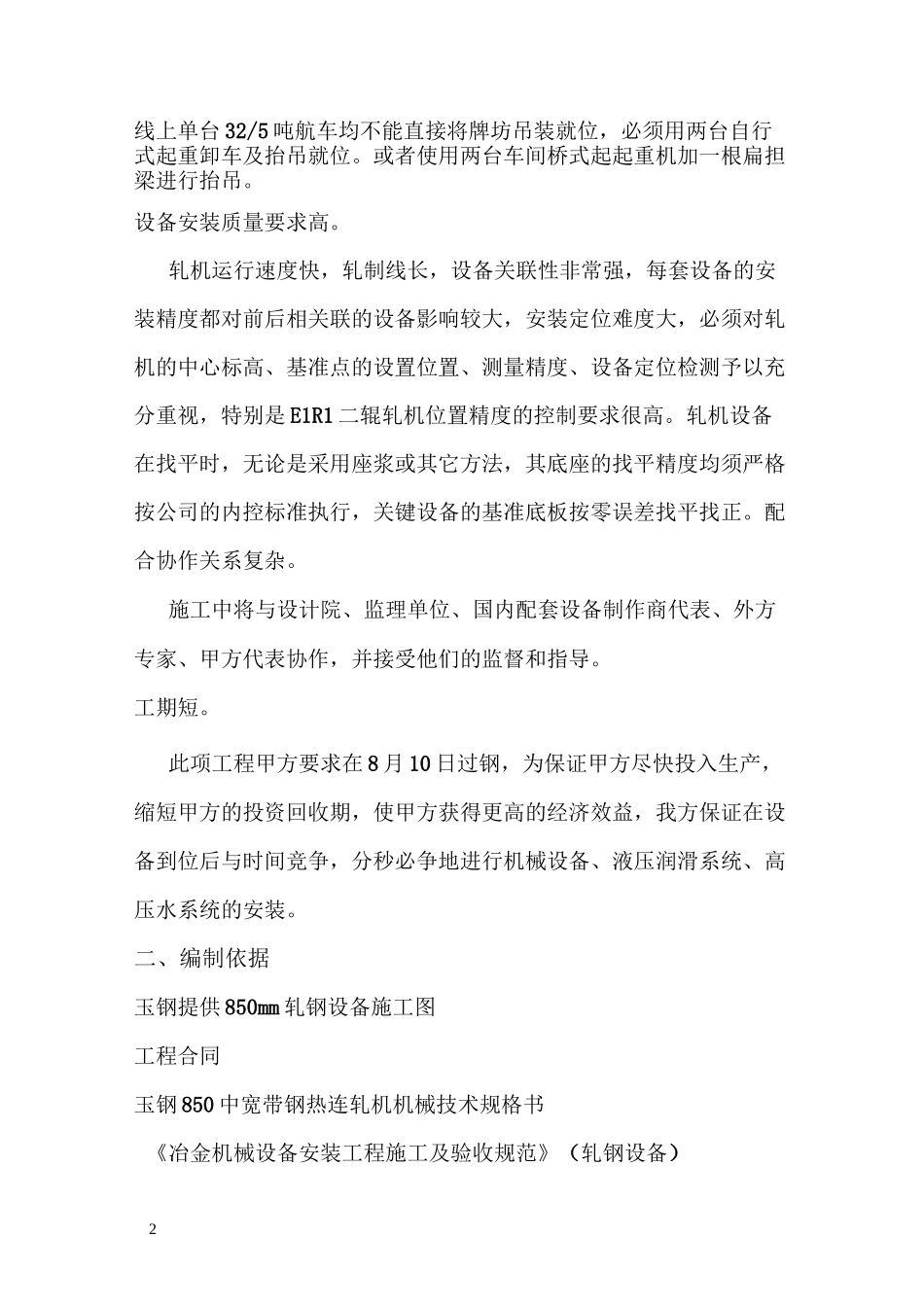

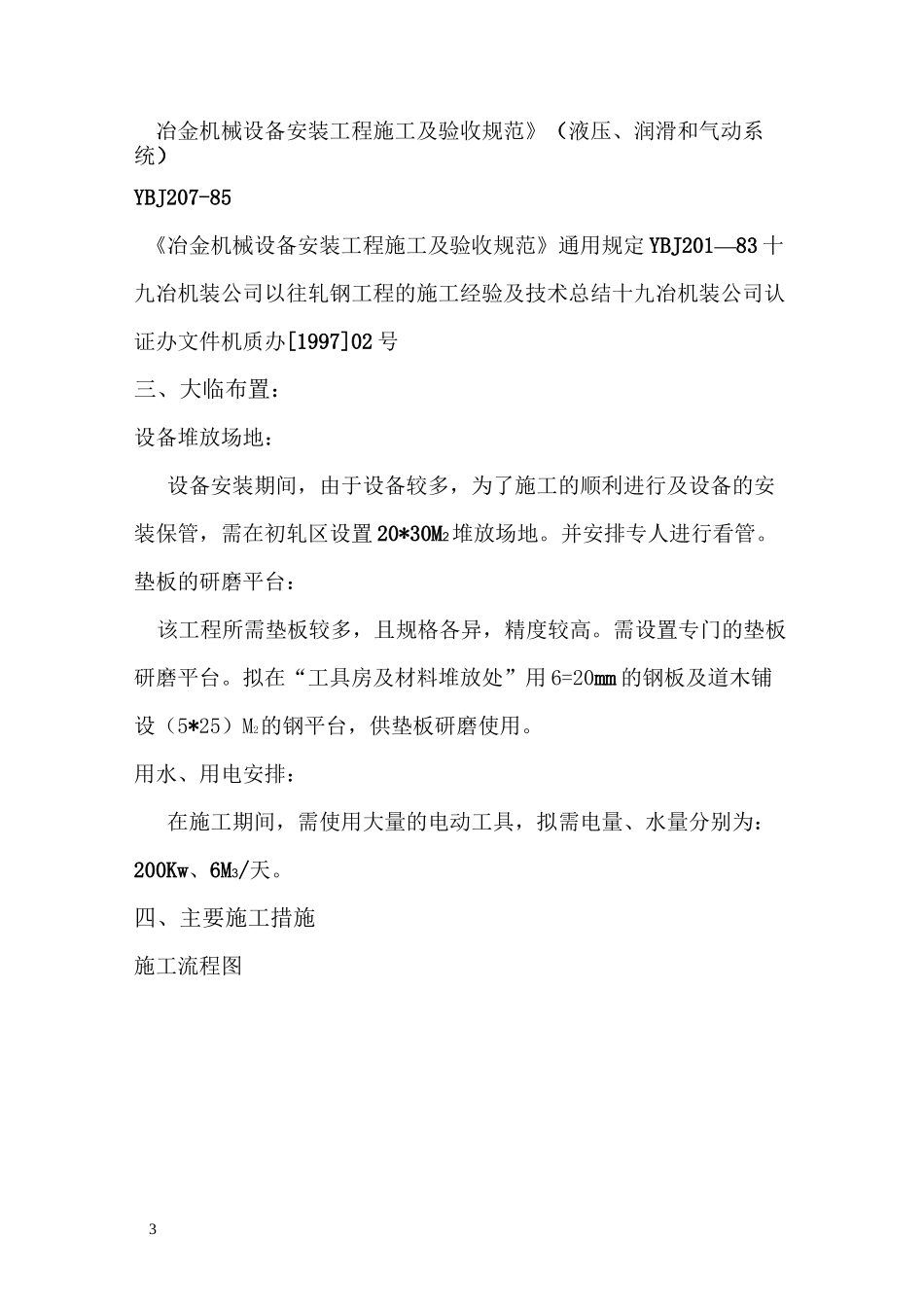

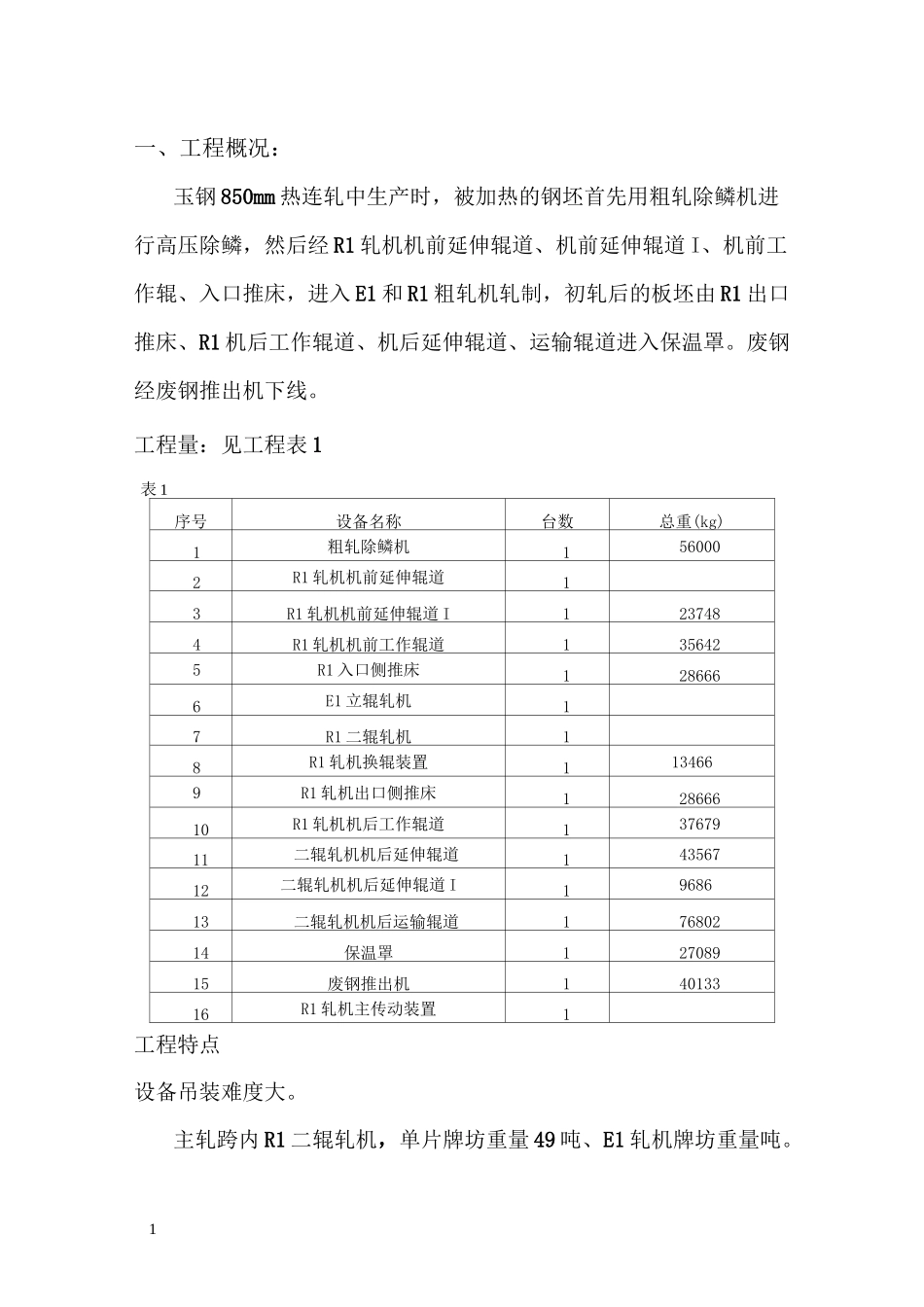

1一、工程概况:玉钢 850mm 热连轧中生产时,被加热的钢坯首先用粗轧除鳞机进行高压除鳞,然后经 R1 轧机机前延伸辊道、机前延伸辊道 I、机前工作辊、入口推床,进入 E1 和 R1 粗轧机轧制,初轧后的板坯由 R1 出口推床、R1 机后工作辊道、机后延伸辊道、运输辊道进入保温罩。废钢经废钢推出机下线。工程量:见工程表 1表 1序号设备名称台数总重(kg)1粗轧除鳞机1560002R1 轧机机前延伸辊道13R1 轧机机前延伸辊道 I1237484R1 轧机机前工作辊道1356425R1 入口侧推床1286666E1 立辊轧机17R1 二辊轧机18R1 轧机换辊装置1134669R1 轧机出口侧推床12866610R1 轧机机后工作辊道13767911二辊轧机机后延伸辊道14356712二辊轧机机后延伸辊道 I1968613二辊轧机机后运输辊道17680214保温罩12708915废钢推出机14013316R1 轧机主传动装置1工程特点设备吊装难度大。主轧跨内 R1 二辊轧机,单片牌坊重量 49 吨、E1 轧机牌坊重量吨。2线上单台 32/5 吨航车均不能直接将牌坊吊装就位,必须用两台自行式起重卸车及抬吊就位。或者使用两台车间桥式起起重机加一根扁担梁进行抬吊。设备安装质量要求高。轧机运行速度快,轧制线长,设备关联性非常强,每套设备的安装精度都对前后相关联的设备影响较大,安装定位难度大,必须对轧机的中心标高、基准点的设置位置、测量精度、设备定位检测予以充分重视,特别是 E1R1 二辊轧机位置精度的控制要求很高。轧机设备在找平时,无论是采用座浆或其它方法,其底座的找平精度均须严格按公司的内控标准执行,关键设备的基准底板按零误差找平找正。配合协作关系复杂。施工中将与设计院、监理单位、国内配套设备制作商代表、外方专家、甲方代表协作,并接受他们的监督和指导。工期短。此项工程甲方要求在 8 月 10 日过钢,为保证甲方尽快投入生产,缩短甲方的投资回收期,使甲方获得更高的经济效益,我方保证在设备到位后与时间竞争,分秒必争地进行机械设备、液压润滑系统、高压水系统的安装。二、编制依据玉钢提供 850mm 轧钢设备施工图工程合同玉钢 850 中宽带钢热连轧机机械技术规格书《冶金机械设备安装工程施工及验收规范》(轧钢设备)3冶金机械设备安装工程施工及验收规范》(液压、润滑和气动系统)YBJ207-85《冶金机械设备安装工程施工及验收规范》通用规定 YBJ201—83 十九冶机装公司以往轧钢工程的施工经验及技术总结十九冶机装公司认证办文件机质办[1997]02 号三、大临布置:...
