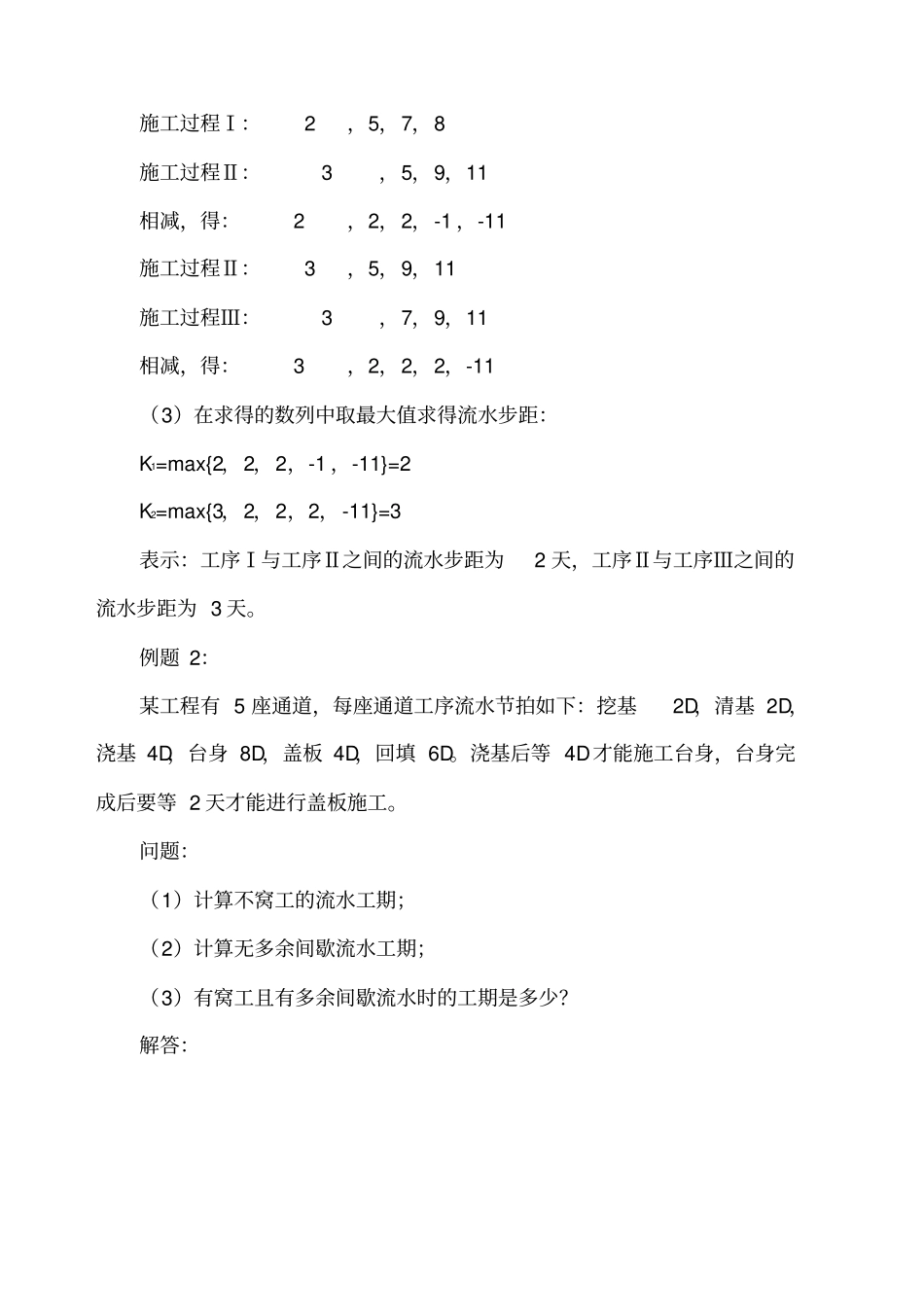

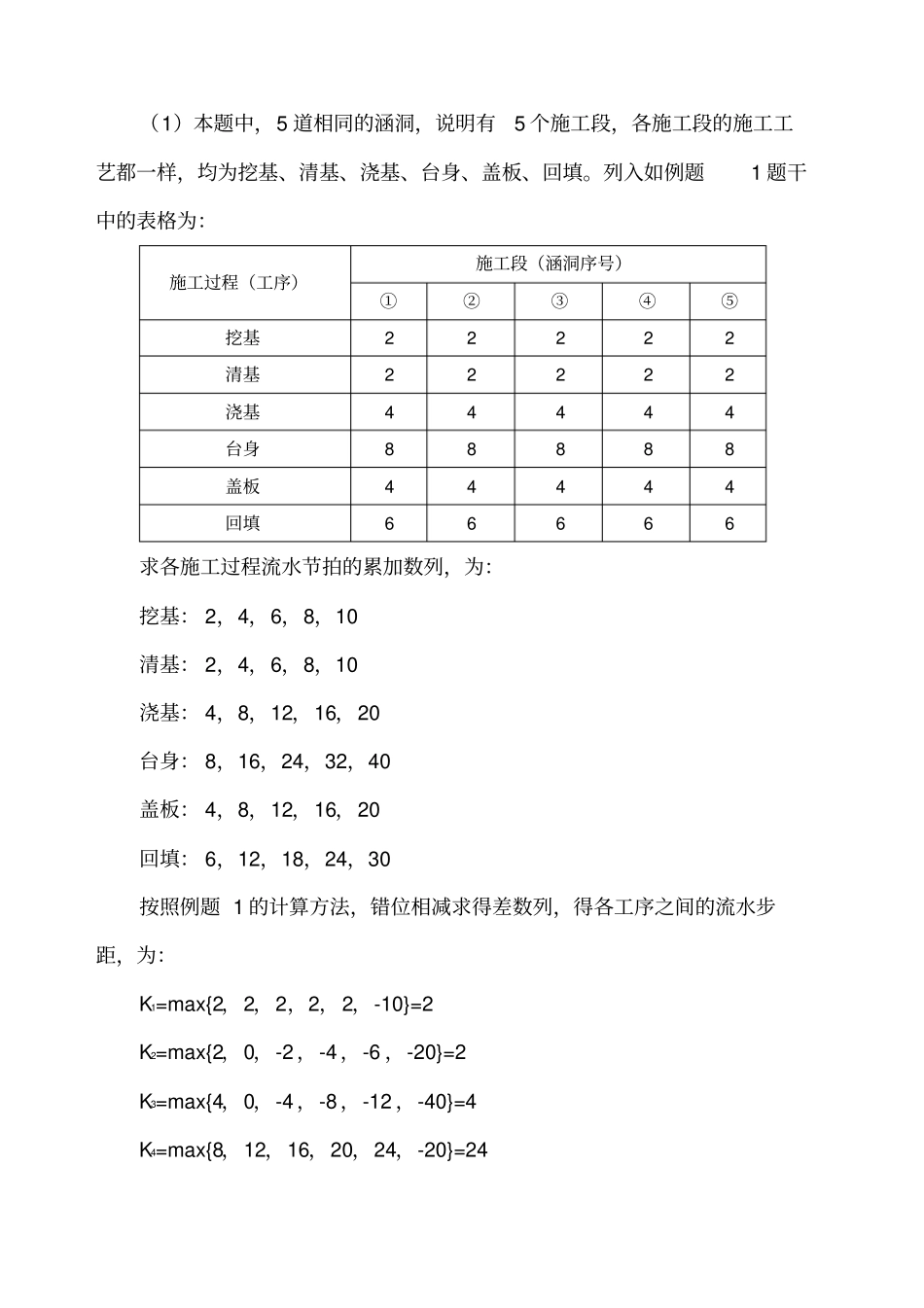

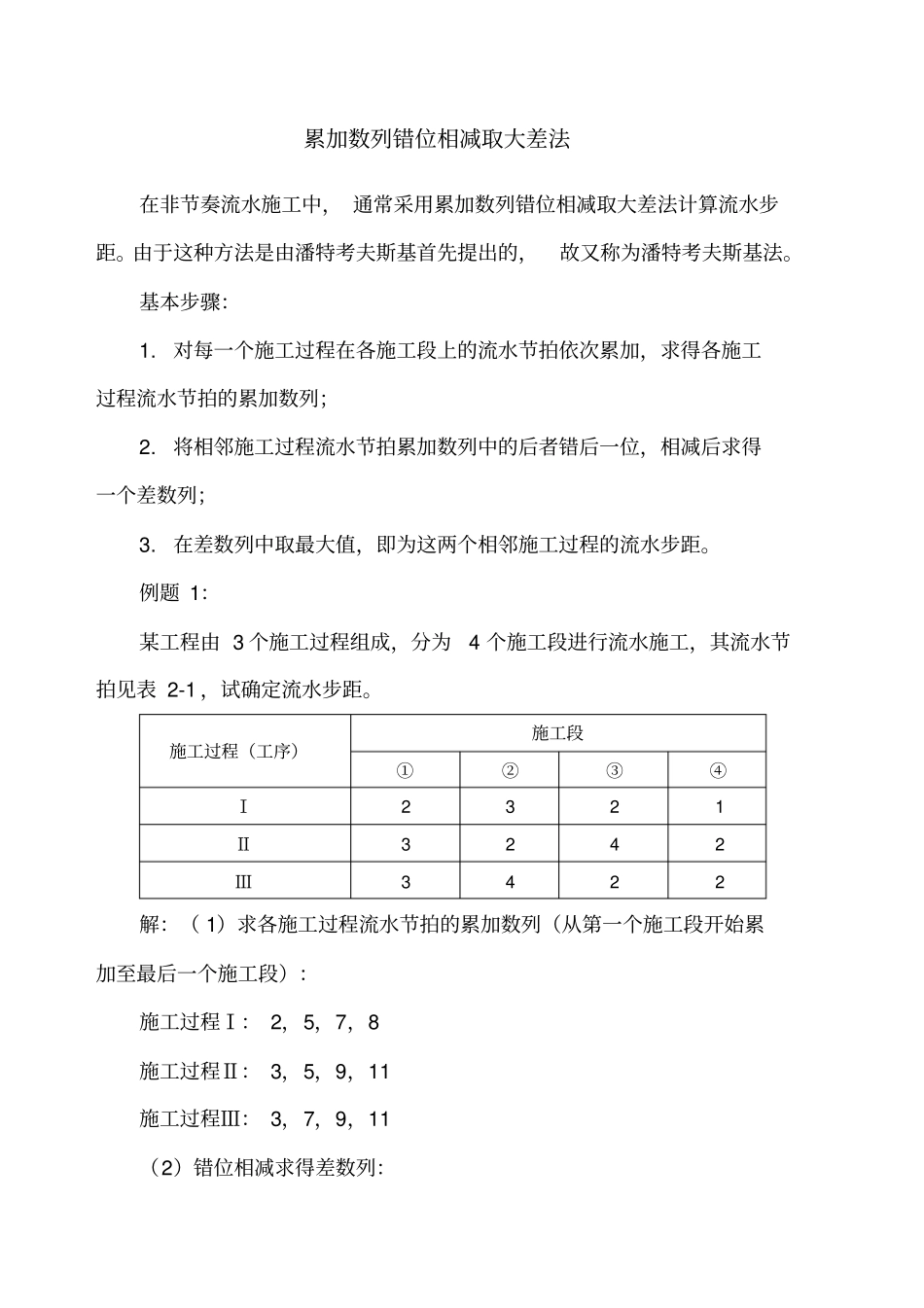

累加数列错位相减取大差法在非节奏流水施工中, 通常采用累加数列错位相减取大差法计算流水步距。由于这种方法是由潘特考夫斯基首先提出的,故又称为潘特考夫斯基法。基本步骤:1. 对每一个施工过程在各施工段上的流水节拍依次累加,求得各施工过程流水节拍的累加数列;2. 将相邻施工过程流水节拍累加数列中的后者错后一位,相减后求得一个差数列;3. 在差数列中取最大值,即为这两个相邻施工过程的流水步距。例题 1:某工程由 3 个施工过程组成,分为4 个施工段进行流水施工,其流水节拍见表 2-1 ,试确定流水步距。施工过程(工序)施工段①②③④Ⅰ2 3 2 1 Ⅱ3 2 4 2 Ⅲ3 4 2 2 解:( 1)求各施工过程流水节拍的累加数列(从第一个施工段开始累加至最后一个施工段):施工过程Ⅰ: 2,5,7,8 施工过程Ⅱ: 3,5,9,11 施工过程Ⅲ: 3,7,9,11 (2)错位相减求得差数列:施工过程Ⅰ: 2,5,7,8 施工过程Ⅱ: 3,5,9,11 相减,得: 2,2,2,-1 ,-11 施工过程Ⅱ: 3,5,9,11 施工过程Ⅲ: 3,7,9,11 相减,得: 3,2,2,2,-11 (3)在求得的数列中取最大值求得流水步距:K1=max{2,2,2,-1 ,-11}=2 K2=max{3,2,2,2,-11}=3 表示:工序Ⅰ与工序Ⅱ之间的流水步距为2 天,工序Ⅱ与工序Ⅲ之间的流水步距为 3 天。例题 2:某工程有 5 座通道,每座通道工序流水节拍如下:挖基2D,清基 2D,浇基 4D,台身 8D,盖板 4D,回填 6D。浇基后等 4D才能施工台身,台身完成后要等 2 天才能进行盖板施工。问题:(1)计算不窝工的流水工期;(2)计算无多余间歇流水工期;(3)有窝工且有多余间歇流水时的工期是多少?解答:(1)本题中,5 道相同的涵洞,说明有5 个施工段,各施工段的施工工艺都一样,均为挖基、清基、浇基、台身、盖板、回填。列入如例题1 题干中的表格为:施工过程(工序)施工段(涵洞序号)①②③④⑤挖基2 2 2 2 2 清基2 2 2 2 2 浇基4 4 4 4 4 台身8 8 8 8 8 盖板4 4 4 4 4 回填6 6 6 6 6 求各施工过程流水节拍的累加数列,为:挖基: 2,4,6,8,10 清基: 2,4,6,8,10 浇基: 4,8,12,16,20 台身: 8,16,24,32,40 盖板: 4,8,12,16,20 回填: 6,12,18,24,30 按照例题 1 的计算方法,错位相减求得差数列,得各工序之间的流水步距,为:K1=max{2,2,2,2,2,-10}=2 K2=max{2,0...
