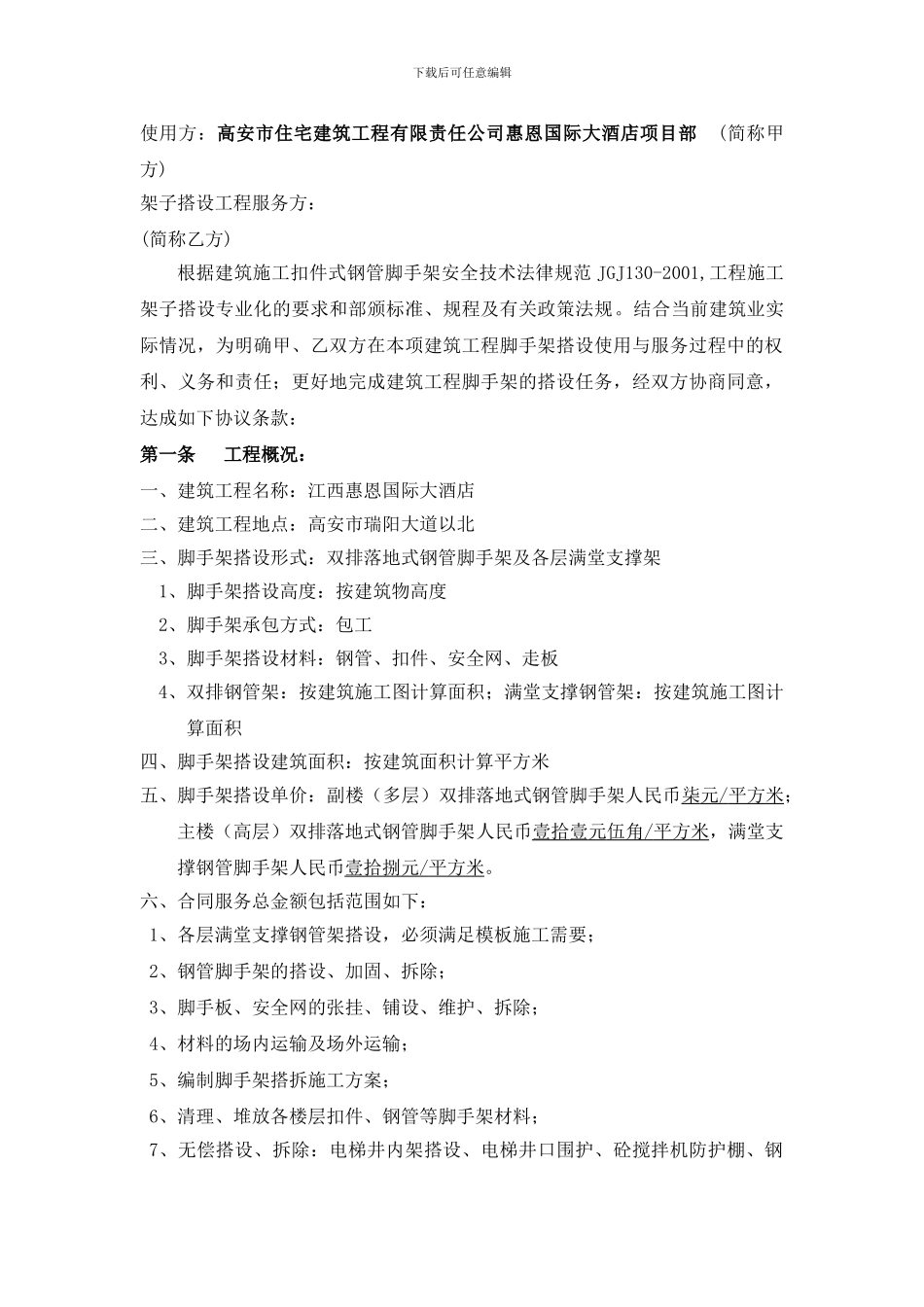

下载后可任意编辑建 筑 工 程 脚 手 架(特种作业工种)承包下载后可任意编辑合同书江西惠恩国际大酒店脚手架分项劳务承包合同下载后可任意编辑使用方:高安市住宅建筑工程有限责任公司惠恩国际大酒店项目部 (简称甲方)架子搭设工程服务方: (简称乙方)根据建筑施工扣件式钢管脚手架安全技术法律规范 JGJ130-2001,工程施工架子搭设专业化的要求和部颁标准、规程及有关政策法规。结合当前建筑业实际情况,为明确甲、乙双方在本项建筑工程脚手架搭设使用与服务过程中的权利、义务和责任;更好地完成建筑工程脚手架的搭设任务,经双方协商同意,达成如下协议条款:第一条 工程概况:一、建筑工程名称:江西惠恩国际大酒店二、建筑工程地点:高安市瑞阳大道以北三、脚手架搭设形式:双排落地式钢管脚手架及各层满堂支撑架1、脚手架搭设高度:按建筑物高度2、脚手架承包方式:包工3、脚手架搭设材料:钢管、扣件、安全网、走板4、双排钢管架:按建筑施工图计算面积;满堂支撑钢管架:按建筑施工图计算面积四、脚手架搭设建筑面积:按建筑面积计算平方米五、脚手架搭设单价:副楼(多层)双排落地式钢管脚手架人民币柒 元 / 平方米 ;主楼(高层)双排落地式钢管脚手架人民币壹拾 壹 元 伍角 / 平方米 ,满堂支撑钢管脚手架人民币壹拾捌元 / 平方米 。六、合同服务总金额包括范围如下:1、各层满堂支撑钢管架搭设,必须满足模板施工需要;2、钢管脚手架的搭设、加固、拆除;3、脚手板、安全网的张挂、铺设、维护、拆除;4、材料的场内运输及场外运输;5、编制脚手架搭拆施工方案;6、清理、堆放各楼层扣件、钢管等脚手架材料;7、无偿搭设、拆除:电梯井内架搭设、电梯井口围护、砼搅拌机防护棚、钢下载后可任意编辑筋制作场防护棚、砂浆机处防护棚以及在安全隐患范围内的施工机械设备处、卸料平台、转料平台、施工安全通道搭设、每个楼层的施工电梯平台架、楼梯栏杆搭设、屋面构件施工架应满足泥水作业要求、楼梯口临边围护、施工洞口临边围护、基础基坑临边围护、安全出入口的防护棚、工棚及项目部办公室上空的悬挑防护棚、甲方因施工需求所要求提供的零星钢管搭设等。8、工人工伤保险和工人住院医疗费用等均包含在合同服务总金额内。出现工伤事故,乙方应及时组织抢救,支付医药费等费用,甲方不承担任何费用支出。第二条 脚手架使用期限和搭设工期:根据本建筑工程进度的实际情况,乙方及时搭设和拆除钢管脚手架,必须满足施工...
