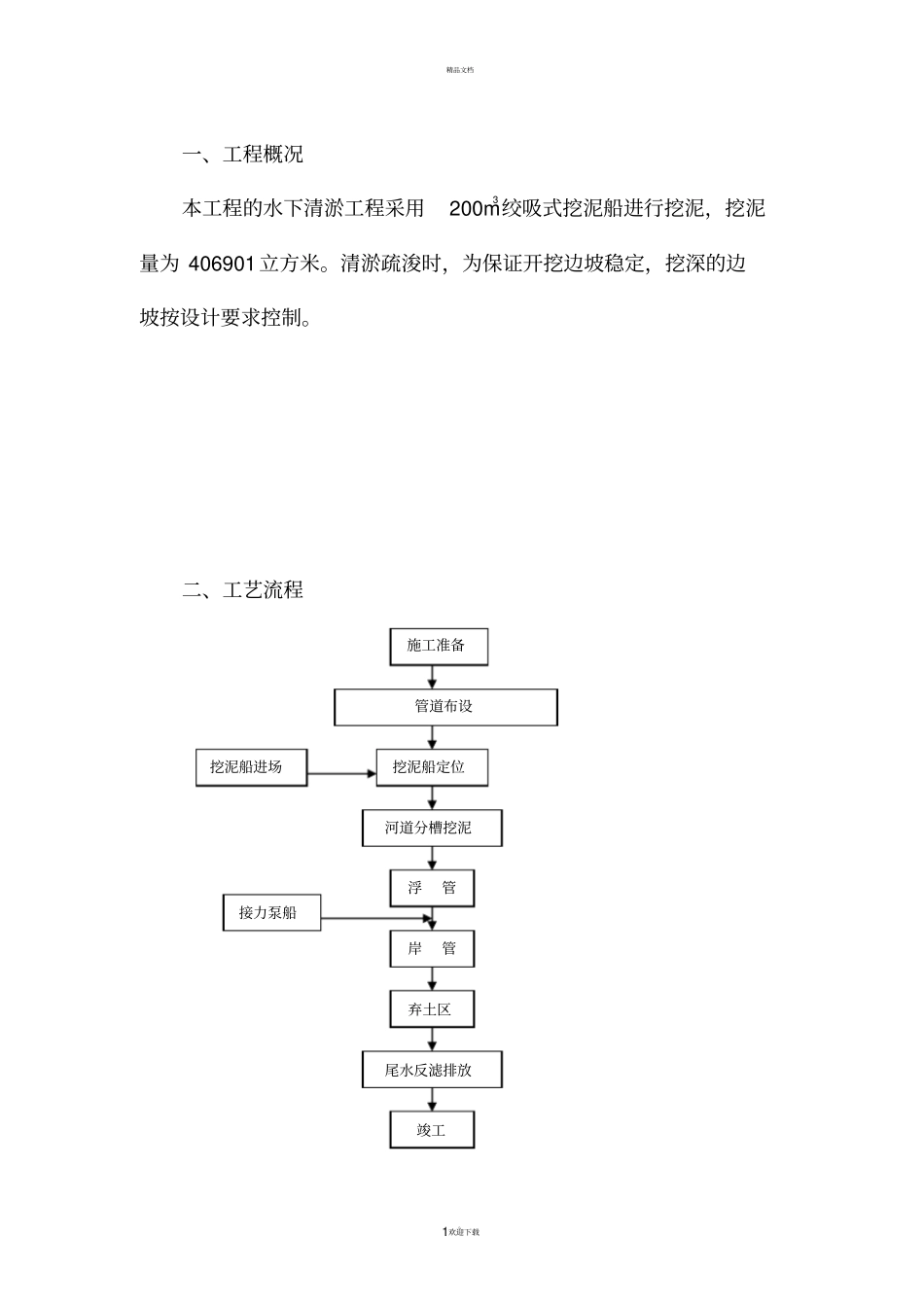

精品文档。1欢迎下载一、工程概况本工程的水下清淤工程采用200m3 绞吸式挖泥船进行挖泥,挖泥量为 406901立方米。清淤疏浚时,为保证开挖边坡稳定,挖深的边坡按设计要求控制。二、工艺流程施工准备管道布设挖泥船定位挖泥船进场河道分槽挖泥浮管岸管弃土区尾水反滤排放竣工接力泵船精品文档。2欢迎下载工艺流程图三、排泥管线的布设本工程排泥管由河道清淤区到排泥场区,输泥管线长初步估算最长约 25km(具体根据现场实际情况量测确定)。根据排泥需要拟采用在陆上设置 1 级泵压接力输送;输泥管为优质钢管,钢管直径450mm,壁厚 8 mm,耐压 1.0MPa 以上。排泥管线是挖泥船输送砂泥浆到吹填区内的管道线路,主要包括:陆上管线( 包括管架线 )、水上管线( 即浮管 ) 二种,主要以浮管为主。1、陆上吹泥管线 ( 岸管 )的设置吹泥管线的平面布置根据挖泥船的总扬程、围堰的面积、形状、吹泥距离、吹填高程、潮位变化等方面的情况,加以综合考虑,来选定吹泥管线的位置。陆上部分采用岸管明敷。陆上岸管采用钢管,规格为φ450mm×40~45m。岸管间距 200m左右。管线布设尽量避免穿越障碍物,但要尽量避免管道形成过急弯曲。对跨越围埝的排泥管段,要选用较新的弯道与管件、并保证接头紧固严密、无漏水、漏泥现象、水陆接头入口处避免浮管出现死弯、水陆接头入口角应大于45 度,减少排泥阻力;。陆上布管线在进入吹填区内的布设。要考虑工程竣工后, 应符合设计要求的高程与平整度。精品文档。3欢迎下载管线的布设高程,除考虑吹填设计高程外,还应考虑沉降量( 包括排泥场内地基沉降时及吹填土本身的固结沉降量) 及吹填超高量等因素;为使吹填区获得较好的平整度,除干线管道外还要布设支线。管线的布设,主要是考虑管线的间距,即管口的间距,而管口间距的大、小是与绞吸船的泥泵马力、吹填区地形及吹填土质等因素有关。弃土场围堰与吹砂管口的距离随土质、围埝结构、高度不同而有差别,以不使水流冲刷弃土场围堰为原则,通常多保持在15~20 m的范围。排泥管线布设线路为: 施工区→沿金清大港至K16+600附近处→转入老湾河一转至廿四弓河—转入五湾河至5#船闸→转入雨伞浦至三洞闸 - 沿二线塘→转至团结塘与五塘交界处一至东海塘北片围垦区,线路全长约 25km,具体可结合现场情况调整。有河道段排泥管原则上沿河道布置在水中, 不得上岸。 水上吹泥管线必须保证在施工进程中的水上吹泥管线有自然弯曲的足够长度,水陆管线相...
