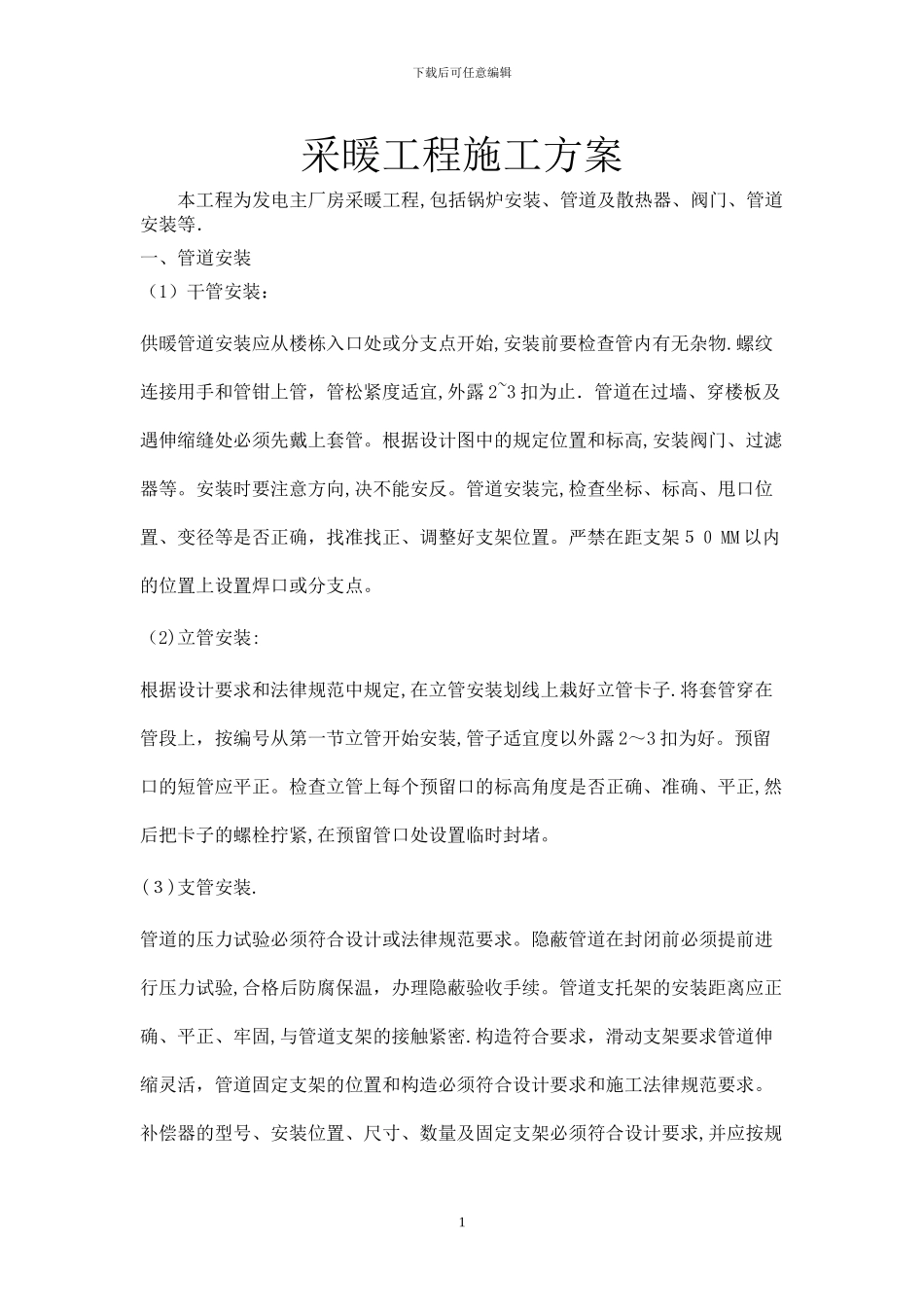

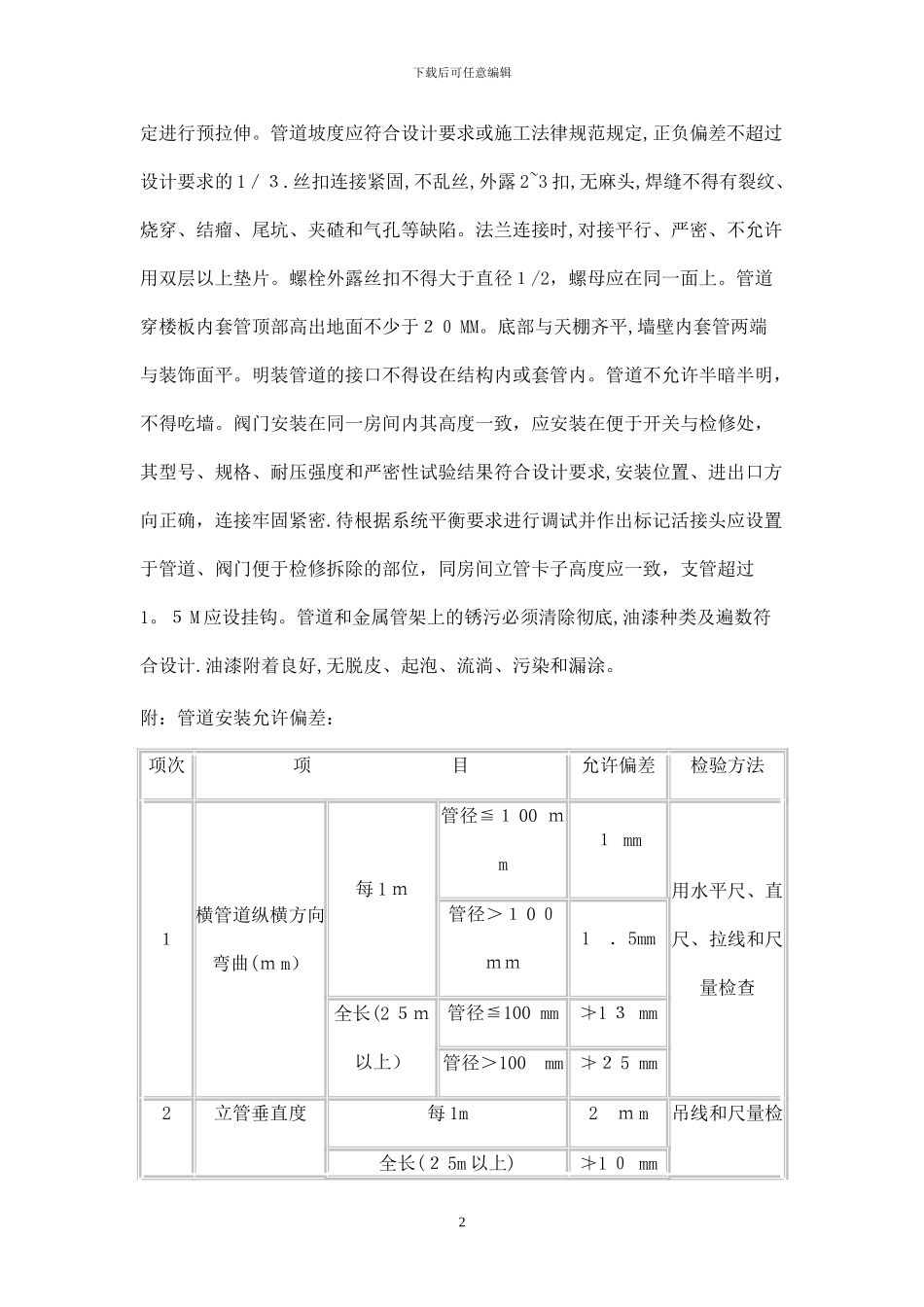

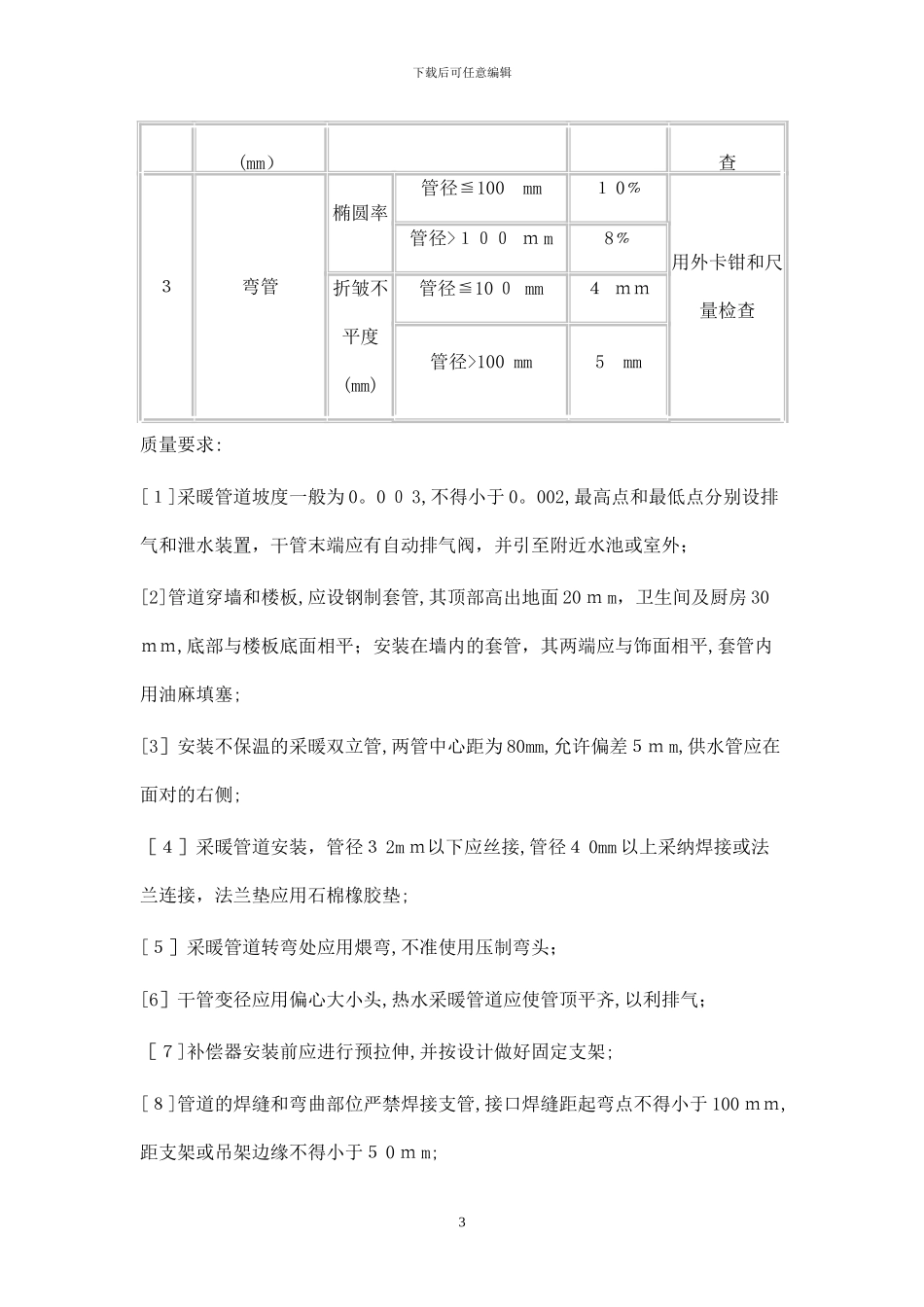

下载后可任意编辑采暖工程施工方案本工程为发电主厂房采暖工程,包括锅炉安装、管道及散热器、阀门、管道安装等.一、管道安装(1)干管安装:供暖管道安装应从楼栋入口处或分支点开始,安装前要检查管内有无杂物
螺纹连接用手和管钳上管,管松紧度适宜,外露 2~3 扣为止.管道在过墙、穿楼板及遇伸缩缝处必须先戴上套管
根据设计图中的规定位置和标高,安装阀门、过滤器等
安装时要注意方向,决不能安反
管道安装完,检查坐标、标高、甩口位置、变径等是否正确,找准找正、调整好支架位置
严禁在距支架50 MM 以内的位置上设置焊口或分支点
(2)立管安装:根据设计要求和法律规范中规定,在立管安装划线上栽好立管卡子
将套管穿在管段上,按编号从第一节立管开始安装,管子适宜度以外露 2~3 扣为好
预留口的短管应平正
检查立管上每个预留口的标高角度是否正确、准确、平正,然后把卡子的螺栓拧紧,在预留管口处设置临时封堵
(3)支管安装
管道的压力试验必须符合设计或法律规范要求
隐蔽管道在封闭前必须提前进行压力试验,合格后防腐保温,办理隐蔽验收手续
管道支托架的安装距离应正确、平正、牢固,与管道支架的接触紧密
构造符合要求,滑动支架要求管道伸缩灵活,管道固定支架的位置和构造必须符合设计要求和施工法律规范要求
补偿器的型号、安装位置、尺寸、数量及固定支架必须符合设计要求,并应按规1下载后可任意编辑定进行预拉伸
管道坡度应符合设计要求或施工法律规范规定,正负偏差不超过设计要求的 1/3
丝扣连接紧固,不乱丝,外露 2~3 扣,无麻头,焊缝不得有裂纹、烧穿、结瘤、尾坑、夹碴和气孔等缺陷
法兰连接时,对接平行、严密、不允许用双层以上垫片
螺栓外露丝扣不得大于直径1/2,螺母应在同一面上
管道穿楼板内套管顶部高出地面不少于20 MM
底部与天棚齐平,墙壁内套管两端与装饰面平
明装管道的接口不得设在结构内或套管内
