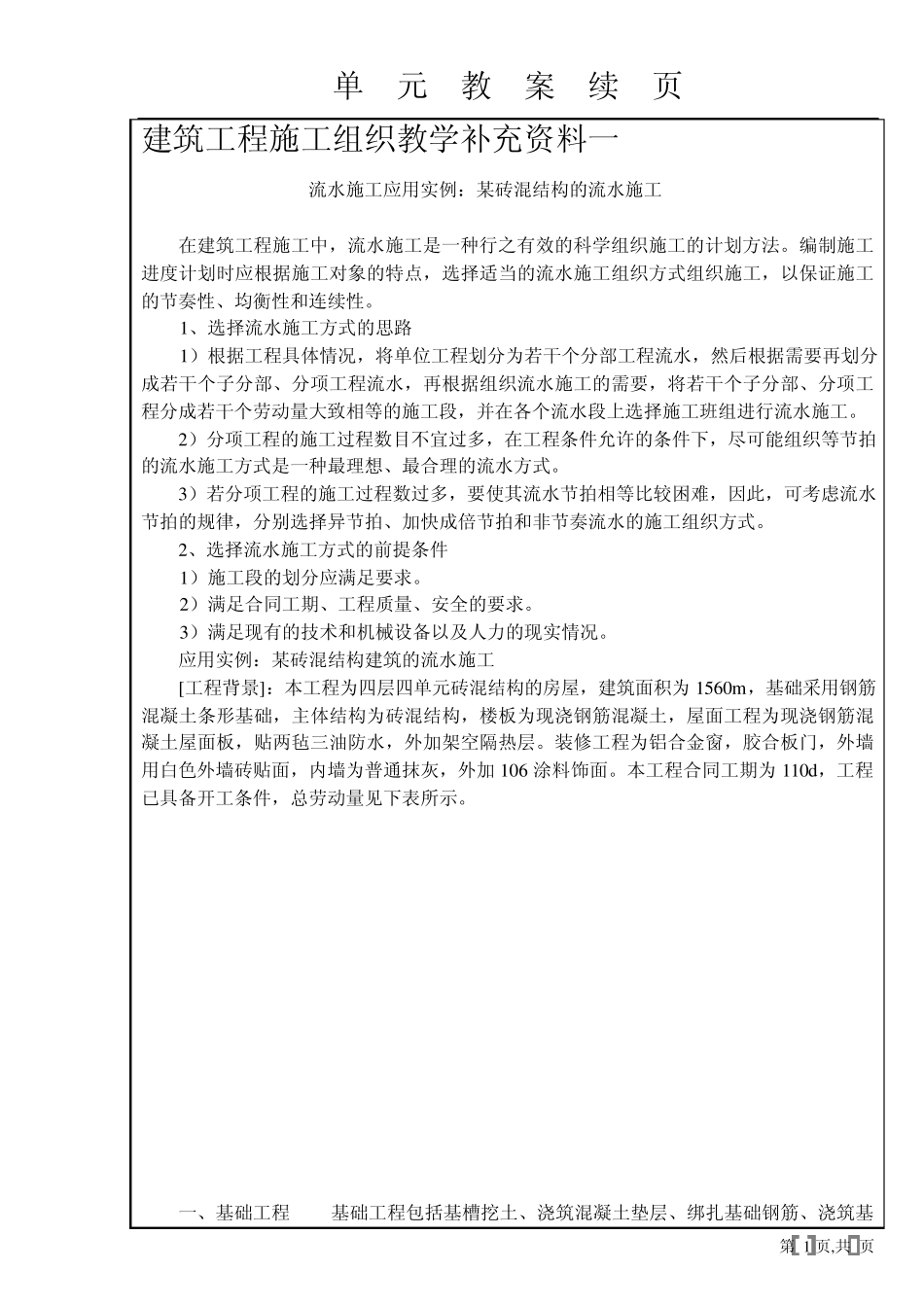

单 元 教 案 续 页 第 1 页,共 页 建筑工程施工组织教学补充资料一 流水施工应用实例:某砖混结构的流水施工 在建筑工程施工中,流水施工是一种行之有效的科学组织施工的计划方法
编制施工进度计划时应根据施工对象的特点,选择适当的流水施工组织方式组织施工,以保证施工的节奏性、均衡性和连续性
1、选择流水施工方式的思路 1)根据工程具体情况,将单位工程划分为若干个分部工程流水,然后根据需要再划分成若干个子分部、分项工程流水,再根据组织流水施工的需要,将若干个子分部、分项工程分成若干个劳动量大致相等的施工段,并在各个流水段上选择施工班组进行流水施工
2)分项工程的施工过程数目不宜过多,在工程条件允许的条件下,尽可能组织等节拍的流水施工方式是一种最理想、最合理的流水方式
3)若分项工程的施工过程数过多,要使其流水节拍相等比较困难,因此,可考虑流水节拍的规律,分别选择异节拍、加快成倍节拍和非节奏流水的施工组织方式
2、选择流水施工方式的前提条件 1)施工段的划分应满足要求
2)满足合同工期、工程质量、安全的要求
3)满足现有的技术和机械设备以及人力的现实情况
应用实例:某砖混结构建筑的流水施工 [工程背景]:本工程为四层四单元砖混结构的房屋,建筑面积为 1560m ,基础采用钢筋混凝土条形基础,主体结构为砖混结构,楼板为现浇钢筋混凝土,屋面工程为现浇钢筋混凝土屋面板,贴两毡三油防水,外加架空隔热层
装修工程为铝合金窗,胶合板门,外墙用白色外墙砖贴面,内墙为普通抹灰,外加 106 涂料饰面
本工程合同工期为 110d,工程已具备开工条件,总劳动量见下表所示
一、基础工程 基础工程包括基槽挖土、浇筑混凝土垫层、绑扎基础钢筋、浇筑基单 元 教 案 续 页 第 2 页,共 页 础混凝土,浇素混凝土墙基、回填土等施工过程

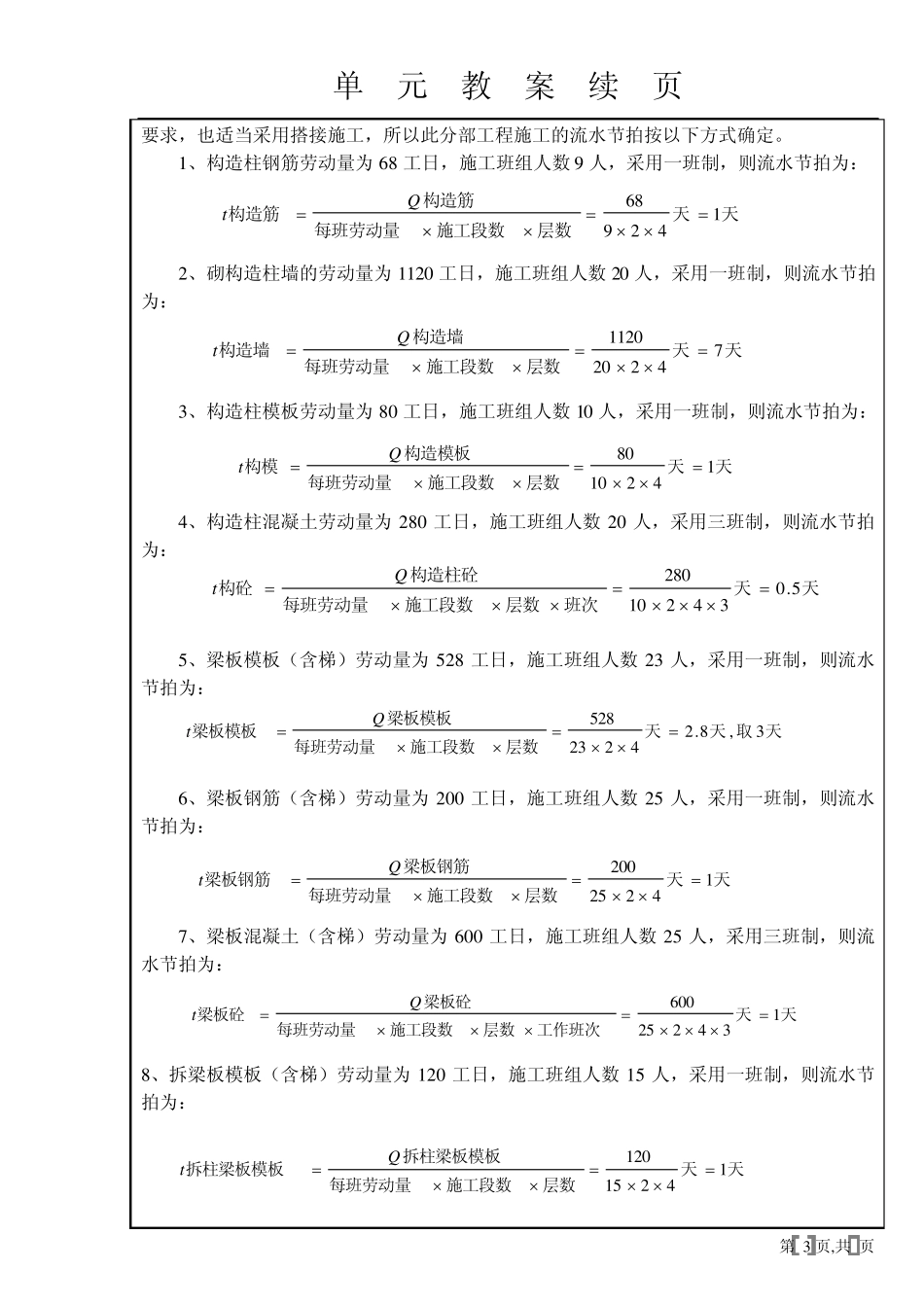

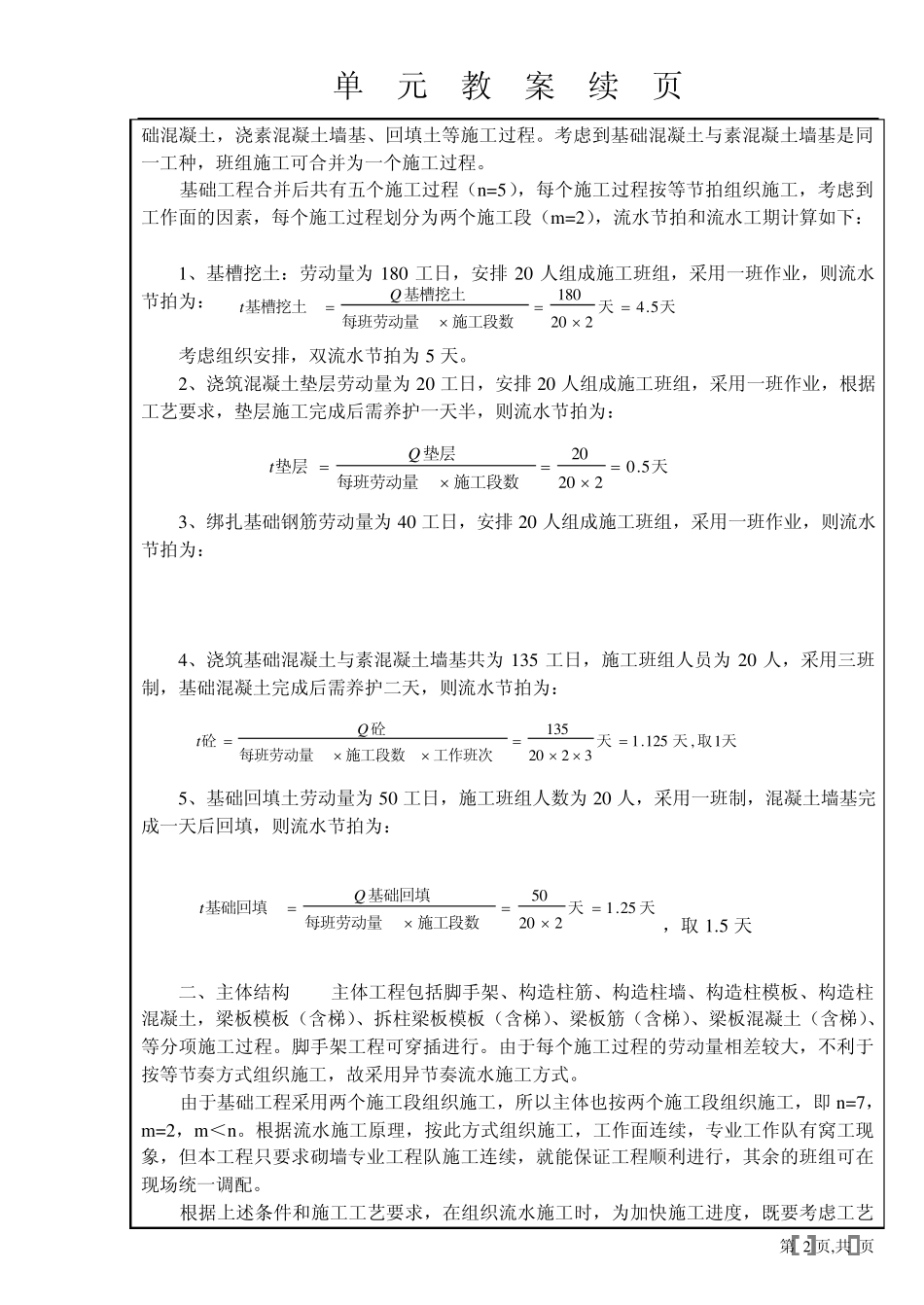

考虑到基础混凝土与素混凝土墙基是同一工种,班组施工可
