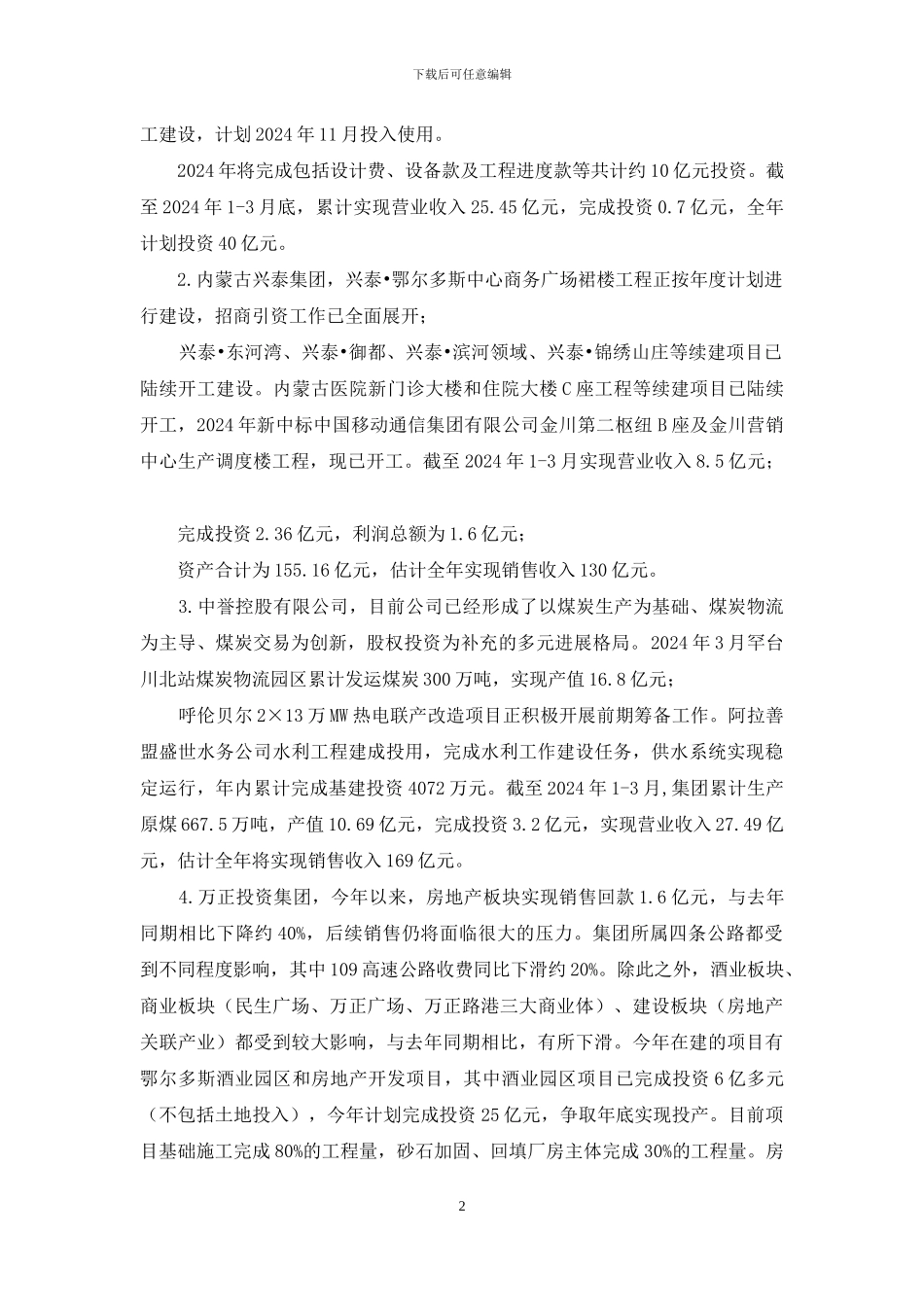

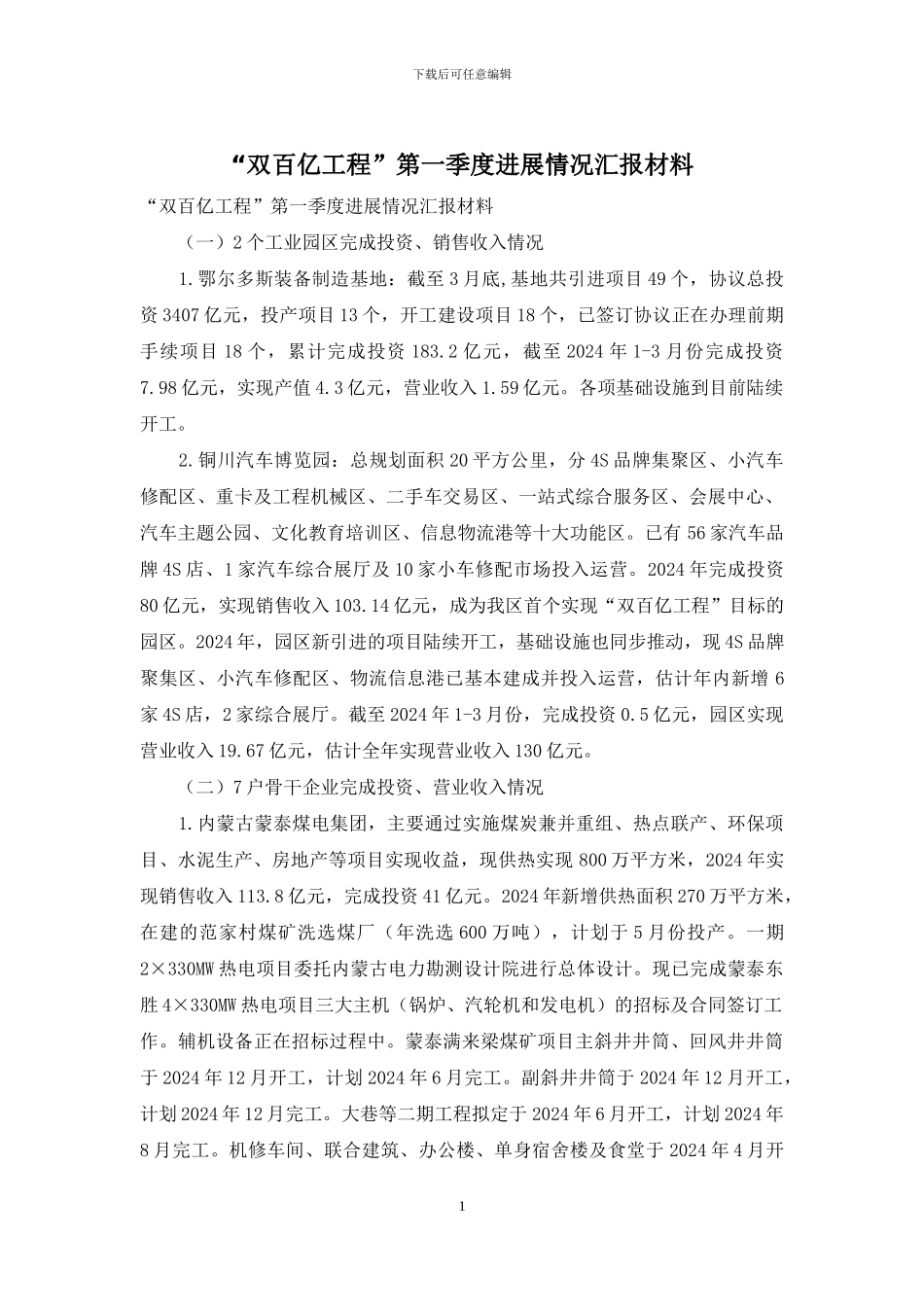

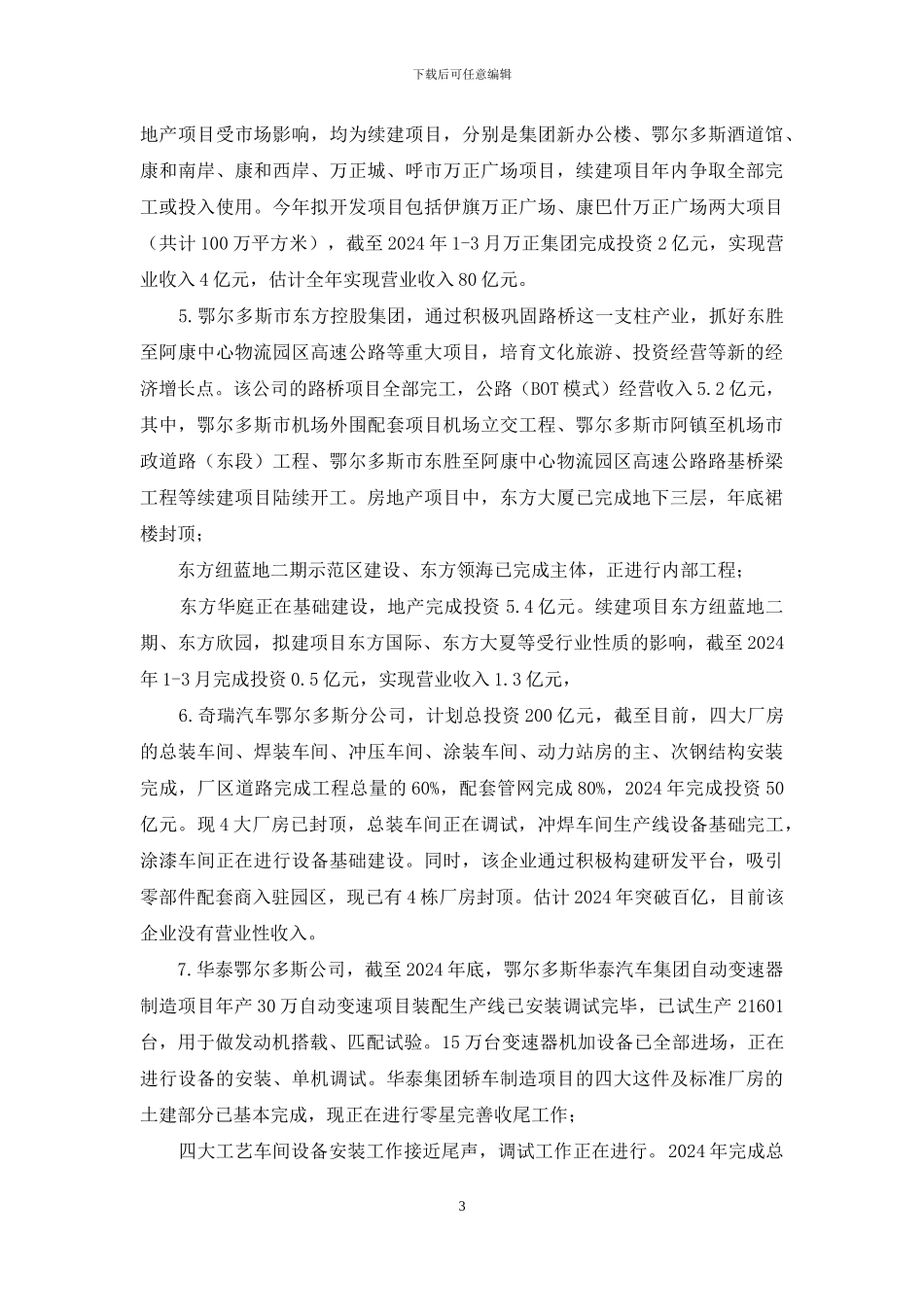

下载后可任意编辑“双百亿工程”第一季度进展情况汇报材料“双百亿工程”第一季度进展情况汇报材料 (一)2 个工业园区完成投资、销售收入情况 1.鄂尔多斯装备制造基地:截至 3 月底,基地共引进项目 49 个,协议总投资 3407 亿元,投产项目 13 个,开工建设项目 18 个,已签订协议正在办理前期手续项目 18 个,累计完成投资 183.2 亿元,截至 2024 年 1-3 月份完成投资7.98 亿元,实现产值 4.3 亿元,营业收入 1.59 亿元。各项基础设施到目前陆续开工。 2.铜川汽车博览园:总规划面积 20 平方公里,分 4S 品牌集聚区、小汽车修配区、重卡及工程机械区、二手车交易区、一站式综合服务区、会展中心、汽车主题公园、文化教育培训区、信息物流港等十大功能区。已有 56 家汽车品牌 4S 店、1 家汽车综合展厅及 10 家小车修配市场投入运营。2024 年完成投资80 亿元,实现销售收入 103.14 亿元,成为我区首个实现“双百亿工程”目标的园区。2024 年,园区新引进的项目陆续开工,基础设施也同步推动,现 4S 品牌聚集区、小汽车修配区、物流信息港已基本建成并投入运营,估计年内新增 6家 4S 店,2 家综合展厅。截至 2024 年 1-3 月份,完成投资 0.5 亿元,园区实现营业收入 19.67 亿元,估计全年实现营业收入 130 亿元。 (二)7 户骨干企业完成投资、营业收入情况 1.内蒙古蒙泰煤电集团,主要通过实施煤炭兼并重组、热点联产、环保项目、水泥生产、房地产等项目实现收益,现供热实现 800 万平方米,2024 年实现销售收入 113.8 亿元,完成投资 41 亿元。2024 年新增供热面积 270 万平方米,在建的范家村煤矿洗选煤厂(年洗选 600 万吨),计划于 5 月份投产。一期2×330MW 热电项目委托内蒙古电力勘测设计院进行总体设计。现已完成蒙泰东胜 4×330MW 热电项目三大主机(锅炉、汽轮机和发电机)的招标及合同签订工作。辅机设备正在招标过程中。蒙泰满来梁煤矿项目主斜井井筒、回风井井筒于 2024 年 12 月开工,计划 2024 年 6 月完工。副斜井井筒于 2024 年 12 月开工,计划 2024 年 12 月完工。大巷等二期工程拟定于 2024 年 6 月开工,计划 2024 年8 月完工。机修车间、联合建筑、办公楼、单身宿舍楼及食堂于 2024 年 4 月开1下载后可任意编辑工建设,计划 2024 年 11 月投入使用。 2024 年将完成包括设计费、设备款及工程进度款等共计...
