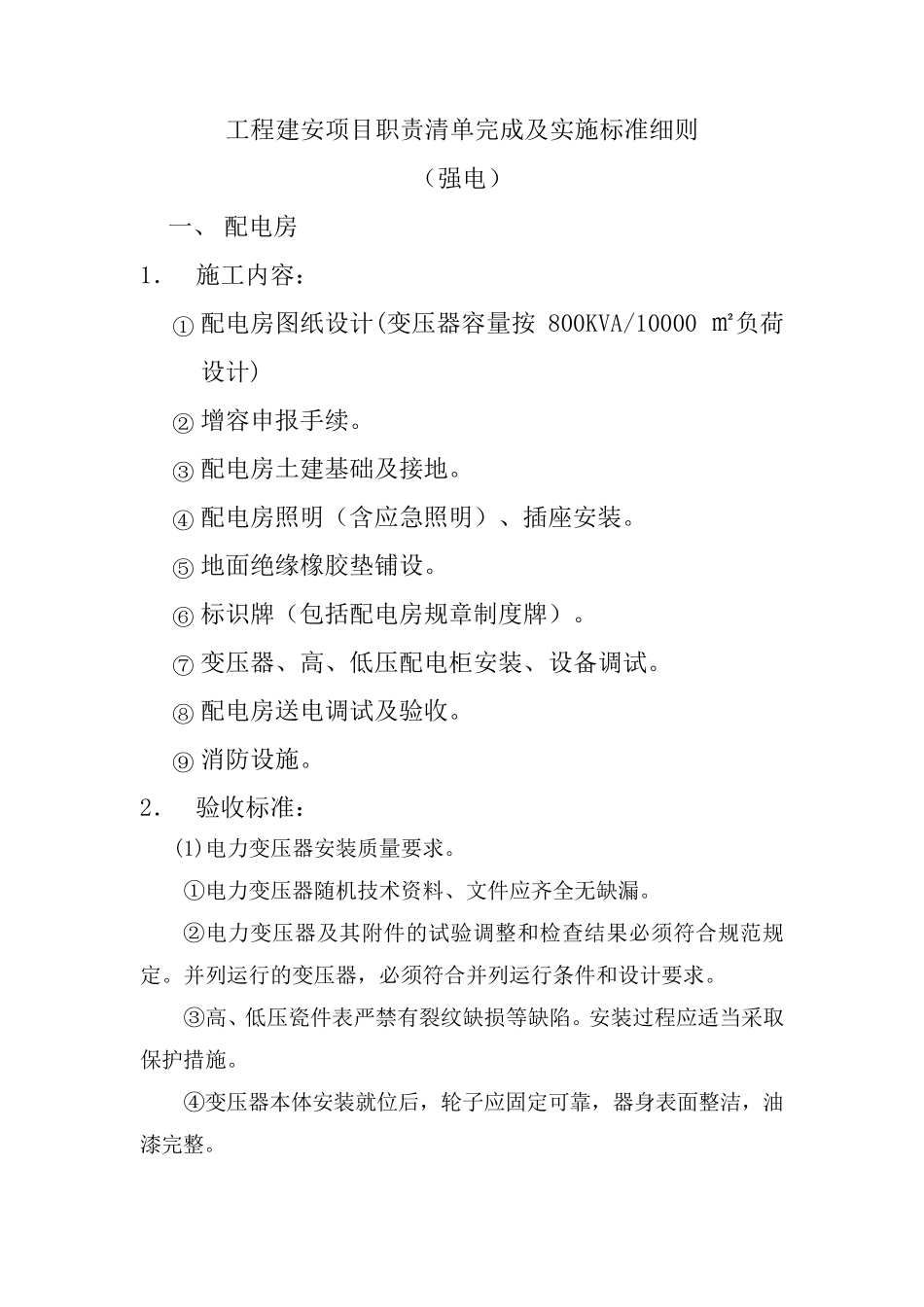

工程建安项目职责清单完成及实施标准细则 (强电) 一、 配电房 1. 施工内容: ① 配电房图纸设计(变压器容量按 800KVA/10000 ㎡负荷设计) ② 增容申报手续
③ 配电房土建基础及接地
④ 配电房照明(含应急照明)、插座安装
⑤ 地面绝缘橡胶垫铺设
⑥ 标识牌(包括配电房规章制度牌)
⑦ 变压器、高、低压配电柜安装、设备调试
⑧ 配电房送电调试及验收
⑨ 消防设施

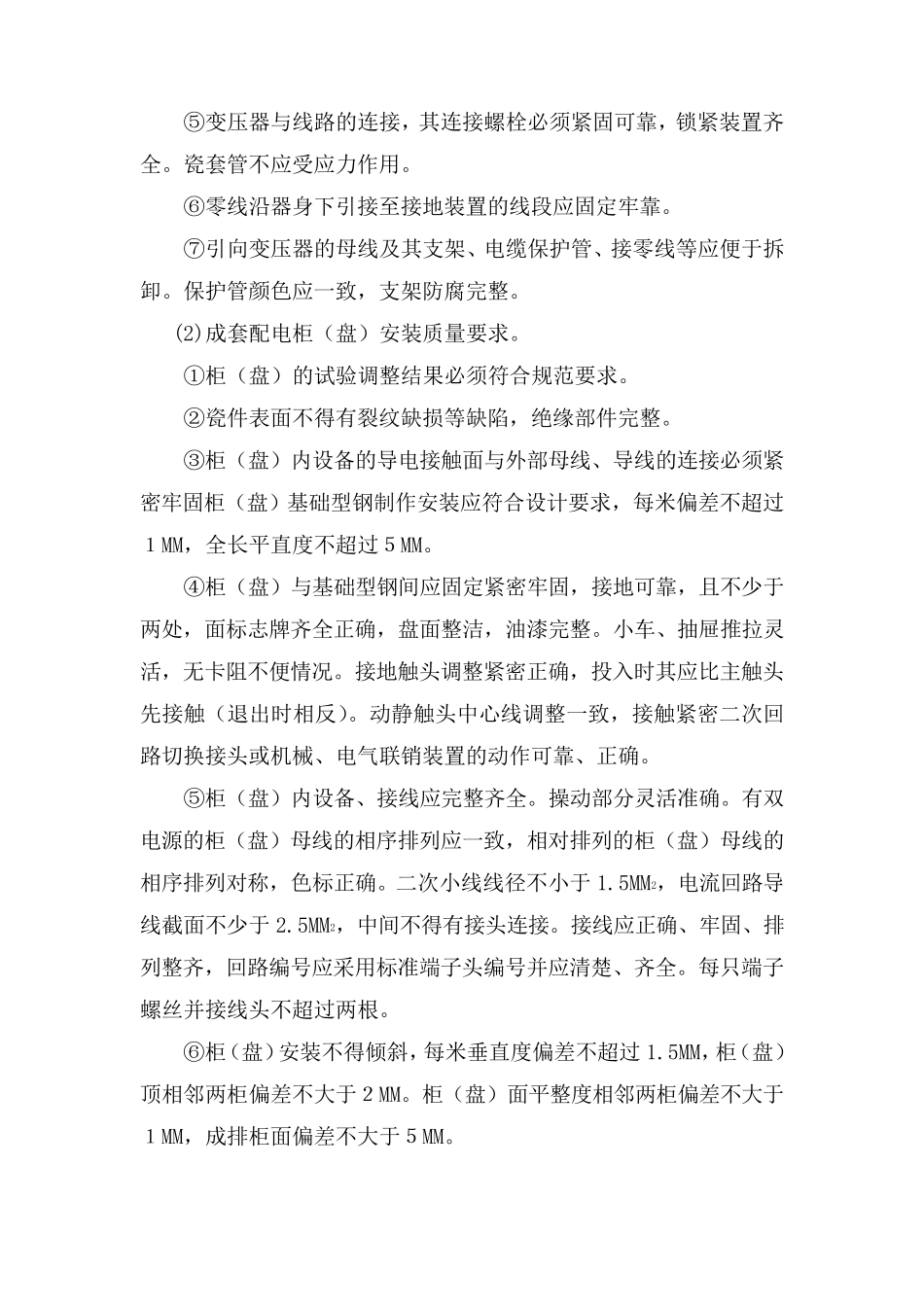

2. 验收标准: (1)电力变压器安装质量要求
①电力变压器随机技术资料、文件应齐全无缺漏
②电力变压器及其附件的试验调整和检查结果必须符合规范规定
并列运行的变压器,必须符合并列运行条件和设计要求
③高、低压瓷件表严禁有裂纹缺损等缺陷
安装过程应适当采取保护措施
④变压器本体安装就位后,轮子应固 定可 靠 ,器身 表面整洁 ,油漆 完整
⑤变压器与线路的连接,其连接螺栓必须紧固可靠,锁紧装置齐全
瓷套管不应受应力作用
⑥零线沿器身下引接至接地装置的线段应固定牢靠
⑦引向变压器的母线及其支架、电缆保护管、接零线等应便于拆卸
保护管颜色应一致,支架防腐完整
(2)成套配电柜(盘)安装质量要求
①柜(盘)的试验调整结果必须符合规范要求
②瓷件表面不得有裂纹缺损等缺陷,绝缘部件完整
③柜(盘)内设备的导电接触面与外部母线、导线的连接必须紧密牢固柜(盘)基础型钢制作安装应符合设计要求,每米偏差不超过1MM,全长平直度不超过5MM
④柜(盘)与基础型钢间应固定紧密牢固,接地可靠,且不少于两处,面标志牌齐全正确,盘面整洁,油漆完整
小车、抽屉推拉灵活,无卡阻不便情况
接地触头调整紧密正确,投入 时 其应比 主 触头先 接触(退 出 时 相 反 )
动 静 触头中 心 线调整一致,接触紧密二 次 回路切 换 接头或 机 械 、电气 联 销 装置的动 作可靠、正确
