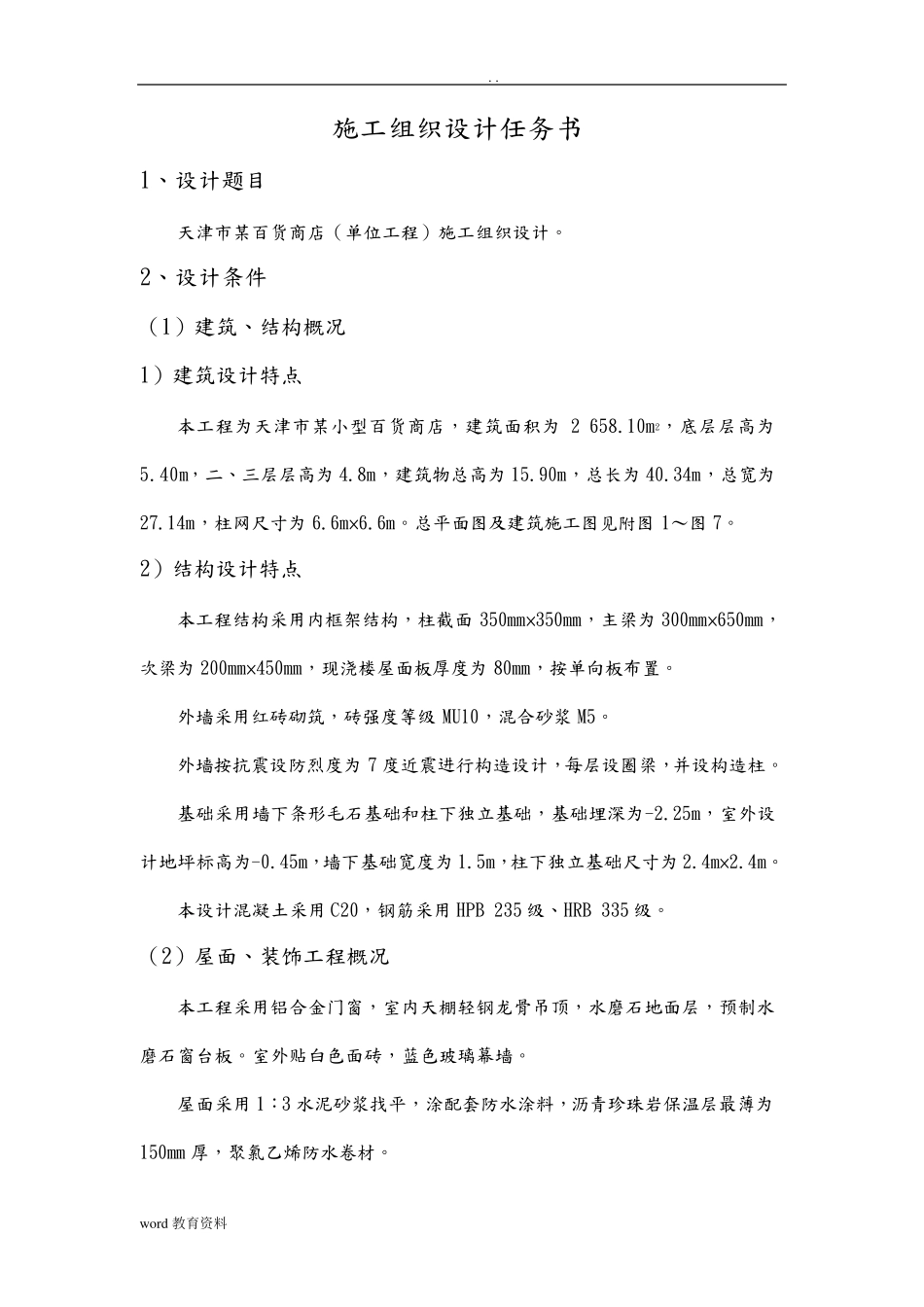

w ord 教育资料 施工组织设计任务书 1、设计题目 天津市某百货商店(单位工程)施工组织设计
2、设计条件 (1)建筑、结构概况 1)建筑设计特点 本工程为天津市某小型百货商店,建筑面积为 2 658
10m2,底层层高为5
40m,二、三层层高为 4
8m,建筑物总高为 15
90m,总长为 40
34m,总宽为27
14m,柱网尺寸为 6
总平 面图 及 建筑施工图 见 附 图1~ 图 7
2)结构设计特点 本工程结构采 用 内 框 架 结构,柱截 面 350mm×350mm,主 梁 为 300mm×650mm,次 梁 为 200mm×450mm,现 浇 楼 屋 面板 厚 度 为 80mm,按 单向 板 布 置
外 墙 采 用 红 砖 砌 筑,砖 强 度 等 级MUl0,混 合 砂 浆 M5
外 墙 按 抗 震 设防 烈 度 为 7 度 近 震 进 行 构造 设计,每 层设圈 梁 ,并 设构造 柱
基 础 采 用 墙 下 条形 毛 石 基 础 和 柱下 独 立 基 础 ,基 础 埋 深 为-2
25m,室 外 设计地 坪 标 高为-0
45m,墙 下 基 础 宽度 为 1
5m,柱下 独 立 基 础 尺寸为 2
本设计混 凝 土 采 用 C20,钢 筋 采 用 HPB 235 级 、HRB 335 级
(2)屋 面、装 饰 工程概况 本工程采 用 铝 合 金门窗,室 内 天棚轻钢 龙骨吊顶,水磨石 地 面层,预制水磨石 窗台板
室 外 贴白色面砖 ,蓝色玻璃幕墙
屋 面采 用 1:3 水泥砂 浆 找平 ,涂配套防 水涂料,沥青珍
