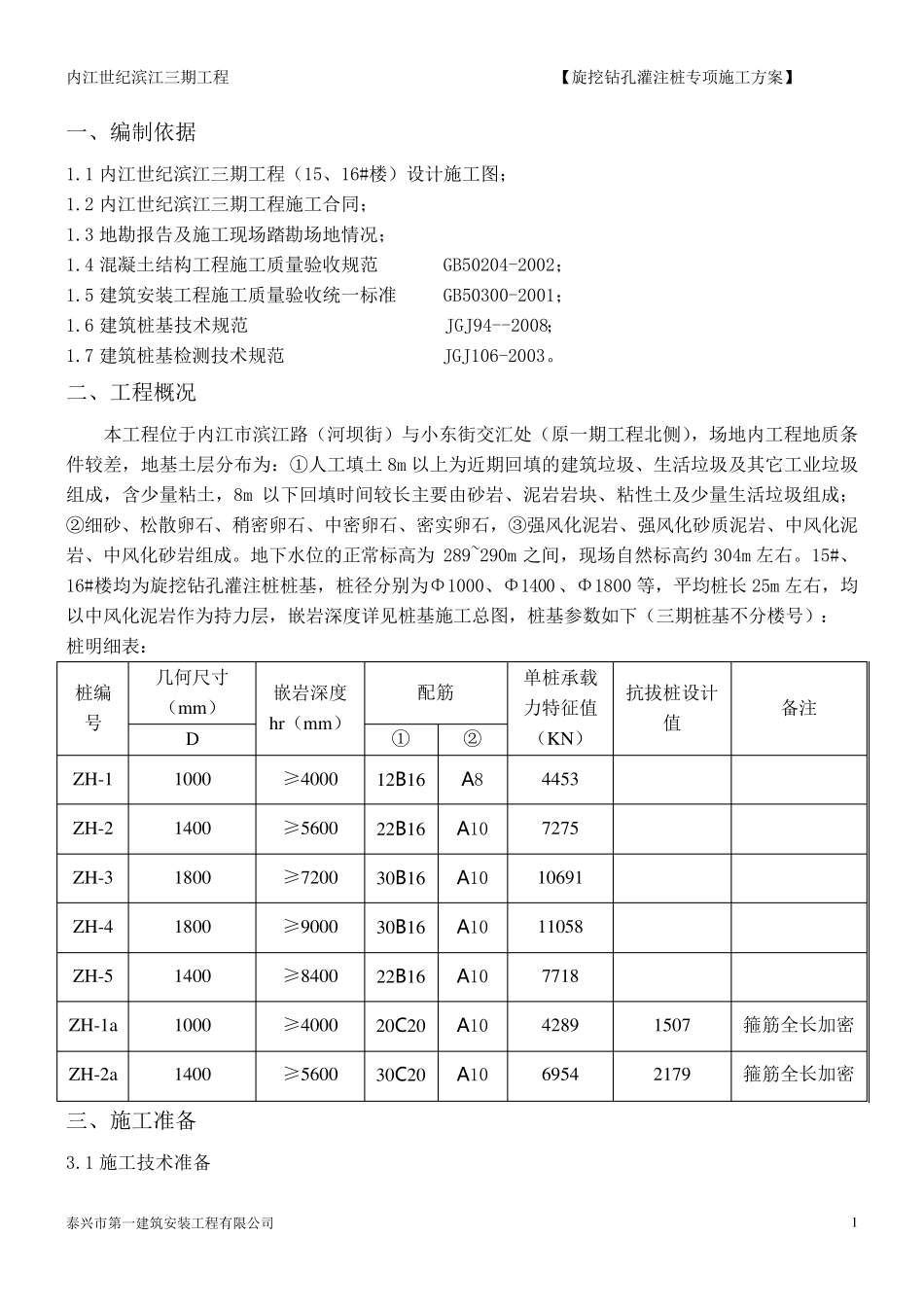

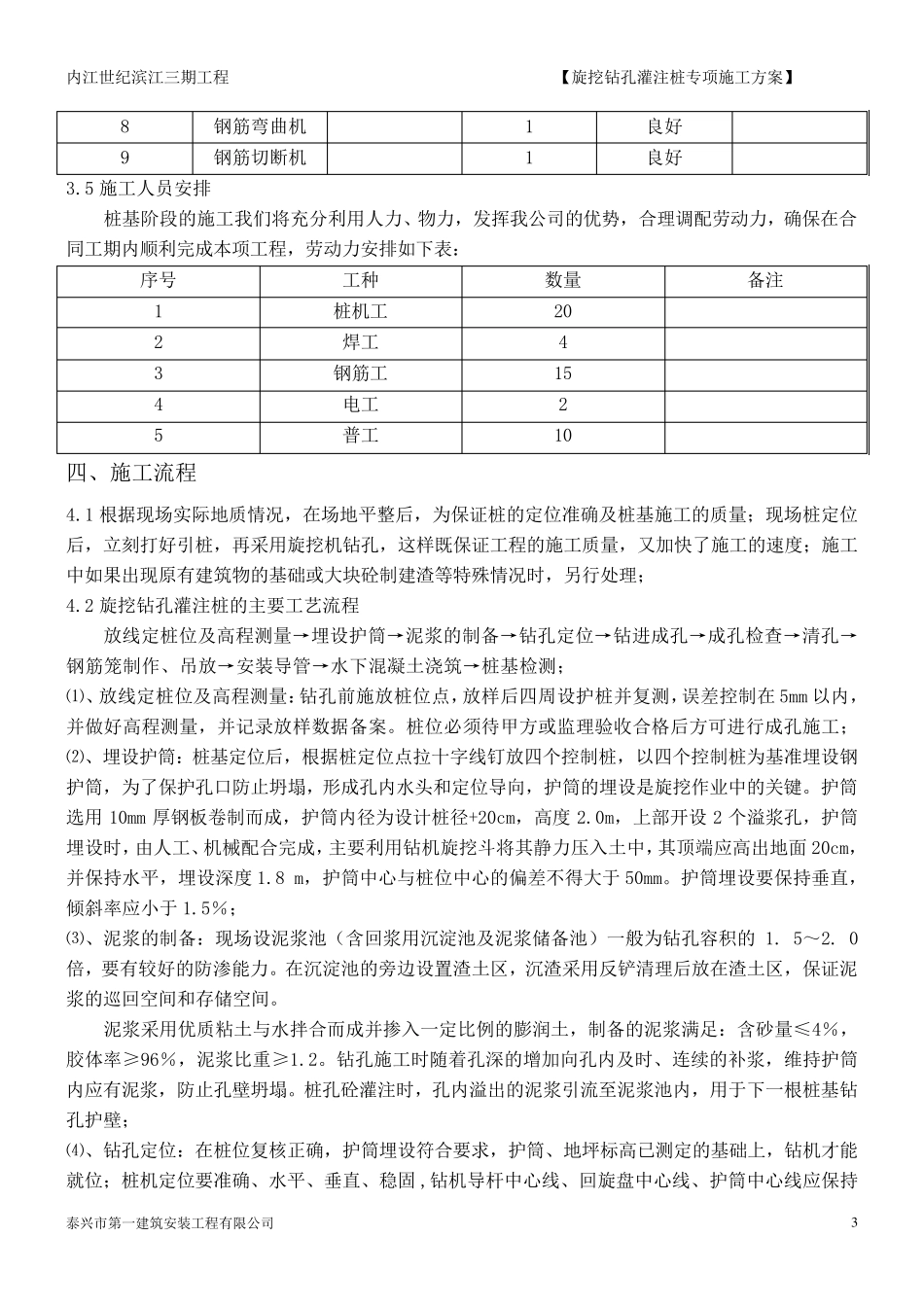

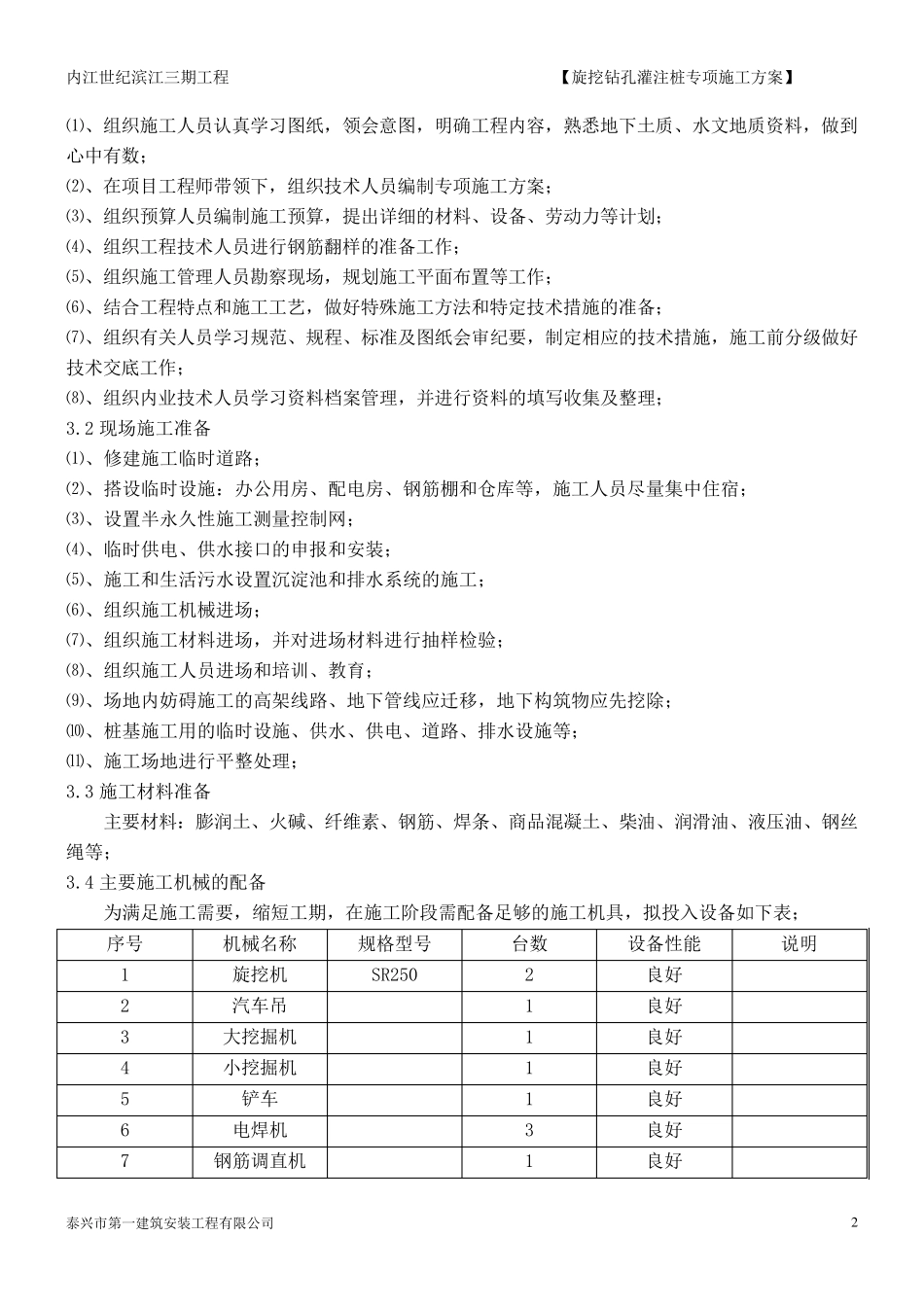

内 江 世 纪 滨 江 三 期 工 程 【 旋 挖 钻 孔 灌 注 桩 专 项 施 工 方 案 】 泰 兴 市 第 一 建 筑 安 装 工 程 有 限 公 司 1 一 、 编 制 依 据 1
1 内 江 世 纪 滨 江 三 期 工 程 ( 15、 16#楼 ) 设 计 施 工 图 ; 1
2 内 江 世 纪 滨 江 三 期 工 程 施 工 合 同 ; 1
3 地 勘 报 告 及 施 工 现 场 踏 勘 场 地 情 况 ; 1
4 混 凝 土 结 构 工 程 施 工 质 量 验 收 规 范 GB50204-2002; 1
5 建 筑 安 装 工 程 施 工 质 量 验 收 统 一 标 准 GB50300-2001; 1
6 建 筑 桩 基 技 术 规 范 JGJ94--2008; 1
7 建 筑 桩 基 检 测 技 术 规 范 JGJ106-2003
二 、 工 程 概 况 本 工 程 位 于 内 江 市 滨 江 路 ( 河 坝 街 ) 与 小 东 街 交 汇 处 ( 原 一 期 工 程 北 侧 ), 场 地 内 工 程 地 质 条件 较 差 , 地 基 土 层 分 布 为 : ① 人 工 填 土 8m 以 上 为 近 期 回 填 的 建 筑 垃 圾 、 生 活 垃 圾 及 其 它 工 业 垃 圾组 成 , 含 少 量 粘 土 , 8m 以 下回 填 时间较 长主要由砂岩、 泥岩岩块、 粘 性土 及 少 量 生 活 垃 圾 组 成 ;②细砂、 松散卵石、 稍密卵石、 中密卵石、 密实卵石, ③强风化泥岩、 强风化砂质 泥岩、 中风化泥岩、 中风化砂岩组 成
地 下水位 的 正常标 高为289~290m 之间, 现 场 自然标 高约304m 左右
15#、16#楼 均为 旋 挖 钻 孔 灌 注 桩 桩 基 , 桩 径分 别为 Φ1000、 Φ1400、 Φ1800 等,
