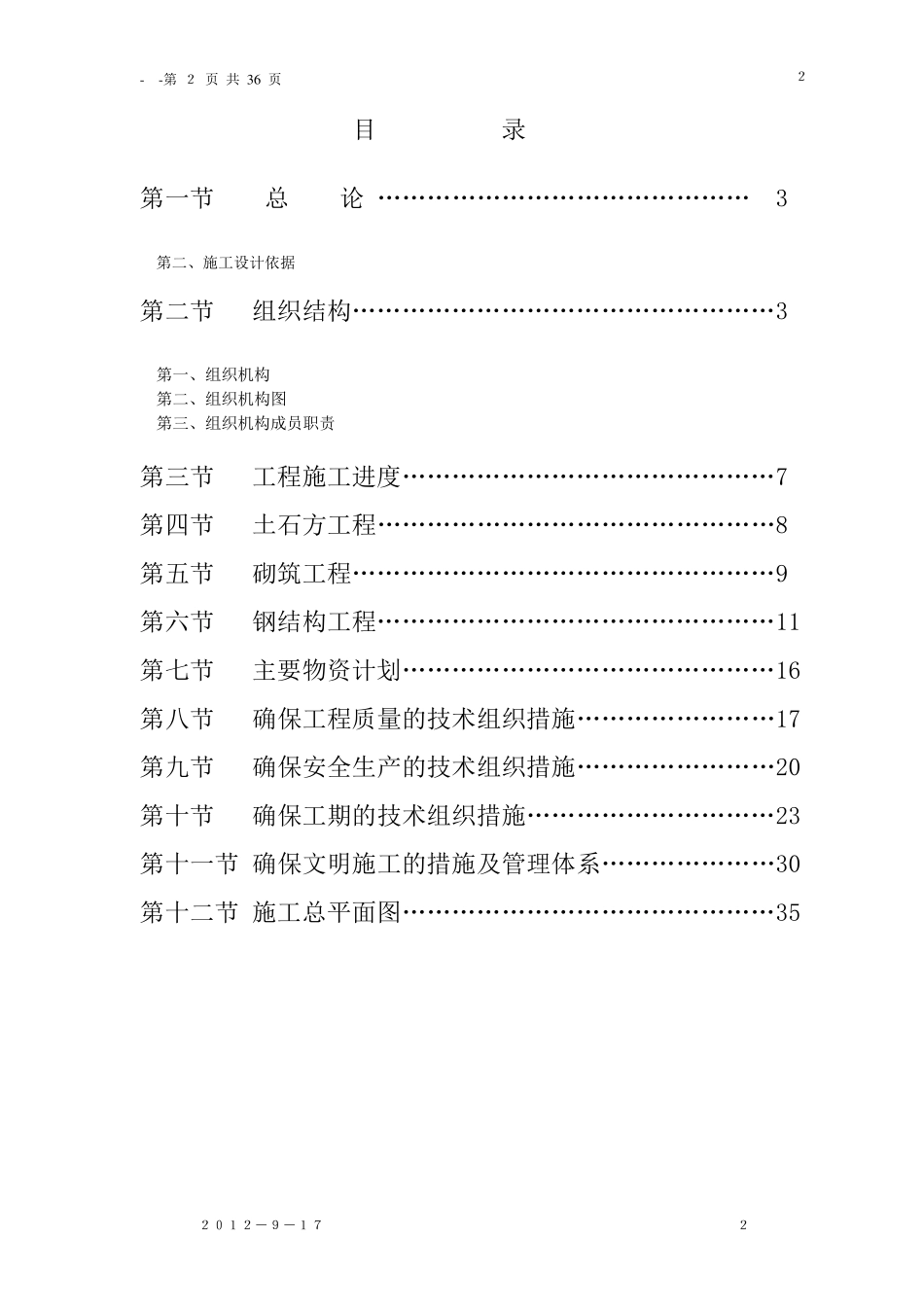

- -第 1 页 共 3 6 页 1 2012-9-17 1 1 施 工 组 织 设 计 编制单位: 编制时间:二零一二年九月十五日 - -第 2 页 共 3 6 页 2 2012-9-17 2 目 录 第一节 总 论 ……………………………………… 3 第二、施工设计依据 第二节 组织结构……………………………………………3 第一、组织机构 第二、组织机构图 第三、组织机构成员职责 第三节 工程施工进度………………………………………7 第四节 土石方工程…………………………………………8 第五节 砌筑工程……………………………………………9 第六节 钢结构工程…………………………………………11 第七节 主要物资计划………………………………………16 第八节 确保工程质量的技术组织措施……………………17 第九节 确保安全生产的技术组织措施……………………20 第十节 确保工期的技术组织措施…………………………23 第十一节 确保文明施工的措施及管理体系…………………30 第十二节 施工总平面图………………………………………35 - -第 3 页 共 3 6 页 3 2012-9-17 3 第一节 总论 一一、概述 1、项目名称:育苗大棚建设工程; 2、建设单位:新能源科技有限公司; 3、工程地点: 4、工程内容:钢结构育苗大棚; 5、施工单位:建筑安装有限公司; 6、拟定工期:500 天(有效工作日)。 二二、施工设计依据 1、依据《中华人民共和国建筑法》和《湖南省建筑管理条例》相关规定编制本施工组织设计。 2、执行湖南省建筑施工规范、质量标准和施工操作规定。 3、根据建设单位对项目提出的有关要求进行施工安排。 4、结合项目建设地点的条件、现状等实际情况组织施工任务和 管理。 第二节 组织结构 一、组织机构:本项目实行项目负责人负责对项目实施全面管理,项目施工执行项目经理负责制。 二、组织机构图 - -第 4 页 共 3 6 页 4 2012-9-17 4 三、组织机构成员职责: 1、项目经理质量职责: (1)、贯彻执行国家、省、市和工程所在地政府有关工程建设和建筑业管理的法律、法规、规章和政策,遵守企业的各项规章制度。 (2)、严格遵守国家的工程建设标准、规范、规程,积极推广应用新技术,严格管理,严格责任,确保工程质量。 (3)、健全施工项目的安全保证体系,执行安全生产责任制度,防止伤亡和其他生产事故的发生,...
