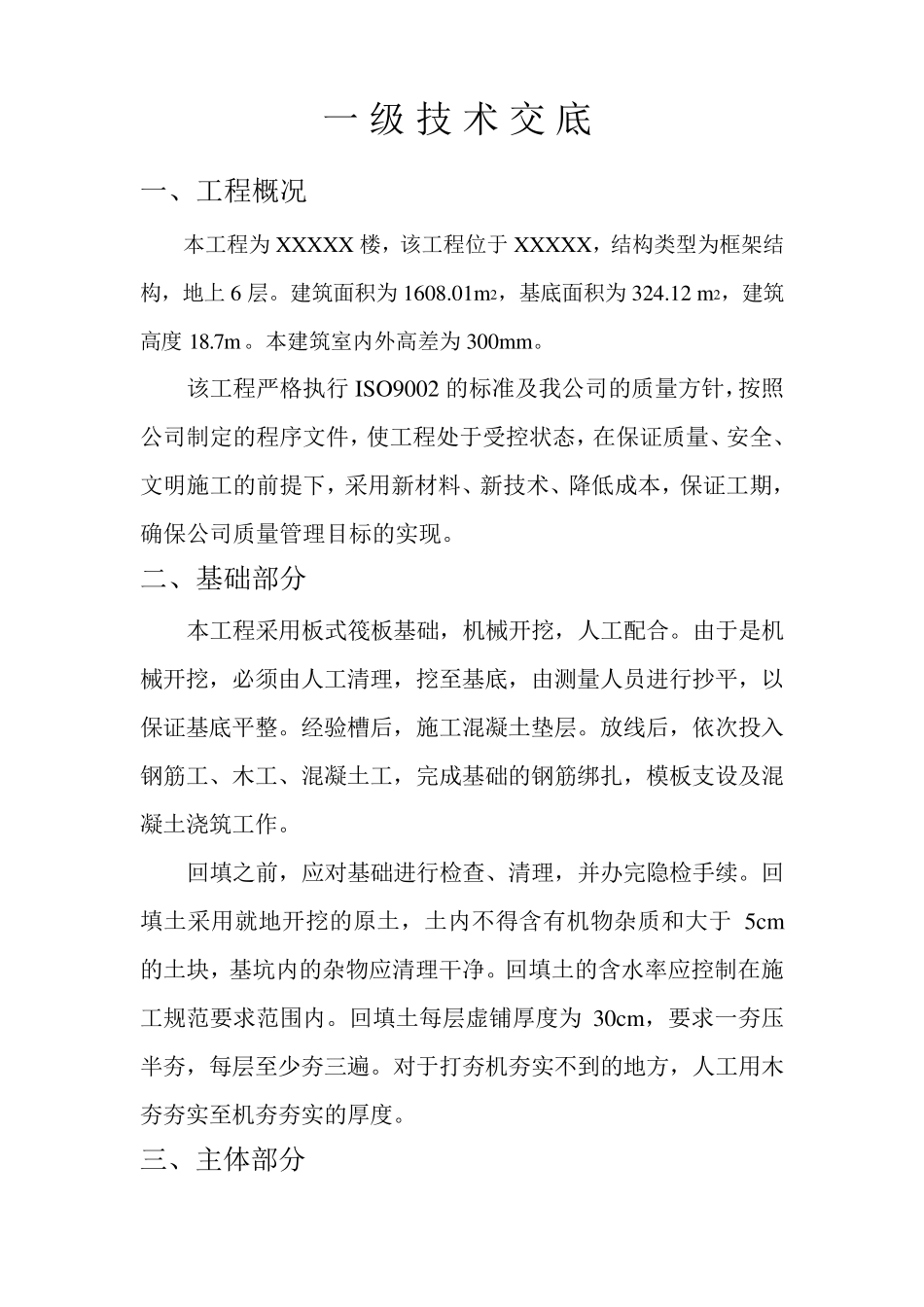

X X X X X X 工程 一 级 技 术 交 底 X X X X 建设工程有限公司 2013 年 9 月 5 日 一级技术交底 一、工程概况 本工程为 XXXXX 楼,该工程位于 XXXXX,结构类型为框架结构,地上 6 层
建筑面积为 1608
01m 2,基底面积为 324
12 m 2,建筑高度 18
本建筑室内外高差为 300m m
该工程严格执行 ISO9002 的标准及我公司的质量方针,按照公司制定的程序文件,使工程处于受控状态,在保证质量、安全、文明施工的前提下,采用新材料、新技术、降低成本,保证工期,确保公司质量管理目标的实现
二、基础部分 本工程采用板式筏板基础,机械开挖,人工配合
由于是机械开挖,必须由人工清理,挖至基底,由测量人员进行抄平,以保证基底平整
经验槽后,施工混凝土垫层
放线后,依次投入钢筋工、木工、混凝土工,完成基础的钢筋绑扎,模板支设及混凝土浇筑工作
回填之前,应对基础进行检查、清理,并办完隐检手续
回填土采用就地开挖的原土,土内不得含有机物杂质和大于 5cm的土块,基坑内的杂物应清理干净
回填土的含水率应控制在施工规范要求范围内
回填土每层虚铺厚度为 30cm ,要求一夯压半夯,每层至少夯三遍
对于打夯机夯实不到的地方,人工用木夯夯实至机夯夯实的厚度

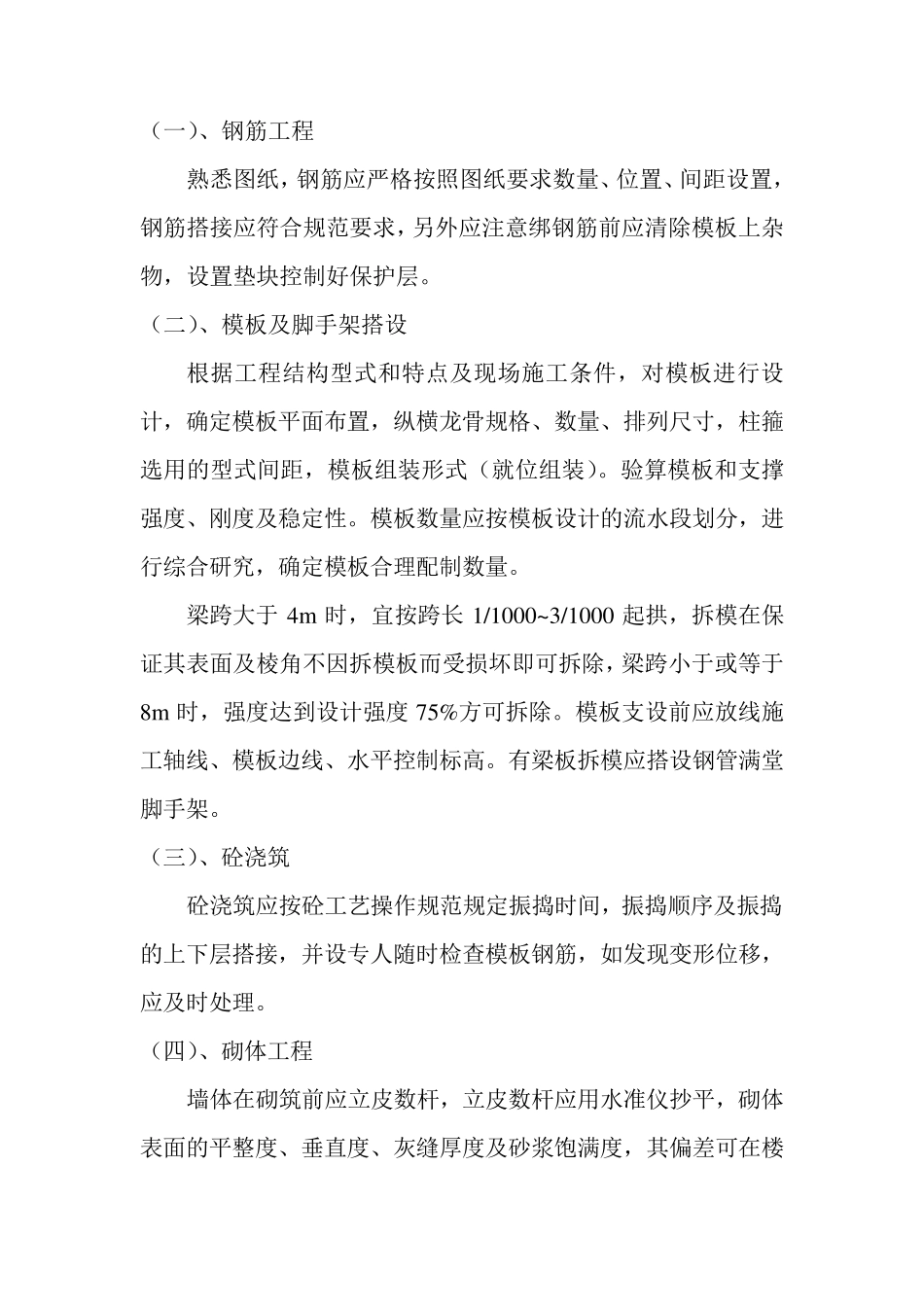

三、主体部分 (一)、钢筋工程 熟悉图纸,钢筋应严格按照图纸要求数量、位置、间距设置,钢筋搭接应符合规范要求,另外应注意绑钢筋前应清除模板上杂物,设置垫块控制好保护层
(二)、模板及脚手架搭设 根据工程结构型式和特点及现场施工条件,对模板进行设计,确定模板平面布置,纵横龙骨规格、数量、排列尺寸,柱箍选用的型式间距,模板组装形式(就位组装)
验算模板和支撑强度、刚度及稳定性
模板数量应按模板设计的流水段划分,进行综合研究,确定模板合理配制数量
梁跨大于 4m 时,宜
