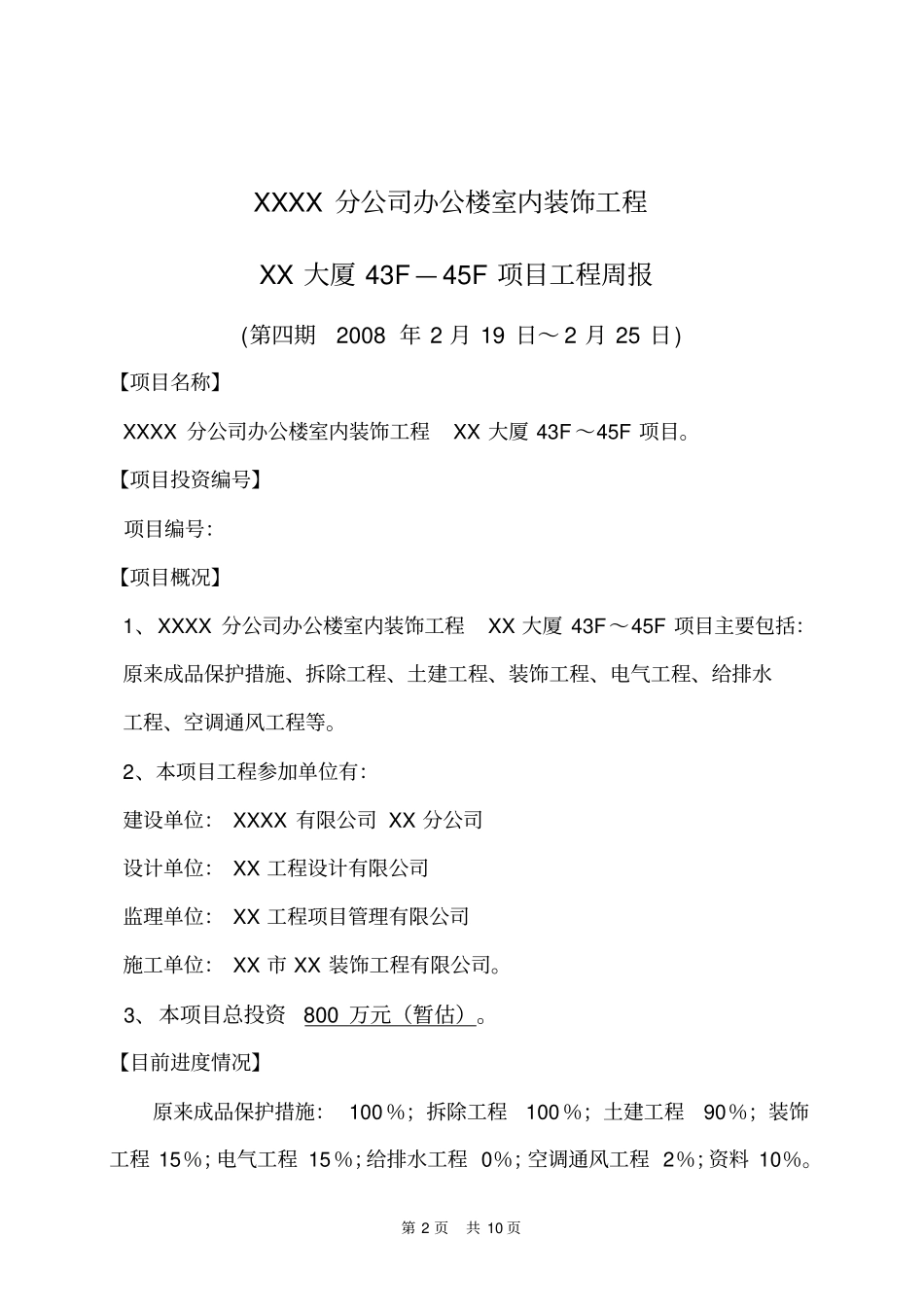

第 1 页共 10 页XXXX 分公司办公楼室内装饰工程XX 大厦 43F ~45F 项目工程周报第六期编制单位: XX 市 XX 装饰工程有限公司编制人:日期:二 OO 九年二月二十五日第 2 页共 10 页XXXX 分公司办公楼室内装饰工程XX 大厦 43F — 45F 项目工程周报(第四期2008 年 2 月 19 日~ 2 月 25 日) 【项目名称】XXXX 分公司办公楼室内装饰工程XX 大厦 43F ~45F 项目
【项目投资编号】项目编号:【项目概况】1、XXXX 分公司办公楼室内装饰工程XX 大厦 43F~45F 项目主要包括:原来成品保护措施、拆除工程、土建工程、装饰工程、电气工程、给排水工程、空调通风工程等
2、本项目工程参加单位有:建设单位: XXXX 有限公司 XX 分公司设计单位: XX 工程设计有限公司监理单位: XX 工程项目管理有限公司施工单位: XX 市 XX 装饰工程有限公司
3、本项目总投资800 万元(暂估)
【目前进度情况】原来成品保护措施: 100%;拆除工程100%;土建工程90%;装饰工程 15%;电气工程 15%;给排水工程 0%;空调通风工程 2%;资料 10%

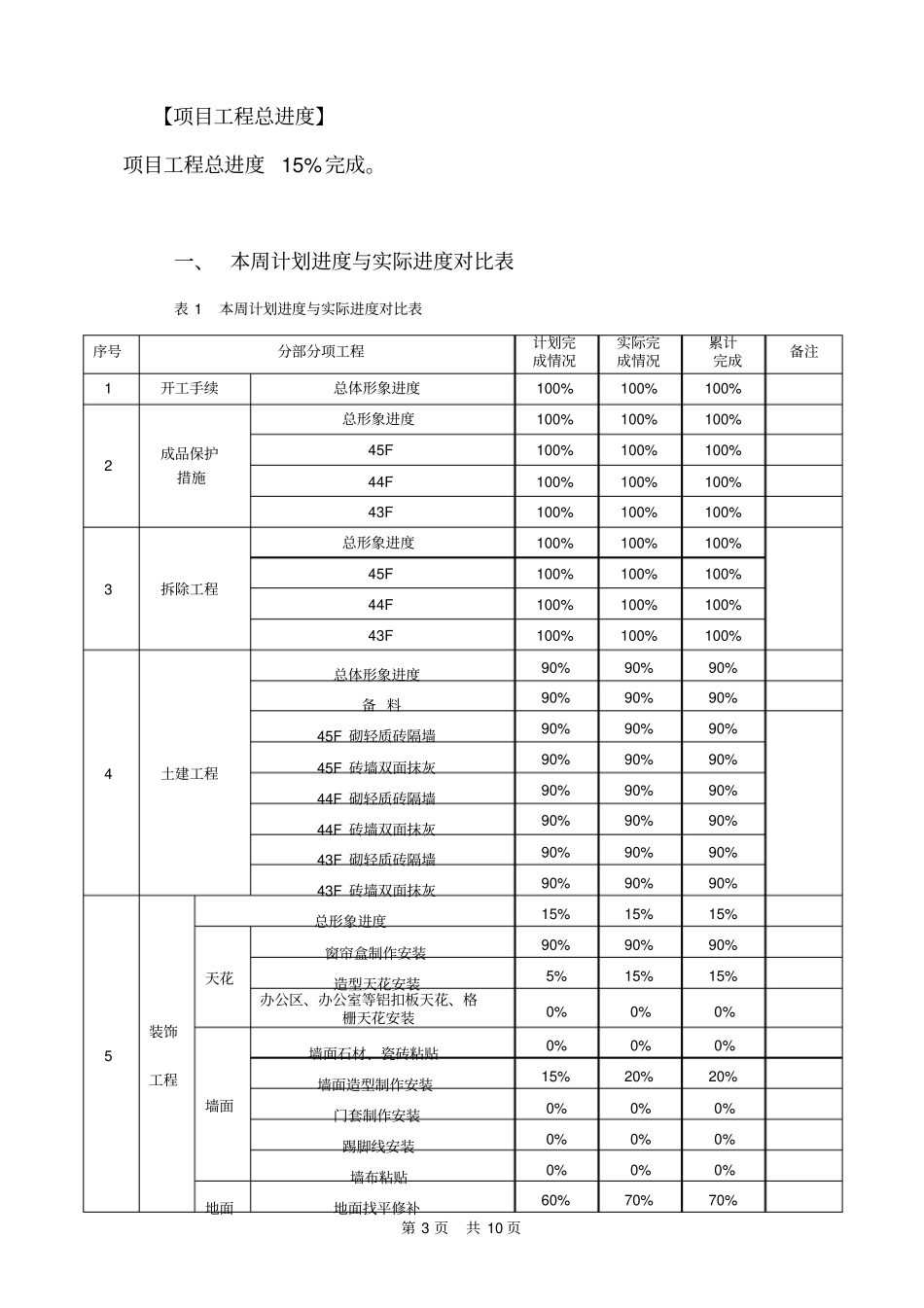

第 3 页共 10 页【项目工程总进度】项目工程总进度15%完成
一、 本周计划进度与实际进度对比表表 1 本周计划进度与实际进度对比表序号分部分项工程计划完成情况实际完成情况累计完成备注1 开工手续总体形象进度100% 100% 100% 2 成品保护措施总形象进度100% 100% 100% 45F 100% 100% 100% 44F 100% 100% 100% 43F 100% 100% 100% 3 拆除工程总形象进度100% 100% 100% 45F 100% 100% 100% 44F 100% 100% 100% 43F 100% 100% 1
