软件项目配置管理计划案例本案例选自《软件项目管理案例教程》 (韩万江,机械工业出版社)一书,项目案例为《校务通管理系统》 ,该项目的配置管理计划如下:1
引言包括目的、缩写词和参考资料,具体内容略
2.组织及职责配置管理的角色和职责见表1
表 1:配置管理角色职责表角色人员职责和工作范围配置管理者岳好(1) 制定《配置管理计划》(2) 创建和维护配置库SCCB 负责人韩万江(1) 审批《配置管理计划》(2) 审批重大的变更SCCB 成员韩万江(项目经理) ,郭天奇(质量保证人员) ,岳好(配置管理者)审批某些配置项或基线的变更3
配置管理环境由于本项目属于中小型项目,工期也不很长,而且项目组人员对Visual SourceSafe也比较熟悉,所以采用Visual SourceSafe作为配置管理工具
1 配置库目录结构表 2:配置库的目录结构序号内容说明路径1 TCM 技术合同管理$\prj-School\TCM 2 RM 需求管理$\prj-School\RM 3 SPP 软件项目规划$\prj-School\SPP 4 SPTO 软件项目跟踪与管理$\prj-School\SPTO 5 SCM 软件配置管理$\prj-School\SCM 6 SQA 软件质量保证$\prj-School\SQA 7 SPE 软 件 产 品工程设计$\prj-School\SPE\DESIGN 8 源代码$\prj-School\SPE\SOURCE 9 目标代码$\prj-School\SPE\BUILD 10 测试$\prj-School\SPE\TEST 11 发布$\prj-School\SPE\RELEASE 3

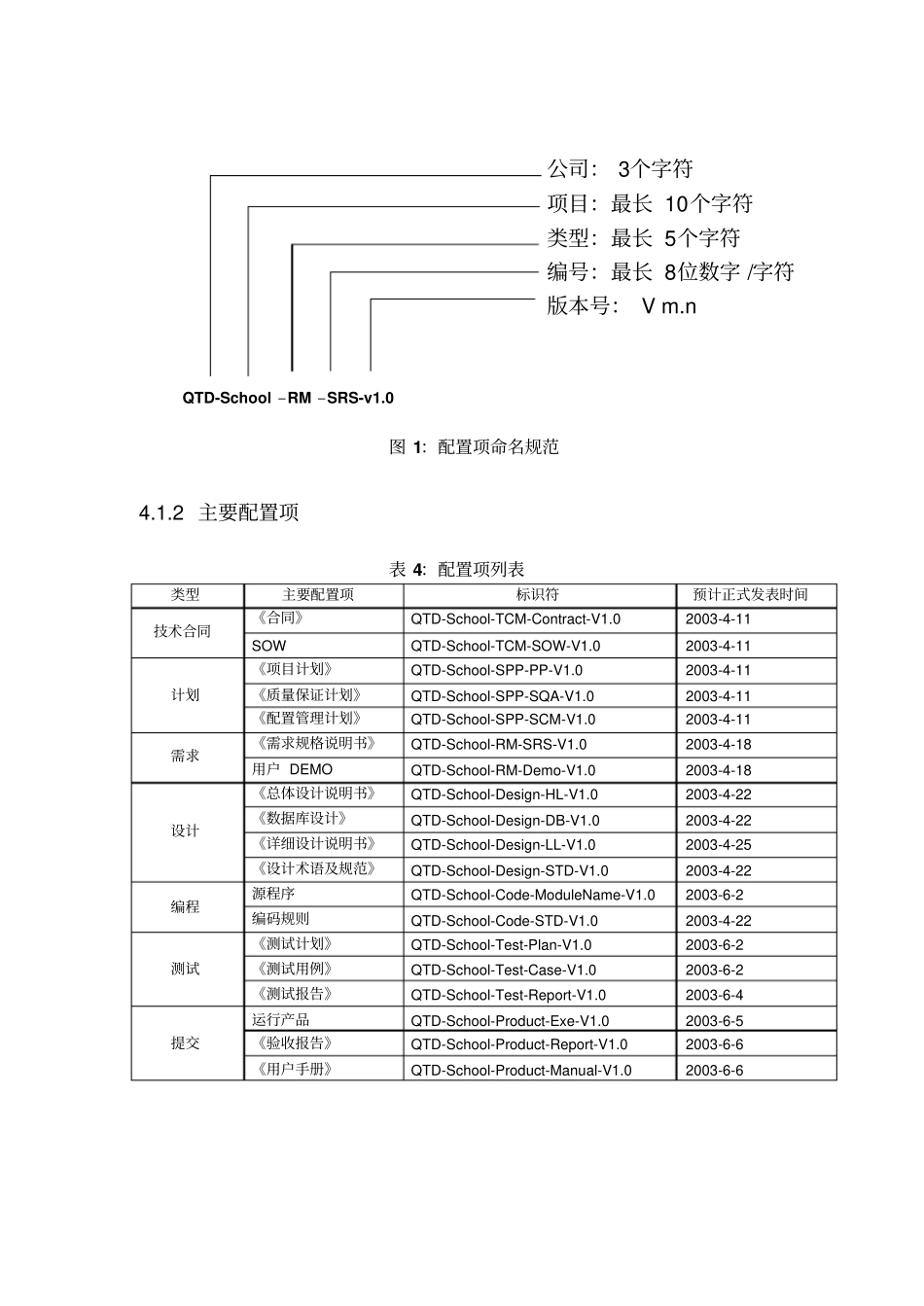

2 用户及权限表 3:配置库的用户权限类别人员权限说明配置管理者岳好负责项目配置管理,拥有所有权限项目经理韩万江访问、读质量保证人员郭天奇访问、读开发人员姜岳尊
