HFC 双向网传输系统施工、验收规范 xxxx 有线网络科技有限公司(Rev
0) 2006 年 9 月 15 日 一.一般规定 1 总则和适用范围: 本规程规制定了四木有线网络科技有限公司关于有线电视系统网络施工工艺和安全要求
适用于四木承揽的光纤同轴电缆混合网(HFC)传输部分的施工和安全维护
适用范围为以楼房为主的住宅小区
本规程如有不详细之处,施工队应及时联系商讨解决办法
确保工程质量
2 引用标准和文件: 本规程参照国家及上海市有关有线电视网络工程设计及施工规范,结合实际修订
符合国家及上海市有线电视网络工程设计及施工规范
GY/T 106—1999 有线电视广播系统技术规范
GB/T 6510-96 30MHz—1GHz声音和电视信号的电缆分配系统
GB 50200-1994 有线电视系统工程技术规范 GY 5073-2005 有线电视网络工程施工及验收规范 上海市有线电视网络技术规范(草稿) 上 海 市 有 线 电 视 传 输 系 统 工 艺 、 安 全 和 施 工 规 范 ( 试 行 稿 ) 注:材料进场前须进行检验

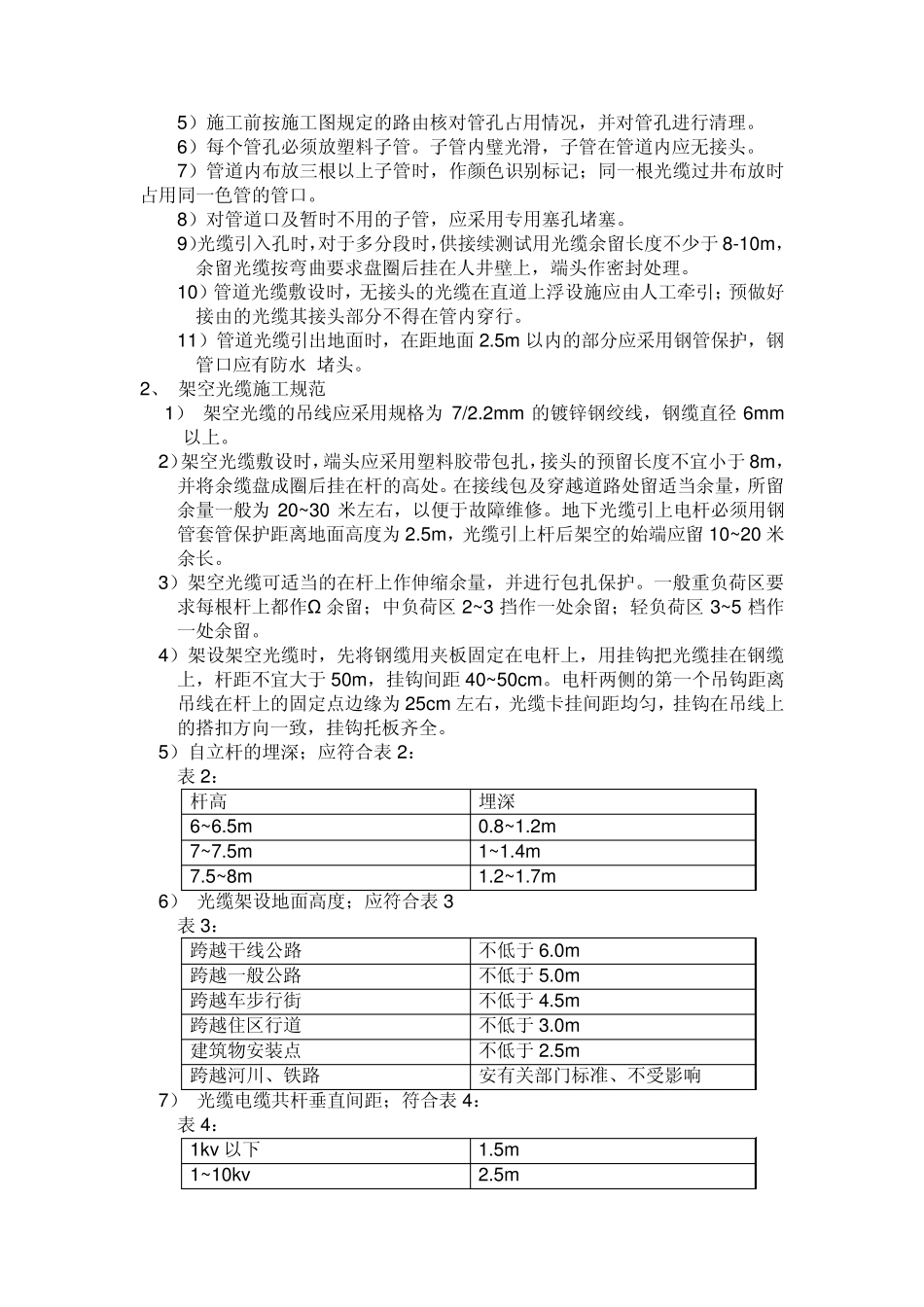

二、光缆施工规范 1、管道光缆施工要求; 1)按光缆配盘图纸进行敷设、标识
若需要改动,以不增长敷设长度为原则
光缆和电缆不能在同一管中敷设
2)光缆弯曲半径不小于光缆外径的 15 倍,施工过程中不应小于 20 倍
3)光缆布放的牵引力应加在光缆的加强芯上,保证光纤不受力
牵引力不超过350Kg,牵引速度不超过10 米/分,一次牵引长度不宜超过1KM
布放速度应均匀,子管布放应避免扭曲和出现死弯
避免浪涌,扭转、打小圈等情况,并防止外护层等后脱
4)光缆端头必须密封防潮处理,不得浸水
光缆应按规定预留长度见表1: 表1: 项目 自然弯曲 穿线井 街头重叠 设备预留 穿越 架空 5m/km ≥8m 10-20m 20—30
