施工组织设计1施工平面布置图及相应文字说明护岸工程总长 8600m
现场布置主要考虑工程特点并给合现场地形、地貌实际情况,在相对集中又互不干扰、便于施工管理的原则下进行布置
投标阶段作如下布置
砂石料场分三部分进行布置,浇筑砼砂石料堆放场布置在阮家桥,谭家拐,赵家码头三个地方,与拌和场相邻;护坡垫层用砂石料堆放场就近利用堤顶及堤身外平台作堆料场,可每 200m 左右布置一处
堤身外滩较宽阔,可临时堆放一些施工用材,堤顶在考虑车辆通行条件下,也可堆放少量材料
主要辅助设施仓库、工棚、修理厂等布置在堤外滩宽阔处
本工程布置移动式 12kw 柴油发电机组三套,30kw 柴油发电机组一套(作为拌和场备用电源),在谭家拐附近布置项目经理部,项目经理部租用民房一栋,用于办公及施工管理人员生活居住
临时设施用地计划表占用土地项目所需面积血)位置需用时间生产设施6000外滩地场地2005 年 11 月 10 日至 2006 年 4 月 26 日生活设施1500堤内民房2005 年 11 月 10 日至 2006 年 4 月 26 日临时道路4000外滩地2005 年 11 月 10 日至 2006 年 4 月 26 日其它500堤内民房、滩地2005 年 11 月 10 日至 2006 年 4 月 26 日合计12000设施分项用地计划表序号项目面积 m2序号项目面积 m2建筑占地建筑占地1拌和场1001007材料堆场43702水泥仓库3003508生活住房100012504发电机房60759项目经理部2502505试验室203010施工道路50006加工修理厂20030011其它5001

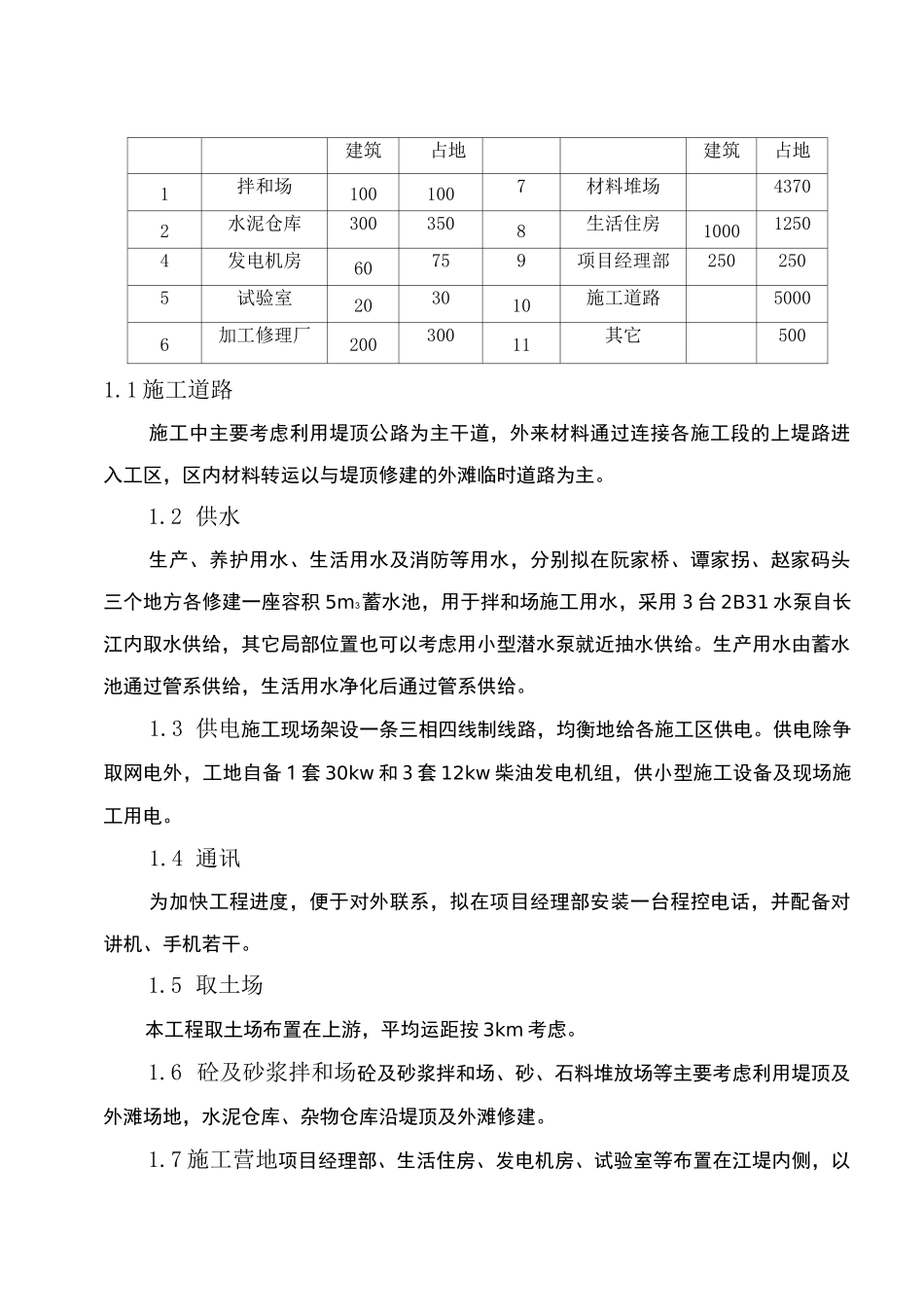

1 施工道路施工中主要考虑利用堤顶公路为主干道,外来材料通过连接各施工段的上堤路进入工区,区内材料转运以与堤顶修建的外滩临时道路为主

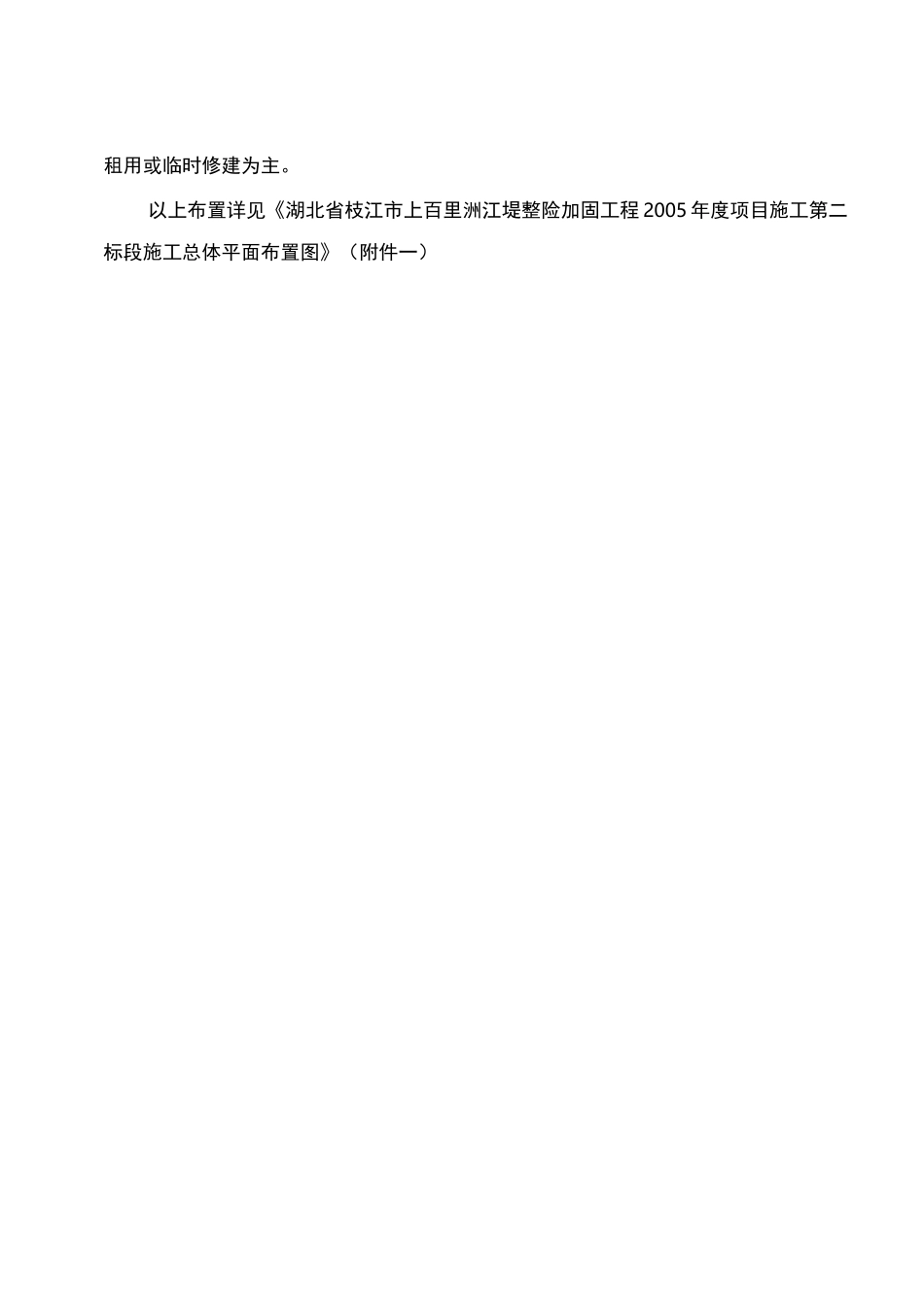

2 供水生产、养护用水、生活用水及消防等用水,分别拟在阮家桥、谭
