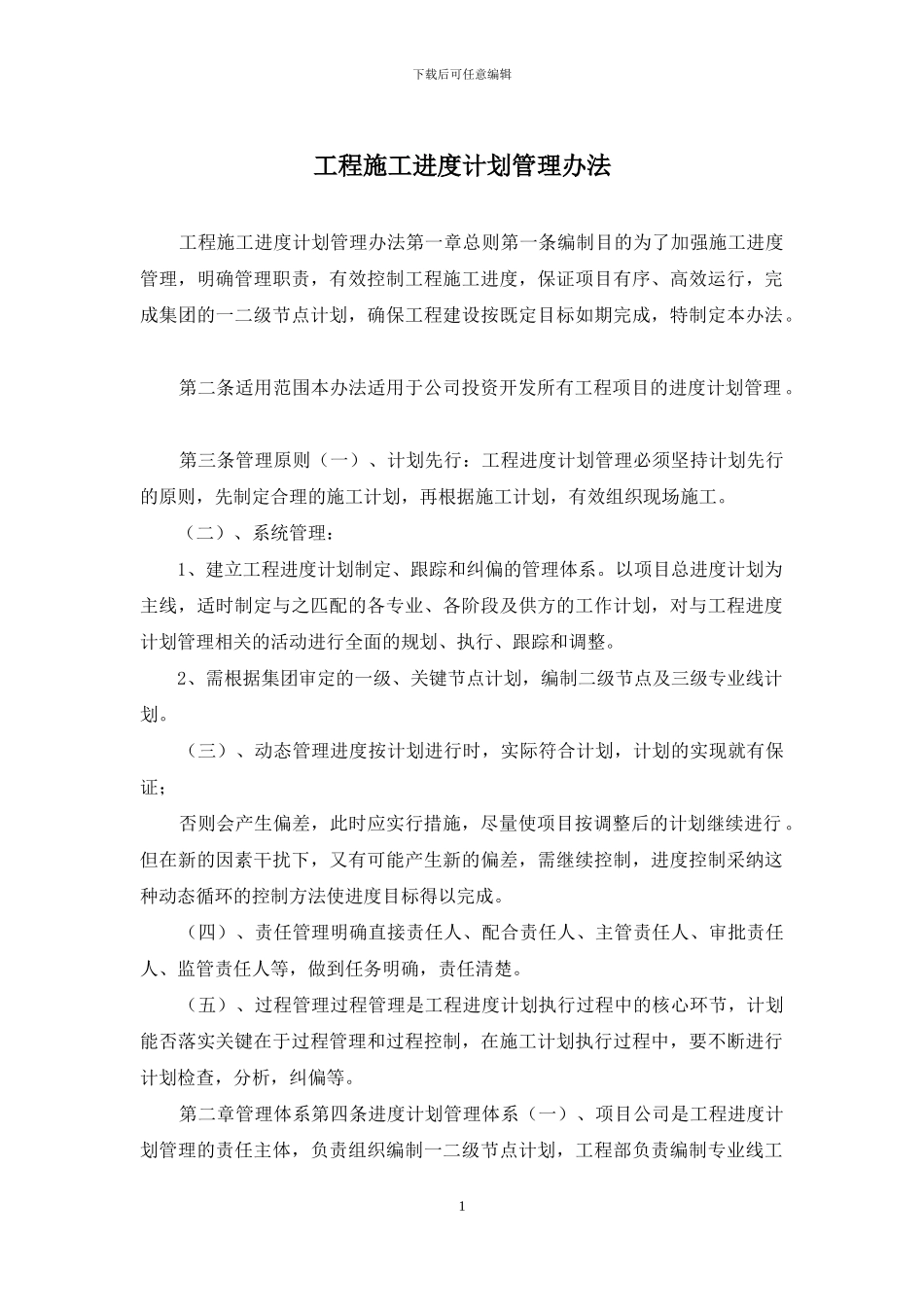

下载后可任意编辑工程施工进度计划管理办法 工程施工进度计划管理办法第一章总则第一条编制目的为了加强施工进度管理,明确管理职责,有效控制工程施工进度,保证项目有序、高效运行,完成集团的一二级节点计划,确保工程建设按既定目标如期完成,特制定本办法
第二条适用范围本办法适用于公司投资开发所有工程项目的进度计划管理
第三条管理原则(一)、计划先行:工程进度计划管理必须坚持计划先行的原则,先制定合理的施工计划,再根据施工计划,有效组织现场施工
(二)、系统管理: 1、建立工程进度计划制定、跟踪和纠偏的管理体系
以项目总进度计划为主线,适时制定与之匹配的各专业、各阶段及供方的工作计划,对与工程进度计划管理相关的活动进行全面的规划、执行、跟踪和调整
2、需根据集团审定的一级、关键节点计划,编制二级节点及三级专业线计划
(三)、动态管理进度按计划进行时,实际符合计划,计划的实现就有保证; 否则会产生偏差,此时应实行措施,尽量使项目按调整后的计划继续进行
但在新的因素干扰下,又有可能产生新的偏差,需继续控制,进度控制采纳这种动态循环的控制方法使进度目标得以完成
(四)、责任管理明确直接责任人、配合责任人、主管责任人、审批责任人、监管责任人等,做到任务明确,责任清楚
(五)、过程管理过程管理是工程进度计划执行过程中的核心环节,计划能否落实关键在于过程管理和过程控制,在施工计划执行过程中,要不断进行计划检查,分析,纠偏等

第二章管理体系第四条进度计划管理体系(一)、项目公司是工程进度计划管理的责任主体,负责组织编制一二级节点计划,工程部负责编制专业线工1下载后可任意编辑程进度计划并负责督促监理单位、施工单位及各供方组建工程进度计划管控体系

(二)、工程部对施工单位的工程施工进度管理工作负有监管责任; 监理单位代表工程部对总包单位、分包单位的工程施工进度计划的编制、实施负有直
