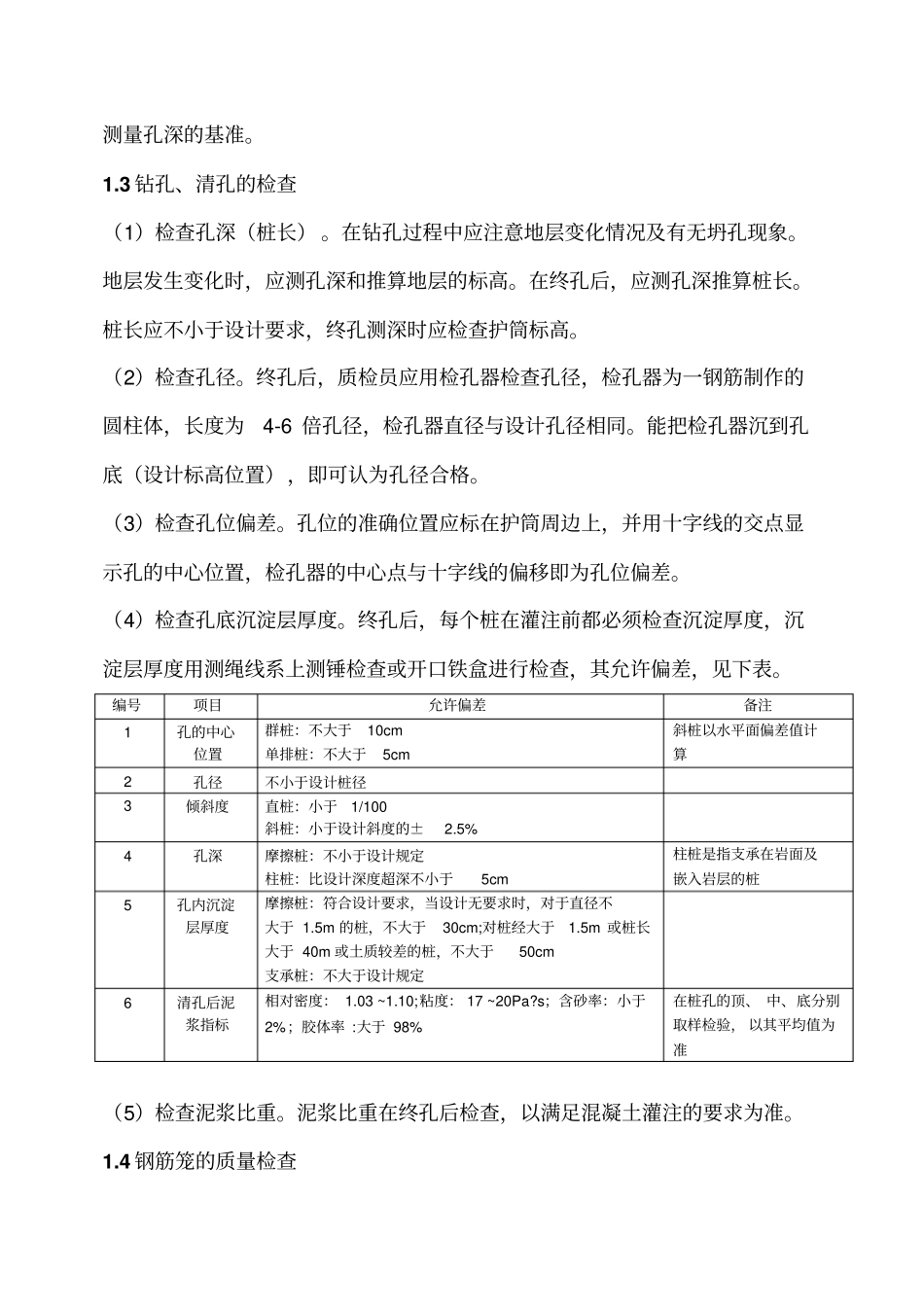

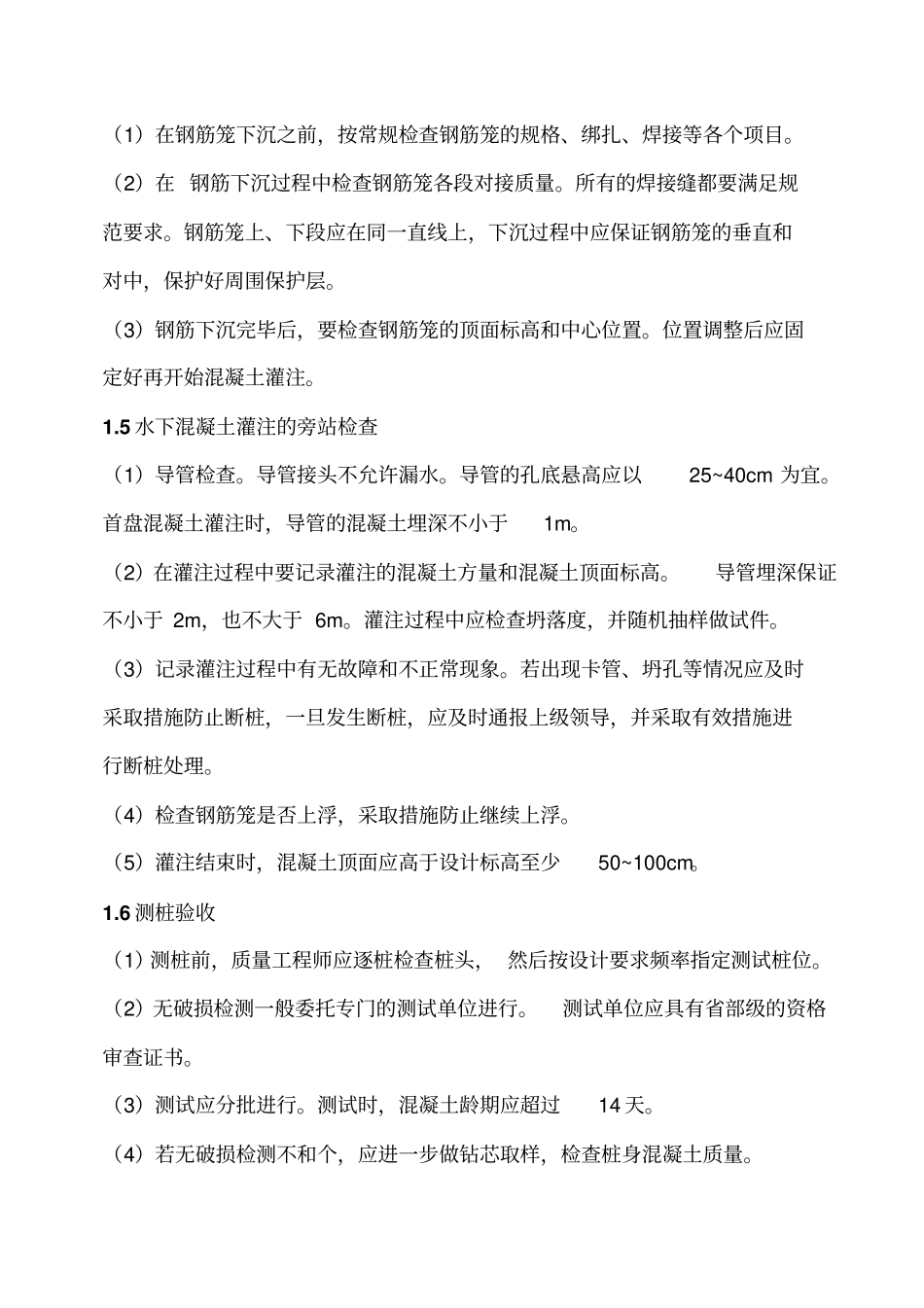

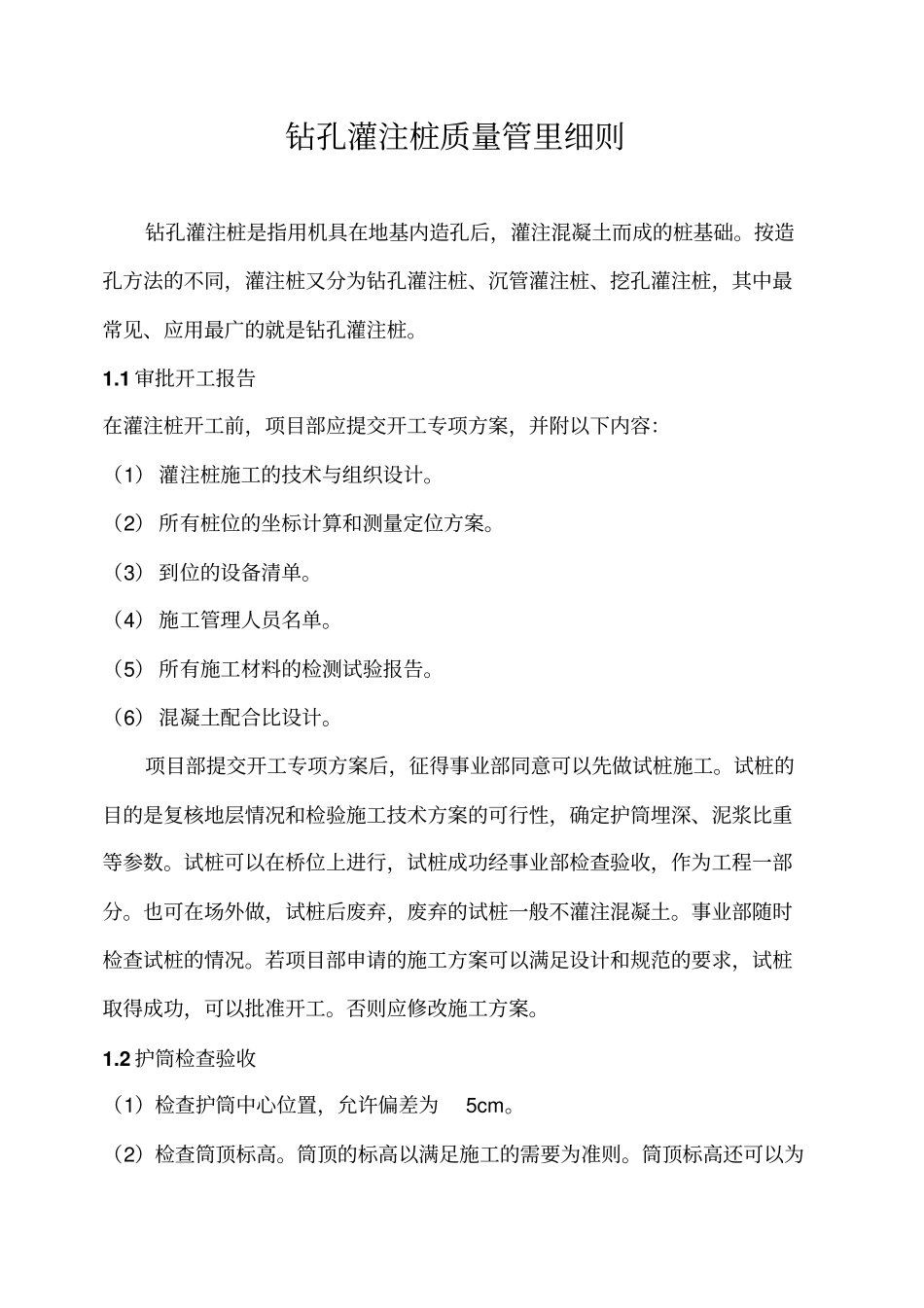

钻孔灌注桩质量管里细则钻孔灌注桩是指用机具在地基内造孔后,灌注混凝土而成的桩基础
按造孔方法的不同,灌注桩又分为钻孔灌注桩、沉管灌注桩、挖孔灌注桩,其中最常见、应用最广的就是钻孔灌注桩
1 审批开工报告在灌注桩开工前,项目部应提交开工专项方案,并附以下内容:(1) 灌注桩施工的技术与组织设计
(2) 所有桩位的坐标计算和测量定位方案
(3) 到位的设备清单
(4) 施工管理人员名单
(5) 所有施工材料的检测试验报告
(6) 混凝土配合比设计
项目部提交开工专项方案后,征得事业部同意可以先做试桩施工
试桩的目的是复核地层情况和检验施工技术方案的可行性,确定护筒埋深、泥浆比重等参数
试桩可以在桥位上进行,试桩成功经事业部检查验收,作为工程一部分
也可在场外做,试桩后废弃,废弃的试桩一般不灌注混凝土
事业部随时检查试桩的情况
若项目部申请的施工方案可以满足设计和规范的要求,试桩取得成功,可以批准开工
否则应修改施工方案
2 护筒检查验收(1)检查护筒中心位置,允许偏差为5cm
(2)检查筒顶标高
筒顶的标高以满足施工的需要为准则
筒顶标高还可以为测量孔深的基准
3 钻孔、清孔的检查(1)检查孔深(桩长)
在钻孔过程中应注意地层变化情况及有无坍孔现象
地层发生变化时,应测孔深和推算地层的标高
在终孔后,应测孔深推算桩长
桩长应不小于设计要求,终孔测深时应检查护筒标高
(2)检查孔径
终孔后,质检员应用检孔器检查孔径,检孔器为一钢筋制作的圆柱体,长度为4-6 倍孔径,检孔器直径与设计孔径相同
能把检孔器沉到孔底(设计标高位置),即可认为孔径合格
(3)检查孔位偏差
孔位的准确位置应标在护筒周边上,并用十字线的交点显示孔的中心位置,检孔器的中心点与十字线的偏移即为孔位偏差
(4)检查孔底沉淀层厚度
终孔后,每个桩在灌注前都必须检查沉淀厚度,沉淀层厚度用测绳线系上测锤检查
