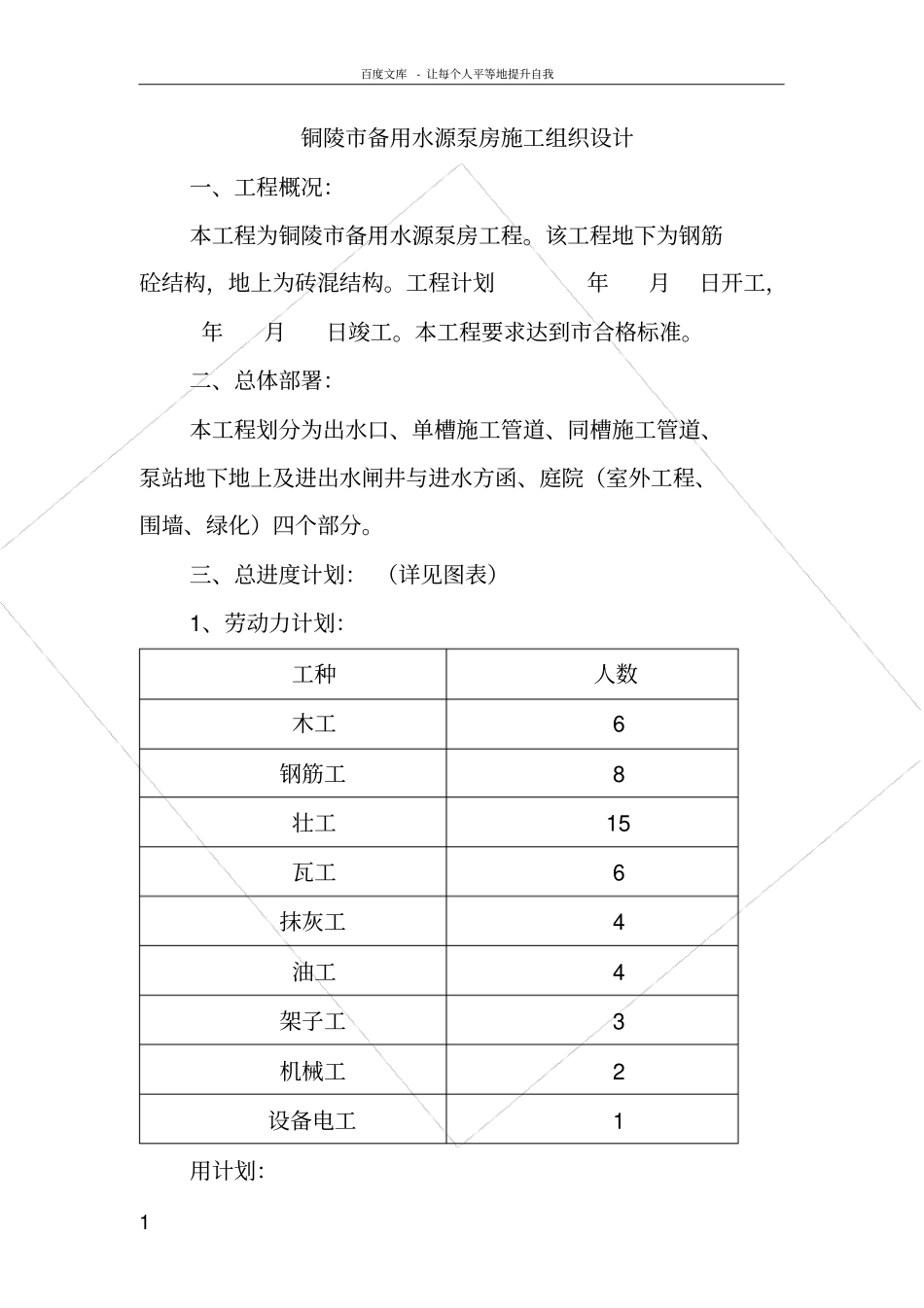

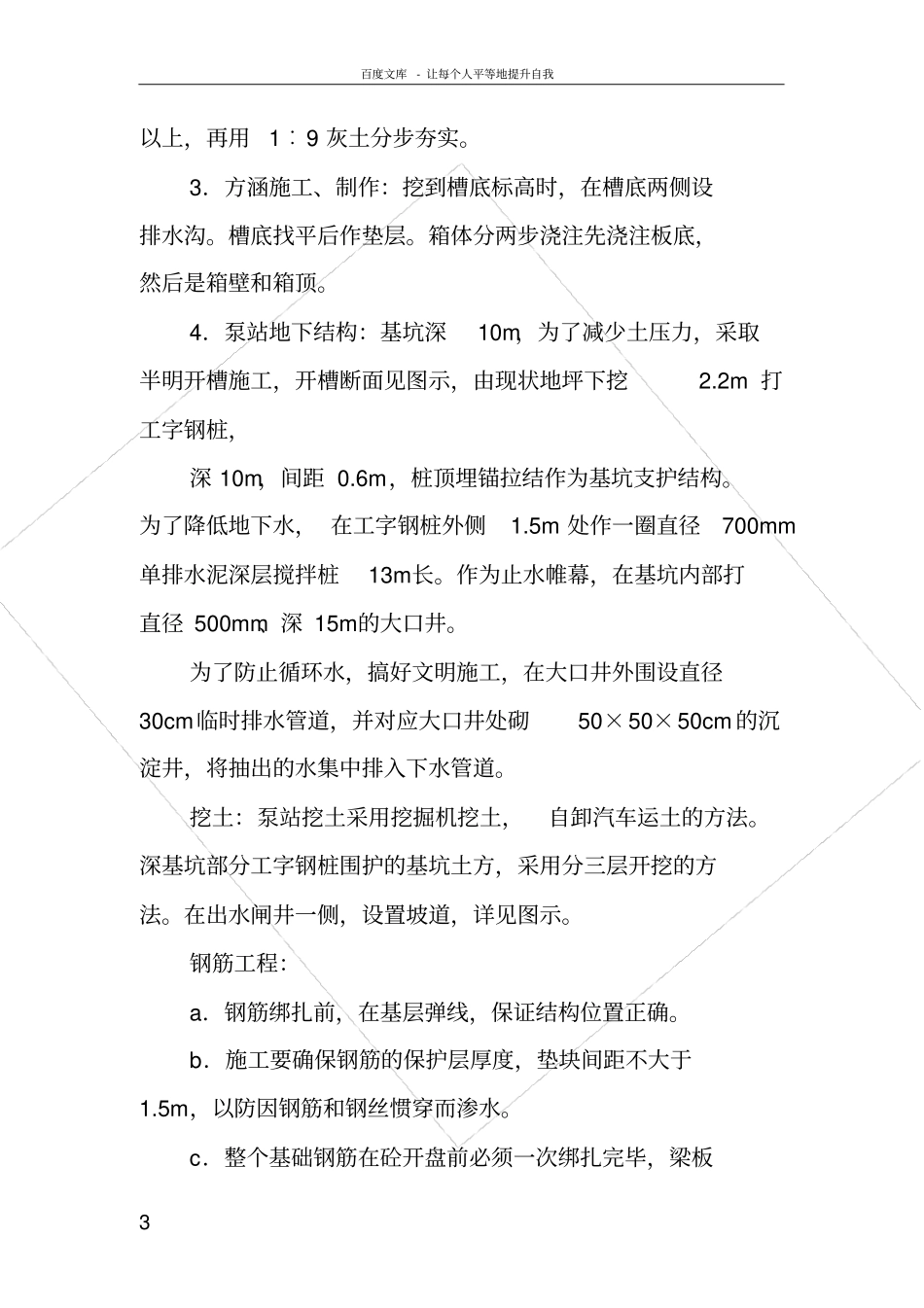

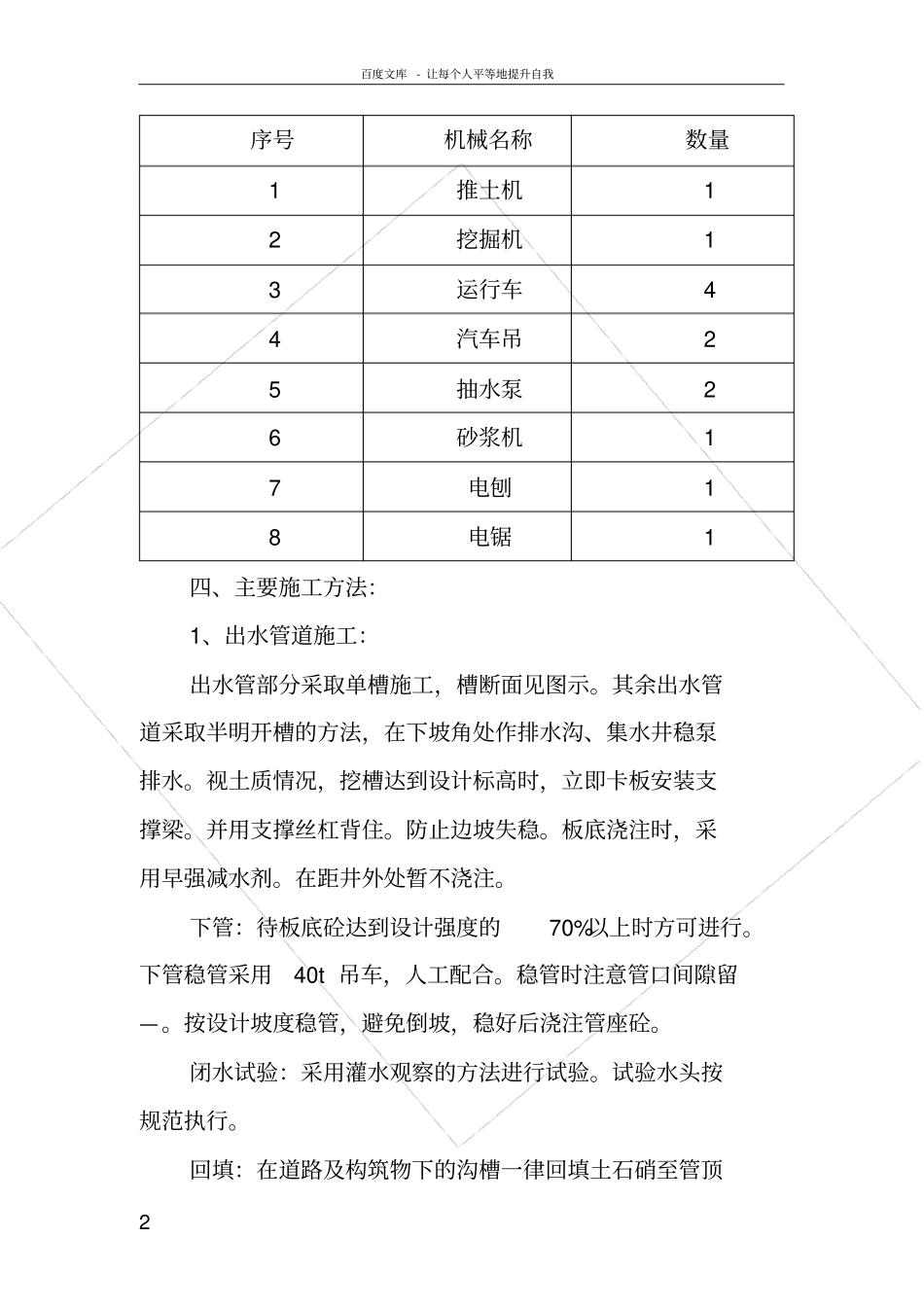

百度文库- 让每个人平等地提升自我1 铜陵市备用水源泵房施工组织设计一、工程概况:本工程为铜陵市备用水源泵房工程。该工程地下为钢筋砼结构,地上为砖混结构。工程计划年月日开工,年月日竣工。本工程要求达到市合格标准。二、总体部署:本工程划分为出水口、单槽施工管道、同槽施工管道、泵站地下地上及进出水闸井与进水方函、庭院(室外工程、围墙、绿化)四个部分。三、总进度计划: (详见图表)1、劳动力计划:工种人数木工6 钢筋工8 壮工15 瓦工6 抹灰工4 油工4 架子工3 机械工2 设备电工1 用计划:百度文库- 让每个人平等地提升自我2 序号机械名称数量1 推土机1 2 挖掘机1 3 运行车4 4 汽车吊2 5 抽水泵2 6 砂浆机1 7 电刨1 8 电锯1 四、主要施工方法:1、出水管道施工:出水管部分采取单槽施工,槽断面见图示。其余出水管道采取半明开槽的方法,在下坡角处作排水沟、集水井稳泵排水。视土质情况,挖槽达到设计标高时,立即卡板安装支撑梁。并用支撑丝杠背住。防止边坡失稳。板底浇注时,采用早强减水剂。在距井外处暂不浇注。下管:待板底砼达到设计强度的70%以上时方可进行。下管稳管采用40t 吊车,人工配合。稳管时注意管口间隙留—。按设计坡度稳管,避免倒坡,稳好后浇注管座砼。闭水试验:采用灌水观察的方法进行试验。试验水头按规范执行。回填:在道路及构筑物下的沟槽一律回填土石硝至管顶百度文库- 让每个人平等地提升自我3 以上,再用1︰9 灰土分步夯实。3.方涵施工、制作:挖到槽底标高时,在槽底两侧设排水沟。槽底找平后作垫层。箱体分两步浇注先浇注板底,然后是箱壁和箱顶。4.泵站地下结构:基坑深10m,为了减少土压力,采取半明开槽施工,开槽断面见图示,由现状地坪下挖2.2m 打工字钢桩,深 10m,间距 0.6m,桩顶埋锚拉结作为基坑支护结构。为了降低地下水, 在工字钢桩外侧1.5m 处作一圈直径700mm单排水泥深层搅拌桩13m长。作为止水帷幕,在基坑内部打直径 500mm、深 15m的大口井。为了防止循环水,搞好文明施工,在大口井外围设直径30cm临时排水管道,并对应大口井处砌50×50×50cm 的沉淀井,将抽出的水集中排入下水管道。挖土:泵站挖土采用挖掘机挖土,自卸汽车运土的方法。深基坑部分工字钢桩围护的基坑土方,采用分三层开挖的方法。在出水闸井一侧,设置坡道,详见图示。钢筋工程:a.钢筋绑扎前,在基层弹线,保证结构位置正确。b.施工要确保钢筋的保护层厚度,...
