浅谈 EPC 模式下项目的质量控制
txt2 机会靠自己争取,命运需自己把握,生活是自己的五线谱,威慑呢们不亲自演奏好它

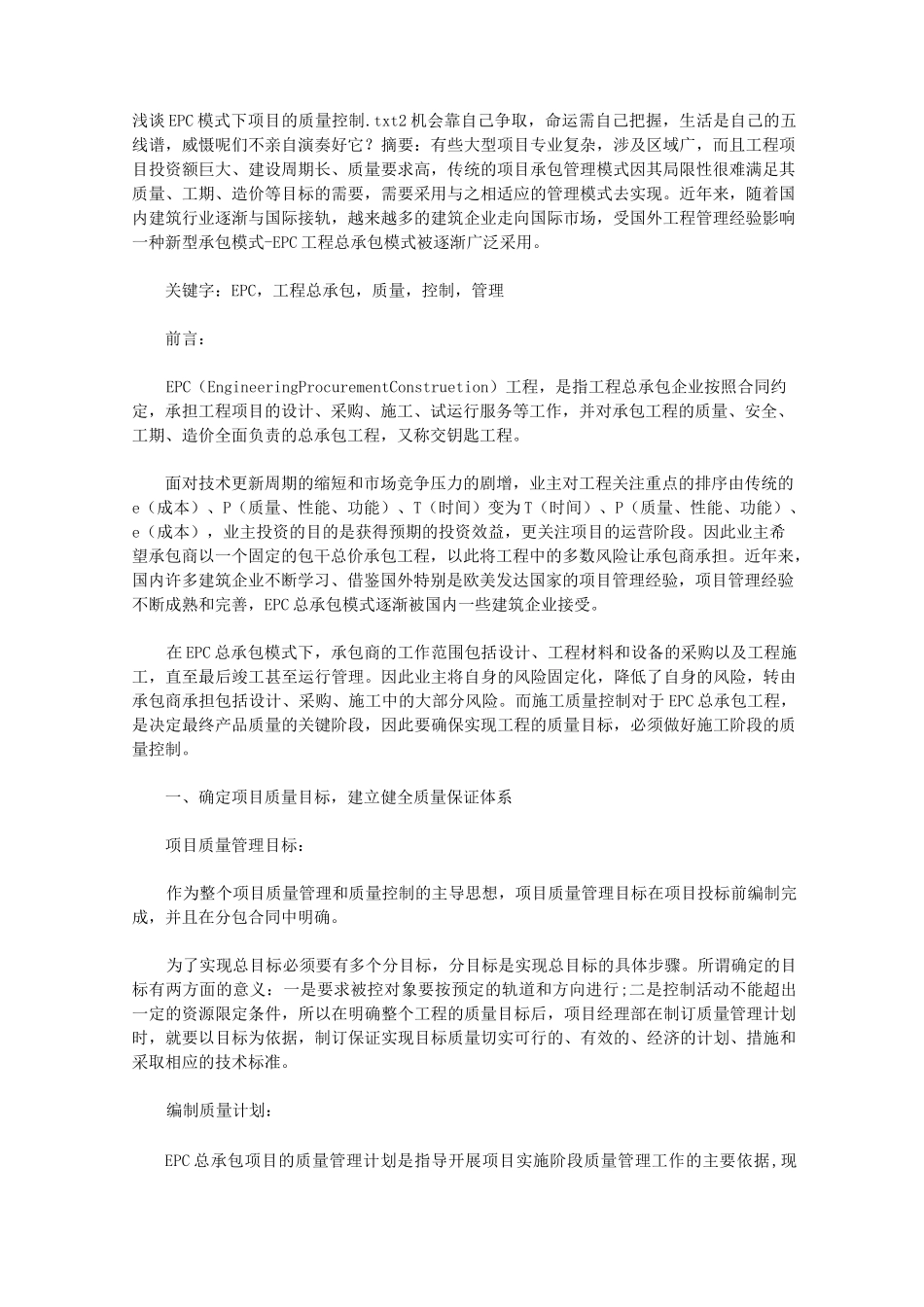

摘要:有些大型项目专业复杂,涉及区域广,而且工程项目投资额巨大、建设周期长、质量要求高,传统的项目承包管理模式因其局限性很难满足其质量、工期、造价等目标的需要,需要采用与之相适应的管理模式去实现
近年来,随着国内建筑行业逐渐与国际接轨,越来越多的建筑企业走向国际市场,受国外工程管理经验影响一种新型承包模式-EPC 工程总承包模式被逐渐广泛采用
关键字:EPC,工程总承包,质量,控制,管理前言:EPC(EngineeringProcurementConstruetion)工程,是指工程总承包企业按照合同约定,承担工程项目的设计、采购、施工、试运行服务等工作,并对承包工程的质量、安全、工期、造价全面负责的总承包工程,又称交钥匙工程
面对技术更新周期的缩短和市场竞争压力的剧增,业主对工程关注重点的排序由传统的e(成本)、P(质量、性能、功能)、T(时间)变为 T(时间)、P(质量、性能、功能)、e(成本),业主投资的目的是获得预期的投资效益,更关注项目的运营阶段
因此业主希望承包商以一个固定的包干总价承包工程,以此将工程中的多数风险让承包商承担

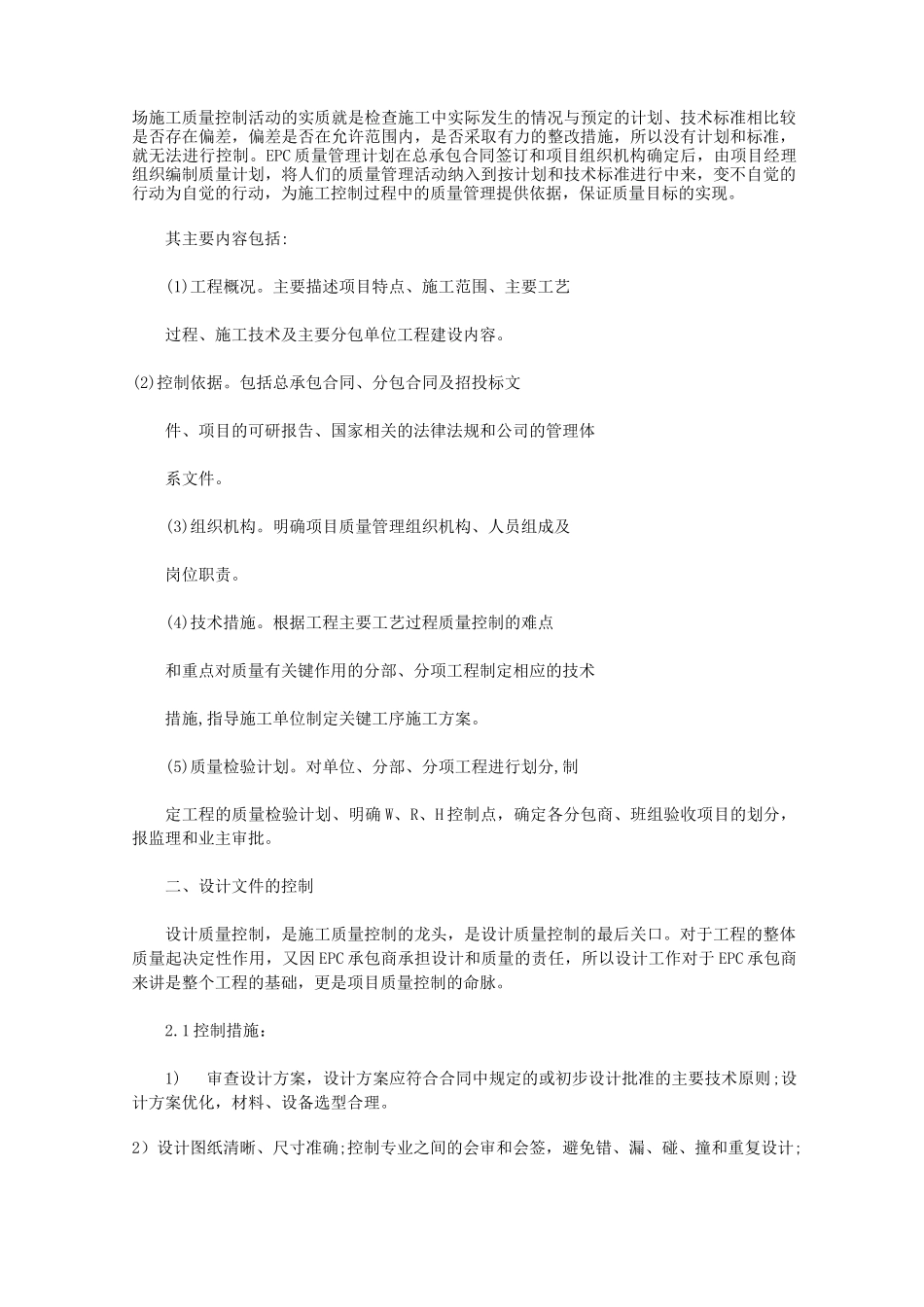

近年来,国内许多建筑企业不断学习、借鉴国外特别是欧美发达国家的项目管理经验,项目管理经验不断成熟和完善,EPC 总承包模式逐渐被国内一些建筑企业接受
在 EPC 总承包模式下,承包商的工作范围包括设计、工程材料和设备的采购以及工程施工,直至最后竣工甚至运行管理
因此业主将自身的风险固定化,降低了自身的风险,转由承包商承担包括设计、采购、施工中的大部分风险
而施工质量控制对于 EPC 总承包工程,是决定最终产品质量的关键阶段,因此要确保实现工程的质量目标,必须做好施工阶段的质量控制

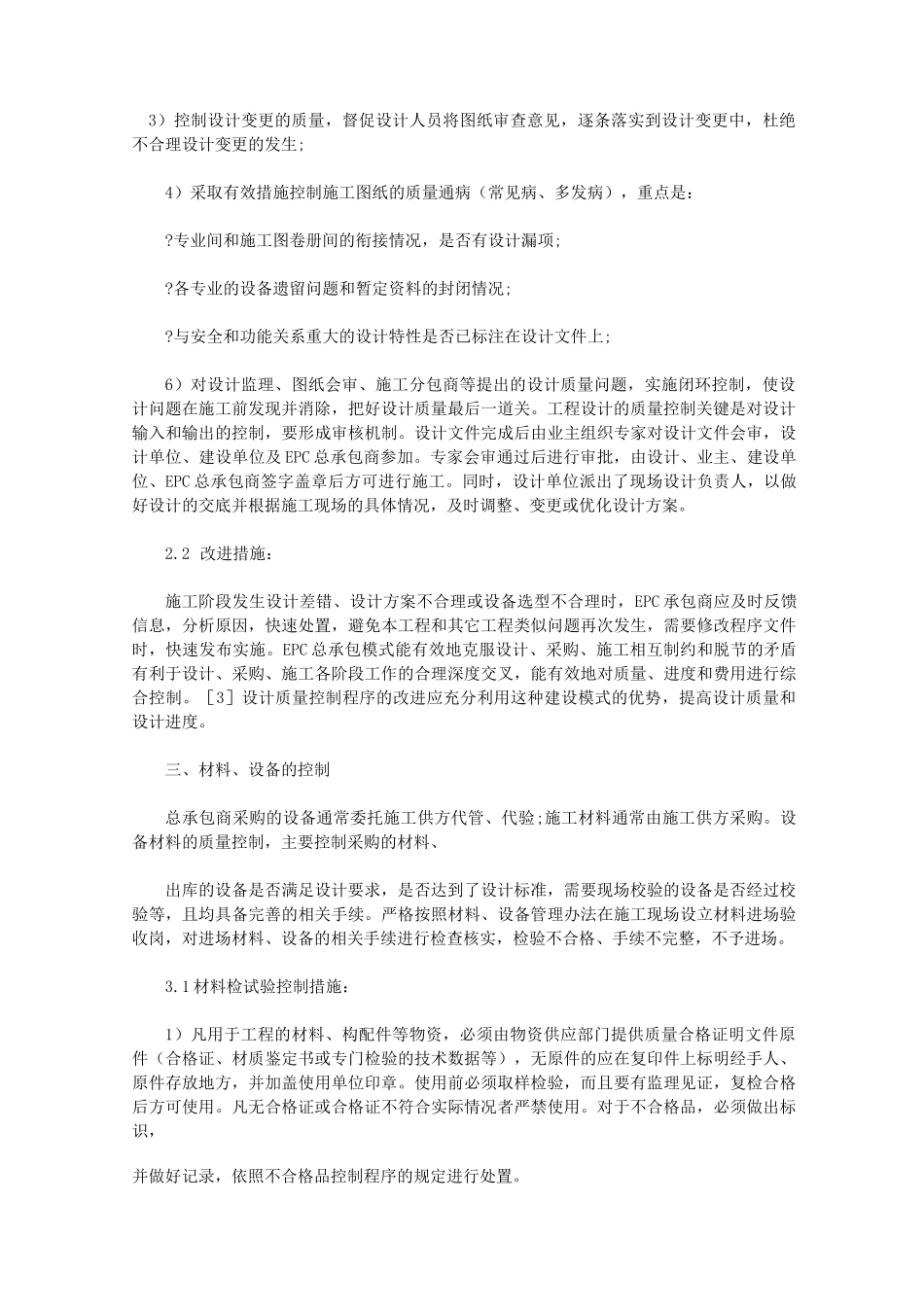

一、确定项目质量目标,建立健全质量保证
