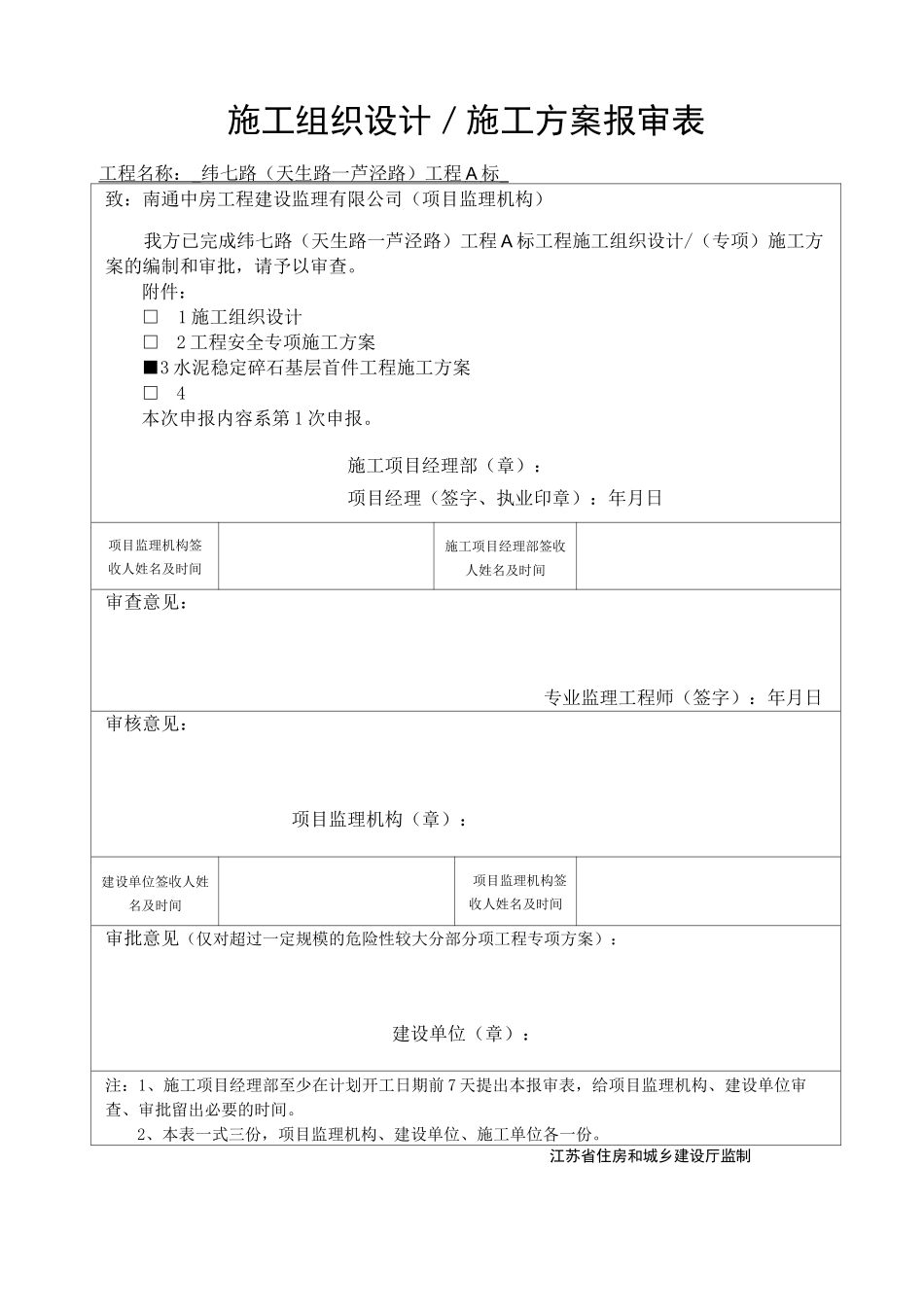

施工组织设计/施工方案报审表工程名称: _ 纬七路(天生路一芦泾路)工程 A 标 _ 致:南通中房工程建设监理有限公司(项目监理机构)我方已完成纬七路(天生路一芦泾路)工程 A 标工程施工组织设计/(专项)施工方案的编制和审批,请予以审查。附件:□1 施工组织设计□2 工程安全专项施工方案■3 水泥稳定碎石基层首件工程施工方案□4本次申报内容系第 1 次申报。施工项目经理部(章):项目经理(签字、执业印章):年月日项目监理机构签收人姓名及时间施工项目经理部签收人姓名及时间审查意见:专业监理工程师(签字):年月日审核意见:项目监理机构(章):建设单位签收人姓名及时间项目监理机构签收人姓名及时间审批意见(仅对超过一定规模的危险性较大分部分项工程专项方案):建设单位(章):注:1、施工项目经理部至少在计划开工日期前 7 天提出本报审表,给项目监理机构、建设单位审查、审批留出必要的时间。2、本表一式三份,项目监理机构、建设单位、施工单位各一份。江苏省住房和城乡建设厅监制纬七路(天生路〜芦泾路)工程 A 标段水泥稳定碎石基层首件施工方案编制人:审批人:南通市港闸市政工程有限公司纬七路工程 A 标项目经理部2014 年 10 月一、工程简介 2二、准备工作 21、人员组织与分工 22、拌和场地选择 23、施工机械 34.水泥稳定碎石基层的检查与验收 3三、混合料组成设计 41.材料要求 42.混合料组成设计 5四、试验段需确定的施工参数 51、验证用于施工的集料配合比例 52、确定铺筑的松铺厚度和松铺系数 53、确定标准施工方法 54、确定施工作业长度 65、组织与协调 6五、施工 61.底基层清理 62、测量放样 63.混合料的拌和 64.混合料的运输 75.混合料的摊铺 76.混合料的碾压 87.两层连铺措施 98.横缝设置 9六、养生及交通管制 9七、质量管理及检查验收 10八、雨季施工措施 10九、试验段施工计划安排 11十、施工安全 11十一、拟投入的主要施工机械与设备 11水泥稳定碎石基层施工方案一、工程简介在本次实施的纬七路 A 标工程中,果园路改造段的 18m 宽行车道和新建的纬七路 20m 宽的机动车道部分设计均采用了两层 18cm 厚 4.5%水泥稳定碎石基层,该基层混合料设计配比为水泥:碎石=4.5:100,其 7 天无侧限抗压强度三 Mpa,压实度±98%。二、准备工作1、人员组织与分工为确保本次道路水泥稳定碎石基层的顺利实施,针对各岗位主要人员作如下分...
