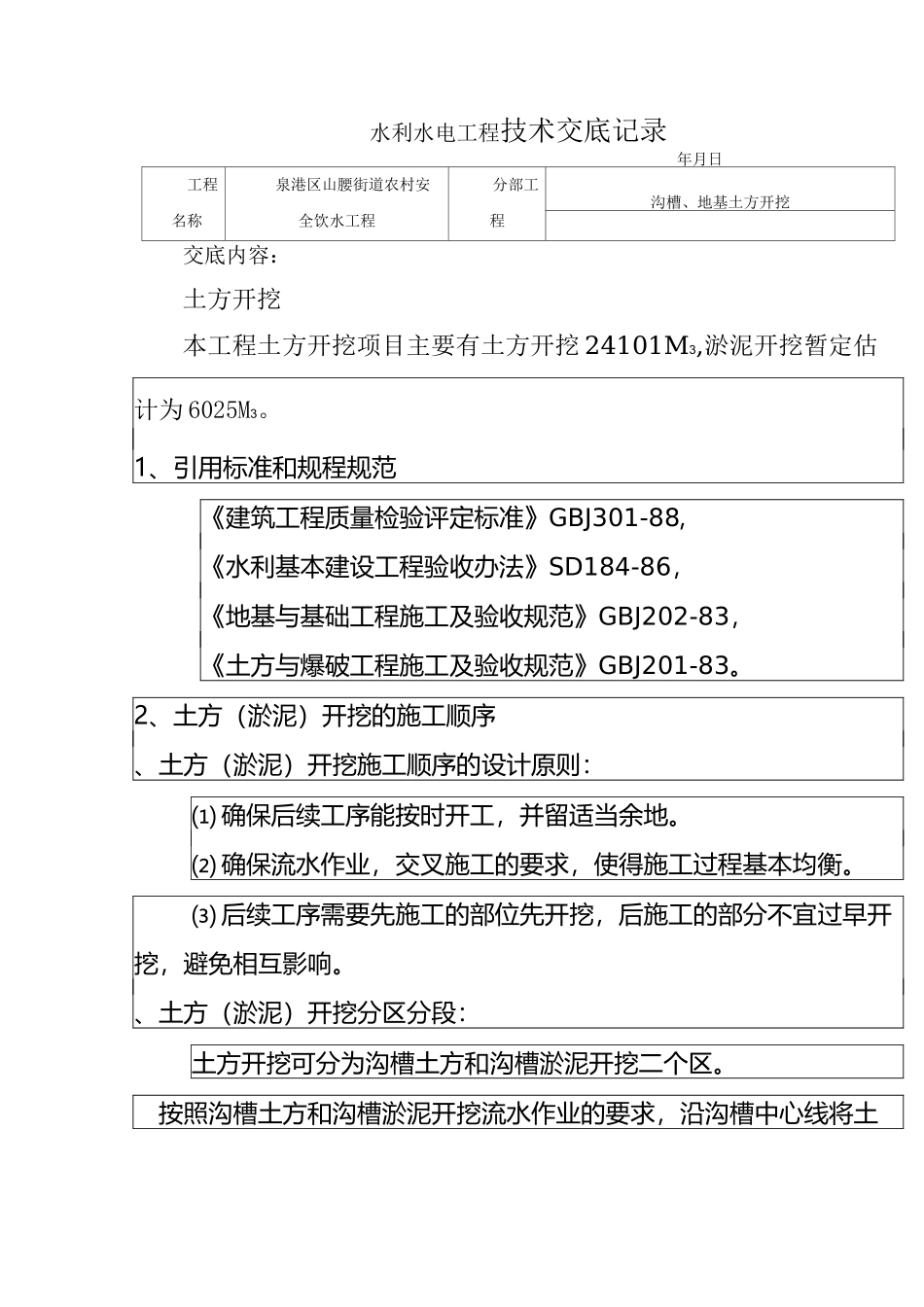

水利水电工程技术交底记录年月日工程泉港区山腰街道农村安分部工沟槽、地基土方开挖名称全饮水工程程交底内容:土方开挖本工程土方开挖项目主要有土方开挖 24101M3,淤泥开挖暂定估计为 6025M3
1、引用标准和规程规范《建筑工程质量检验评定标准》GBJ301-88,《水利基本建设工程验收办法》SD184-86,《地基与基础工程施工及验收规范》GBJ202-83,《土方与爆破工程施工及验收规范》GBJ201-83
2、土方(淤泥)开挖的施工顺序、土方(淤泥)开挖施工顺序的设计原则:⑴ 确保后续工序能按时开工,并留适当余地
⑵ 确保流水作业,交叉施工的要求,使得施工过程基本均衡
⑶ 后续工序需要先施工的部位先开挖,后施工的部分不宜过早开挖,避免相互影响
、土方(淤泥)开挖分区分段:土方开挖可分为沟槽土方和沟槽淤泥开挖二个区

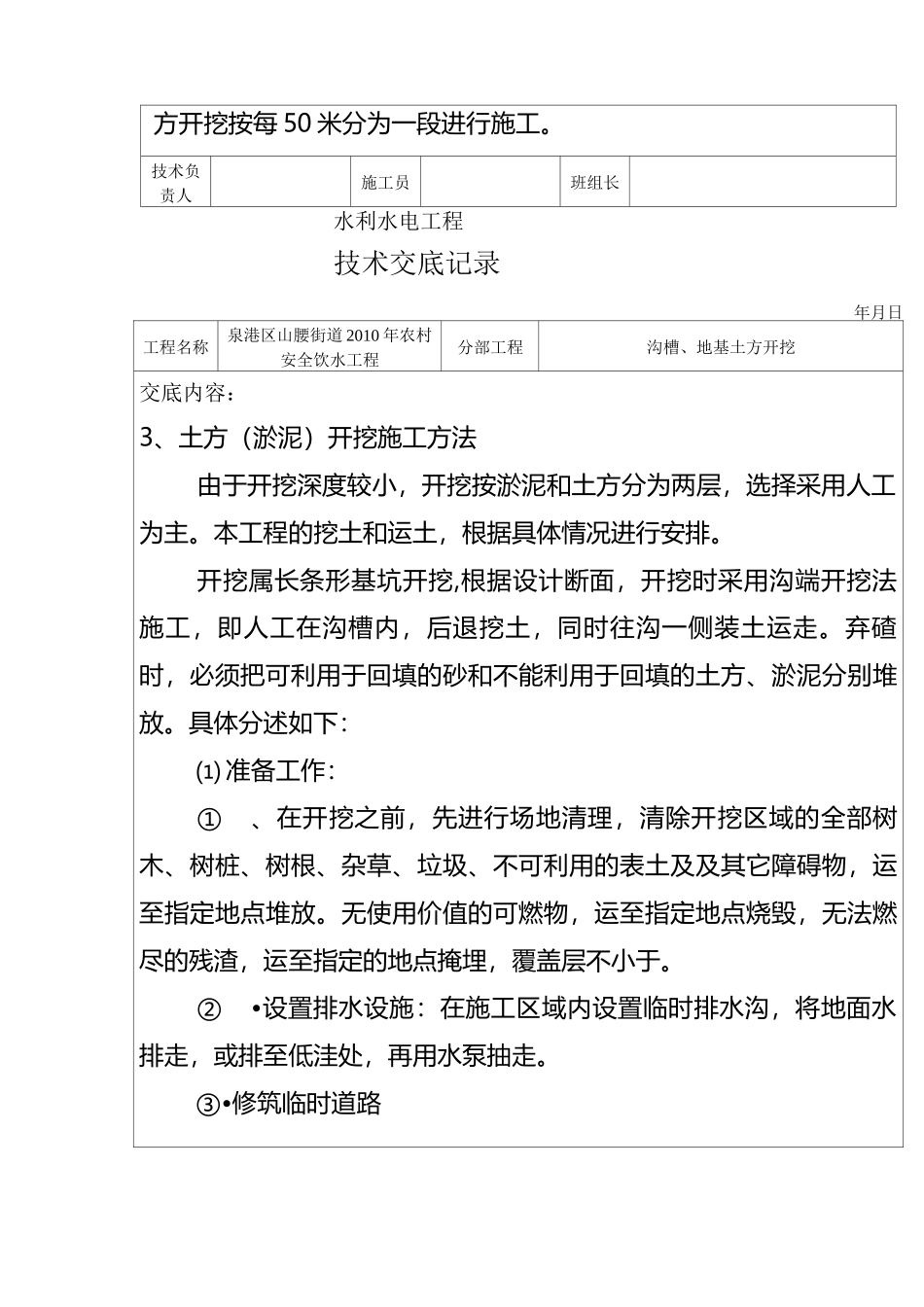

按照沟槽土方和沟槽淤泥开挖流水作业的要求,沿沟槽中心线将土方开挖按每 50 米分为一段进行施工
技术负责人施工员班组长水利水电工程技术交底记录年月日工程名称泉港区山腰街道 2010 年农村安全饮水工程分部工程沟槽、地基土方开挖交底内容:3、土方(淤泥)开挖施工方法由于开挖深度较小,开挖按淤泥和土方分为两层,选择采用人工为主
本工程的挖土和运土,根据具体情况进行安排
开挖属长条形基坑开挖,根据设计断面,开挖时采用沟端开挖法施工,即人工在沟槽内,后退挖土,同时往沟一侧装土运走
弃碴时,必须把可利用于回填的砂和不能利用于回填的土方、淤泥分别堆放
具体分述如下:⑴ 准备工作:①、在开挖之前,先进行场地清理,清除开挖区域的全部树木、树桩、树根、杂草、垃圾、不可利用的表土及及其它障碍物,运至指定地点堆放
无使用价值的可燃物,运至指定地点烧毁,无法燃尽的残渣,运至指定的地点掩埋,覆盖层不小于

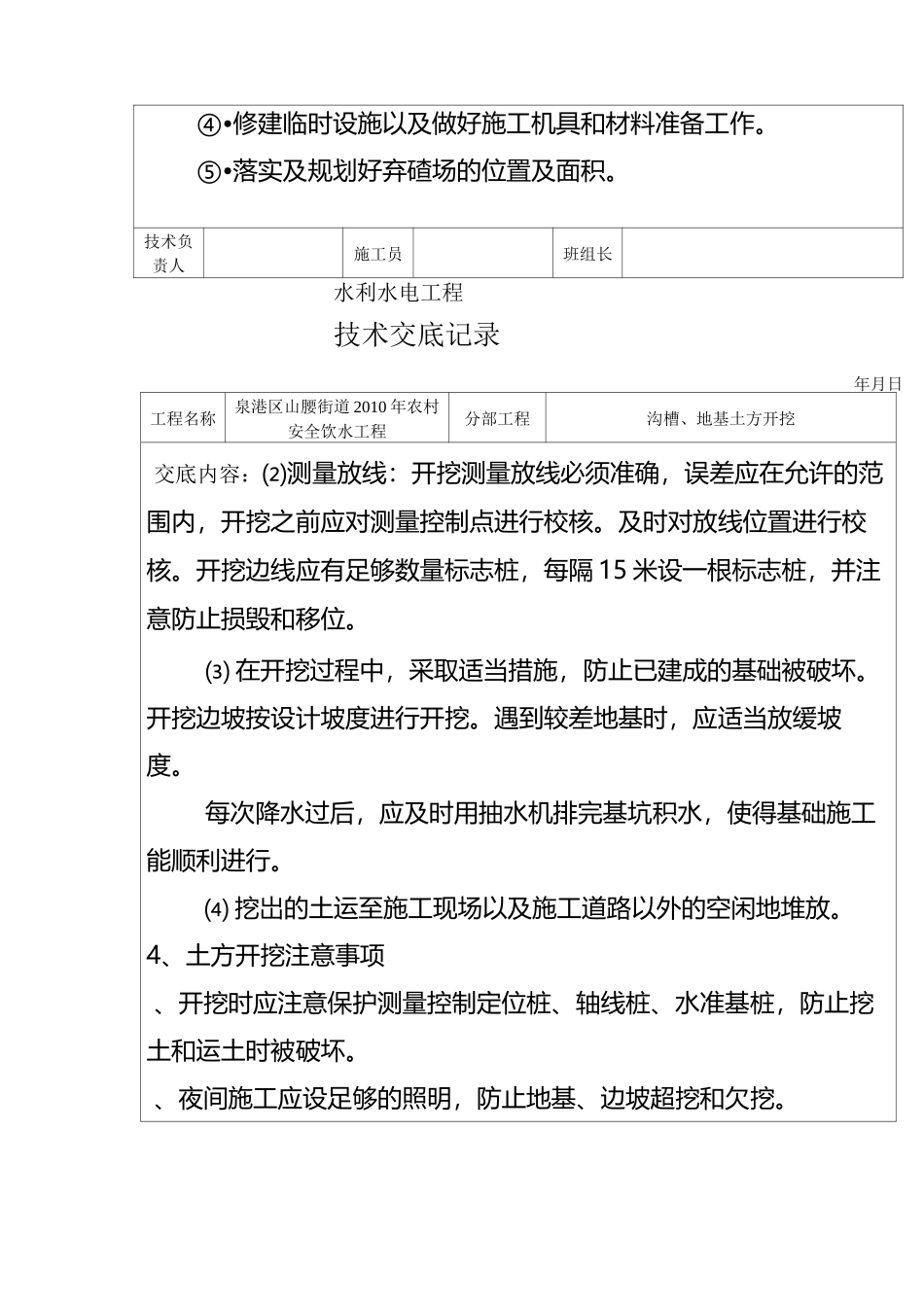

②•设置排水设施:在施工区域内设置临时排水沟,将地面水排走,或排至低洼处,再用水
