龙 门 架 安 装 方 案精品文档收集于网络,如有侵权请联系管理员删除1

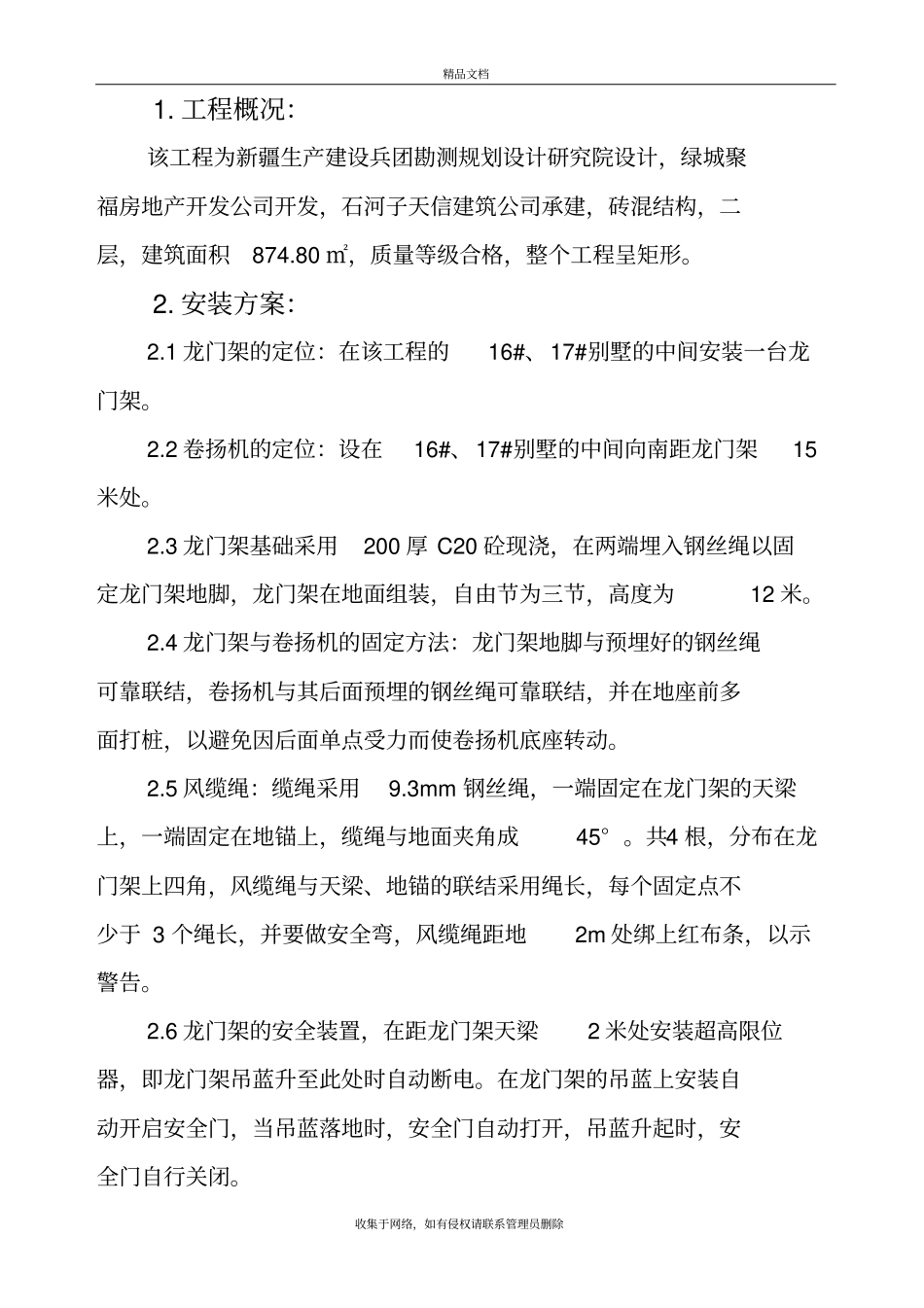

工程概况:该工程为新疆生产建设兵团勘测规划设计研究院设计,绿城聚福房地产开发公司开发,石河子天信建筑公司承建,砖混结构,二层,建筑面积874
80 ㎡,质量等级合格,整个工程呈矩形
安装方案:2
1 龙门架的定位:在该工程的16#、17#别墅的中间安装一台龙门架
2 卷扬机的定位:设在16#、17#别墅的中间向南距龙门架15米处
3 龙门架基础采用200 厚 C20 砼现浇,在两端埋入钢丝绳以固定龙门架地脚,龙门架在地面组装,自由节为三节,高度为12 米
4 龙门架与卷扬机的固定方法:龙门架地脚与预埋好的钢丝绳可靠联结,卷扬机与其后面预埋的钢丝绳可靠联结,并在地座前多面打桩,以避免因后面单点受力而使卷扬机底座转动
5 风缆绳:缆绳采用9
3mm 钢丝绳,一端固定在龙门架的天梁上,一端固定在地锚上,缆绳与地面夹角成45°
共4 根,分布在龙门架上四角,风缆绳与天梁、地锚的联结采用绳长,每个固定点不少于 3 个绳长,并要做安全弯,风缆绳距地2m 处绑上红布条,以示警告
6 龙门架的安全装置,在距龙门架天梁2 米处安装超高限位器,即龙门架吊蓝升至此处时自动断电
在龙门架的吊蓝上安装自动开启安全门,当吊蓝落地时,安全门自动打开,吊蓝升起时,安全门自行关闭
精品文档收集于网络,如有侵权请联系管理员删除2

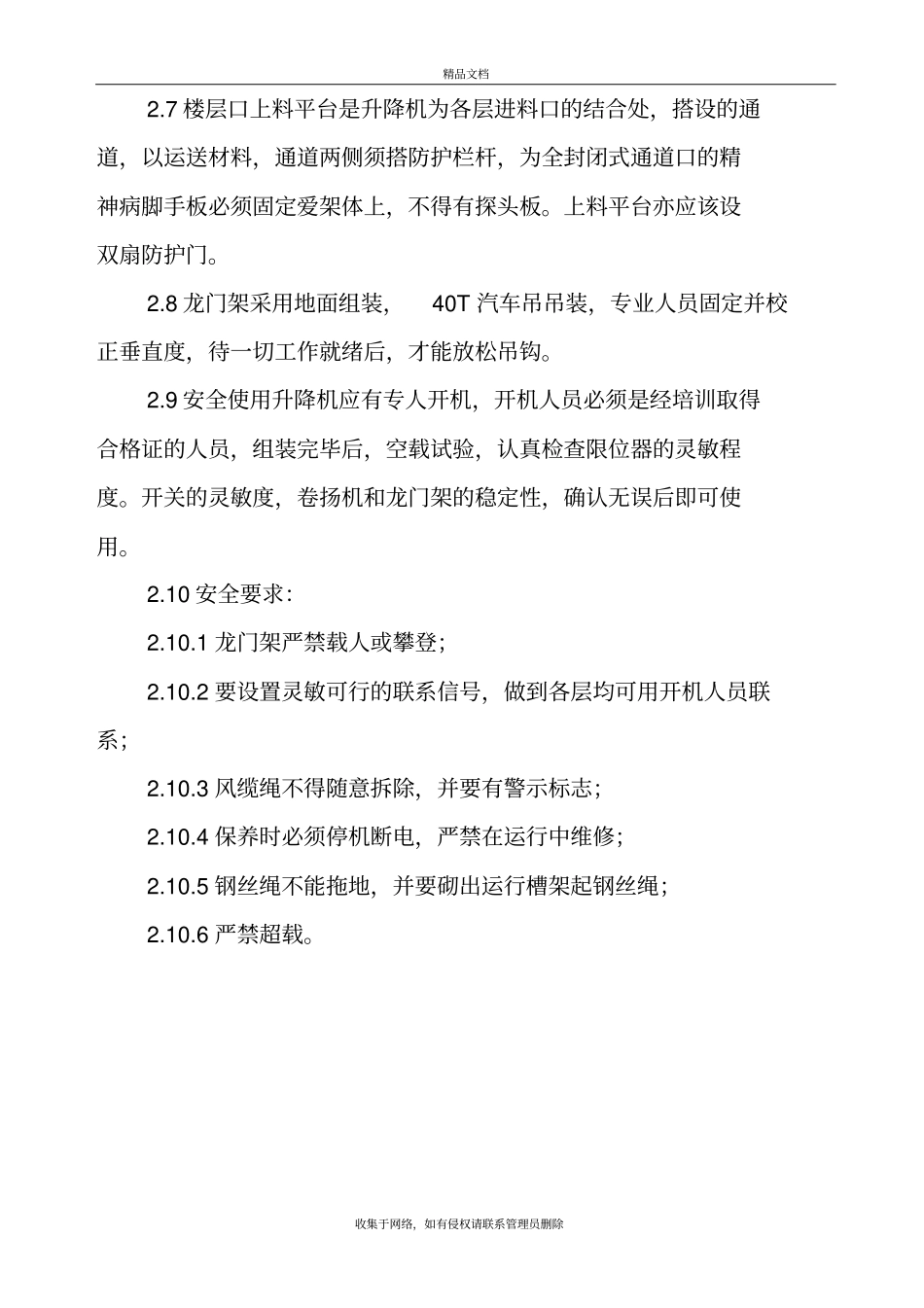

7 楼层口上料平台是升降机为各层进料口的结合处,搭设的通道,以运送材料,通道两侧须搭防护栏杆,为全封闭式通道口的精神病脚手板必须固定爱架体上,不得有探头板
上料平台亦应该设双扇防护门
8 龙门架采用地面组装,40T 汽车吊吊装,专业人员固定并校正垂直度,待一切工作就绪后,才能放松吊钩
9 安全使用升降机应有专人开机,开机人员必须是经培训取得合格证的人员,组装完毕后,空载试验
