35KV 阳金线改造“三措一案”陕西同盛电力科技工程有限公司35KV 阳金线(中正机械)架空线路改造工程施工组织“三措一案陕西同盛电力科技工程有限公司二 O 一八年三月35KV 阳金线改造“三措一案”陕西同盛电力科技工程有限公司35KV 阳金线改造“三措一案”陕西同盛电力科技工程有限公司第一章 工程总体概况及组织机构一、工程总体概况1、工程及简述35KV 阳金向架空线路改造工程改造线路部分全长架空为 2
8km,直埋敷设35KV-YJV22-3*150 电缆 650 米,杆塔总计 25 基,其中 18 米钢杆 6 基础、18 米砼杆 19 基;导线采用 LGJ—120/25 型,导线采用 FD—3 型防振锤防振,避雷线采用 FG—35 型防振锤防振;本工程直线杆塔悬垂串均采用 FXBW—35/70 型合成绝缘子,耐张塔采用 XWP—7 型绝缘子;本工程所有金具均采用国家颁布标准电力金具产品
拆除原 35KV 线路单杆 4 基、门型杆 12 基、铁塔 1 基,全长约 2
2、线路施工参数2
1 线路额定电压:35KV2
2 回路数:单回路2
3 线路长度及导地线型号35KV 阳金线路改造工程线路全长 35km,导线型号:LGJ-120/25,地线型号:GJ-35
4 杆塔数量及电缆型号:直埋敷设 35KV-YJV22-3*150 电缆 650 米,杆塔总计 25 基,其中 18 米钢杆 6基础、18 米砼杆 19 基
3、施工环境地型及土质:1、地形:平地 100%2、土质:普土:45%、松砂石:35%、流沙地 20%4、交通情况本工程线路所经地区为规化的沿公路绿化带,现场运输都需修补道路或拓宽道路
二、施工组织机构1、施工组织机构1

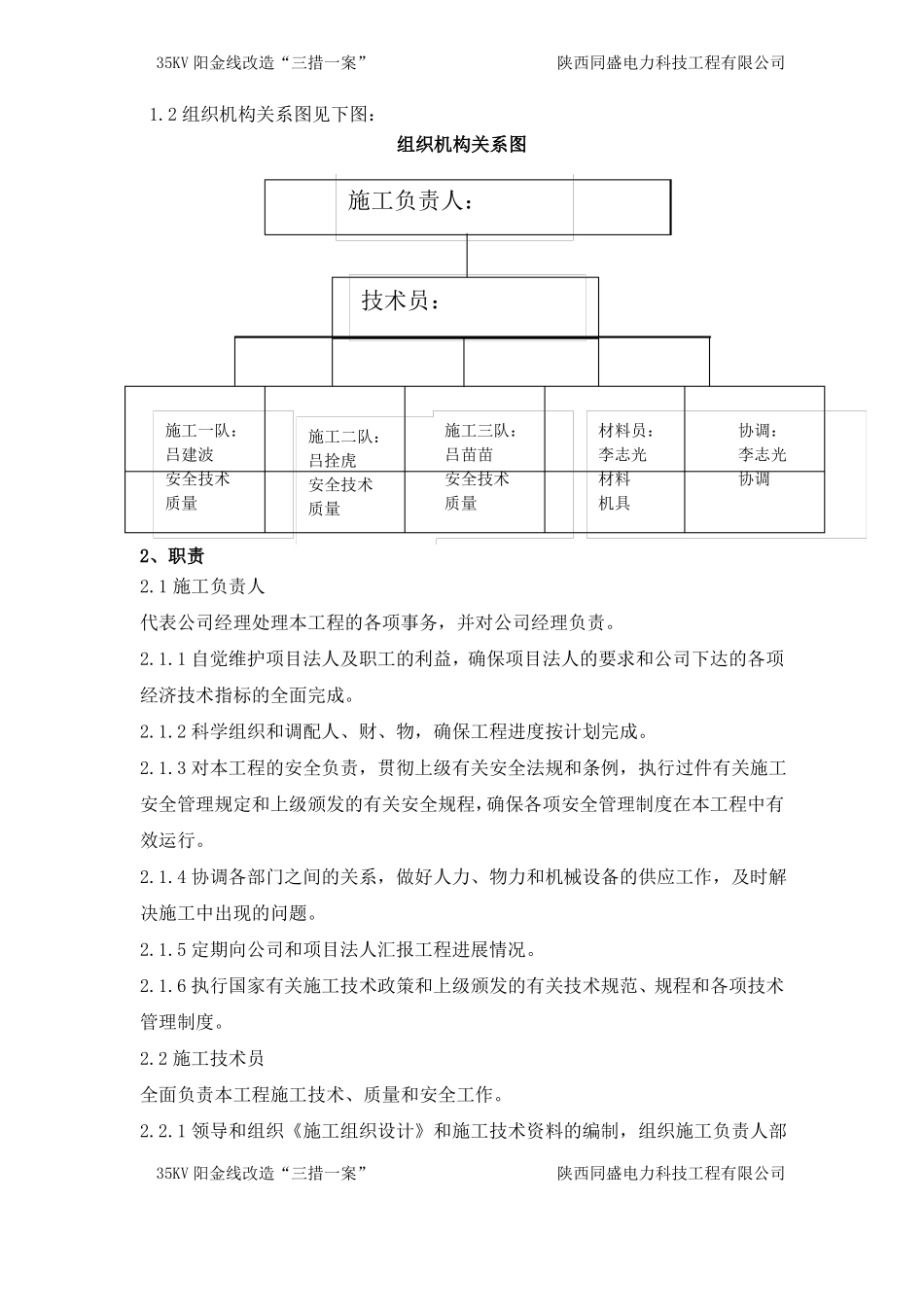

1 工程施工现场设施工负责人,施工负责人受公司经理委派,常驻施工现场,对本工程施工进行组织、管理及协调,负一切领导责任
