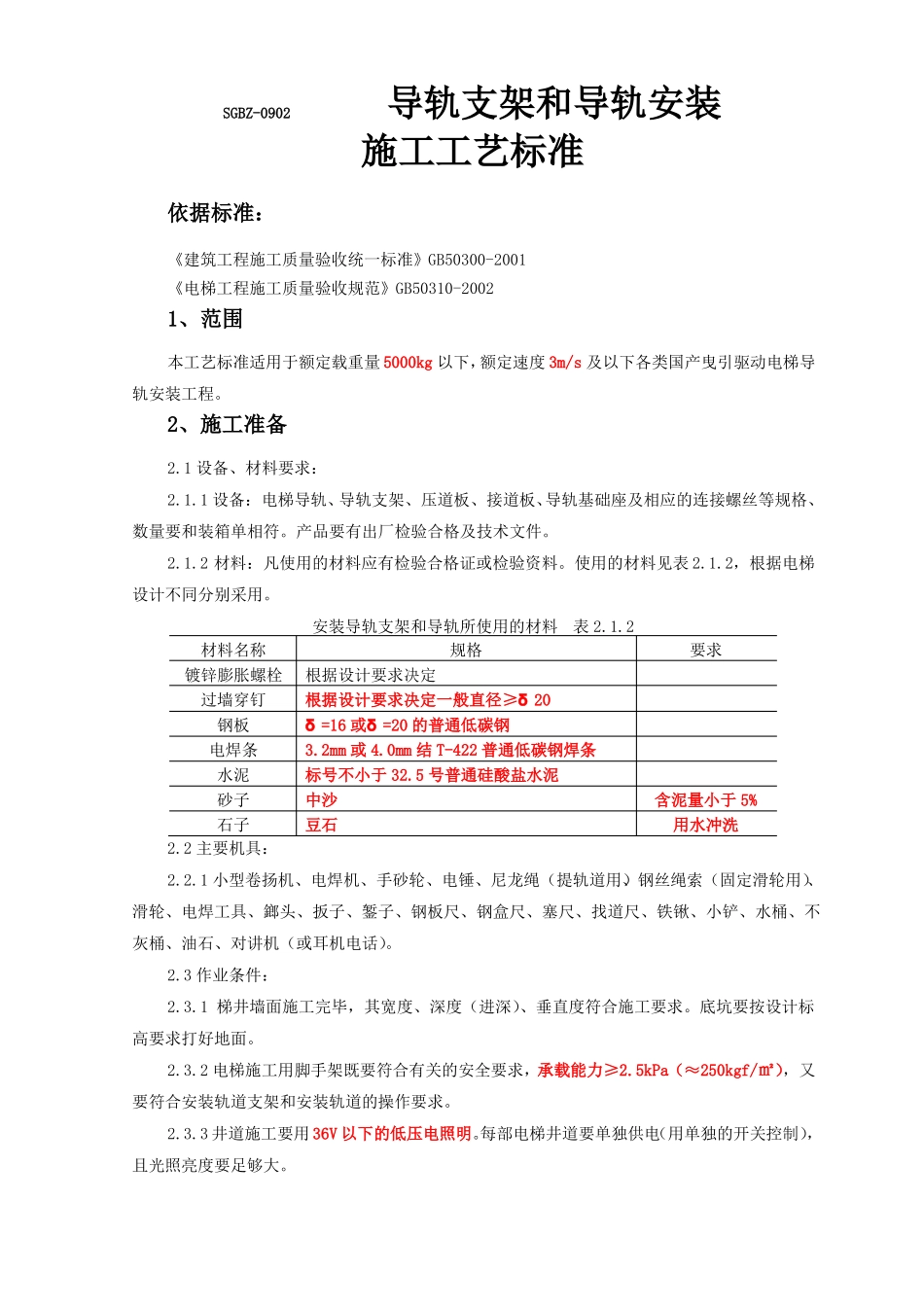

SGBZ-0902导轨支架和导轨安装施工工艺标准依据标准:《建筑工程施工质量验收统一标准》GB50300-2001《电梯工程施工质量验收规范》GB50310-20021、范围本工艺标准适用于额定载重量 5000kg 以下,额定速度 3m/s 及以下各类国产曳引驱动电梯导轨安装工程
2、施工准备2
1 设备、材料要求:2
1 设备:电梯导轨、导轨支架、压道板、接道板、导轨基础座及相应的连接螺丝等规格、数量要和装箱单相符
产品要有出厂检验合格及技术文件
2 材料:凡使用的材料应有检验合格证或检验资料
使用的材料见表 2
2,根据电梯设计不同分别采用
材料名称过墙穿钉钢板电焊条水泥砂子石子2
2 主要机具:安装导轨支架和导轨所使用的材料表 2
2规格根据设计要求决定一般直径≥δ 20δ =16 或δ =20 的普通低碳钢3
2mm 或 4
0mm 结 T-422 普通低碳钢焊条标号不小于 32
5 号普通硅酸盐水泥中沙豆石要求含泥量小于 5%用水冲洗镀锌膨胀螺栓根据设计要求决定2
1 小型卷扬机、电焊机、手砂轮、电锤、尼龙绳(提轨道用)、钢丝绳索(固定滑轮用)、滑轮、电焊工具、鎯头、扳子、錾子、钢板尺、钢盒尺、塞尺、找道尺、铁锹、小铲、水桶、不灰桶、油石、对讲机(或耳机电话)
3 作业条件:2
1 梯井墙面施工完毕,其宽度、深度(进深)、垂直度符合施工要求
底坑要按设计标高要求打好地面
2 电梯施工用脚手架既要符合有关的安全要求,承载能力≥2
5kPa(≈250kgf/㎡),又要符合安装轨道支架和安装轨道的操作要求
3 井道施工要用 36V 以下的低压电照明
每部电梯井道要单独供电(用单独的开关控制),且光照亮度要足够大
4 上、下通讯联络设备要调试好
5 厅门口、机房、脚手架上、井道壁上无杂物,厅门口、机房孔洞要用
