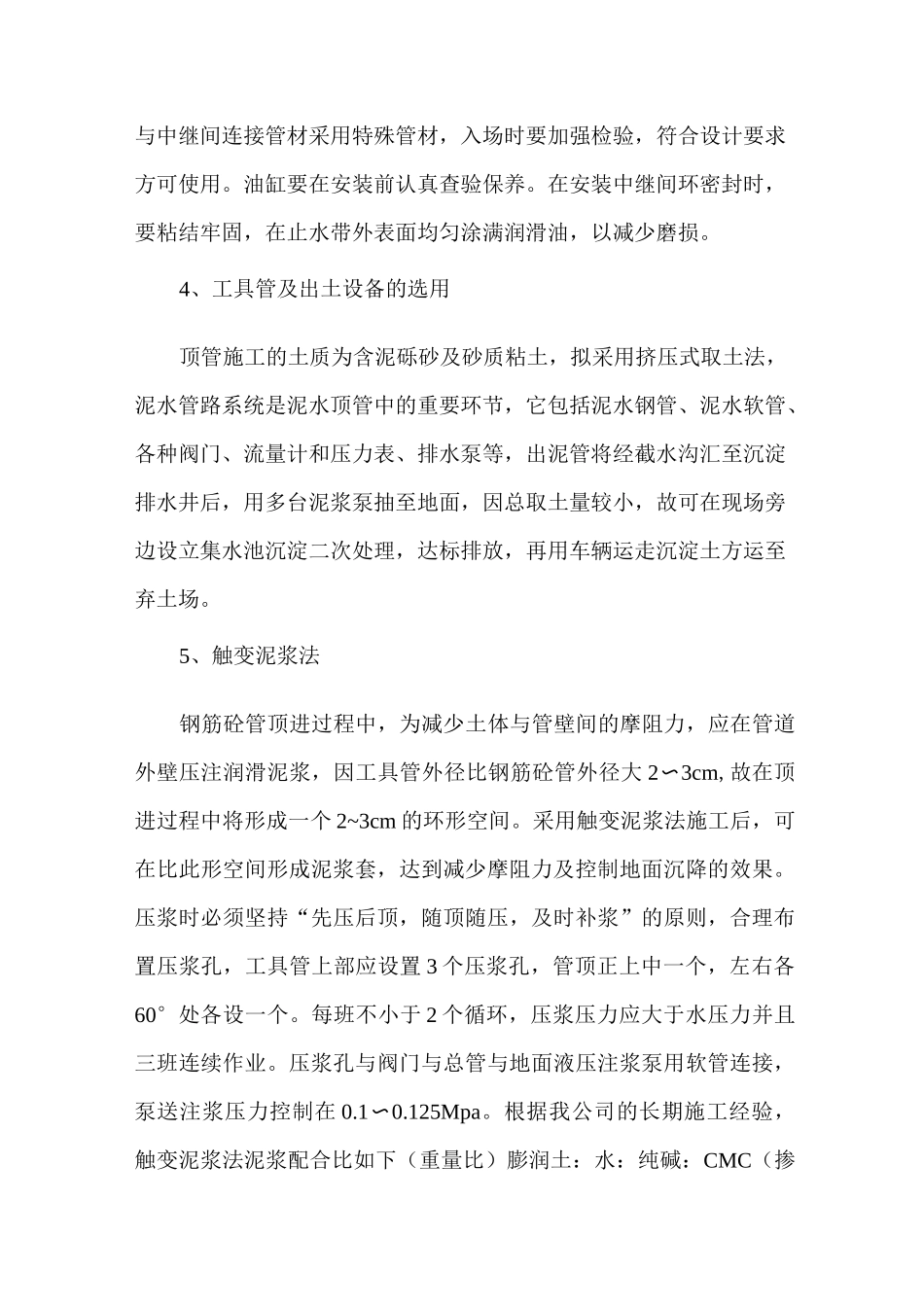

钢筋混凝土管 D1500 顶管施工在与交叉口处即 Y1A~Y1 段 D1500 雨水管道因为保持道路的完整而采用非开挖施工,故采用顶管施工,采用钢筋砼离心管(推立模管)
根据地质资料,选用挤压法顶管,并用先进的触变泥浆法减小阻力
1、工作坑开挖及平台安装基槽的开挖与防护,施工的排水可参照下一节中雨水管沟槽开挖的施工进行
但工作坑的基槽大开挖,对基坑的边坡稳定性要求很高对基坑的边坡进行理论验算,适当时我司拟加设钢板桩进行围护或采用贝雷架顶住两侧钢板桩以保证边坡的稳定
工作坑开挖后,可着手进行顶进后座及坑内平台安装,特别是钢筋混凝土后座的浇捣,要确保其稳定性
2、管材本工程采用钢筋砼管材,管节接口主要由外套环(钢套环)橡胶止水带和软土衬垫组成
顶进前应对砼管成品,钢套环,橡胶止水带和软木衬材料从尺寸、规格、性能、数量等均作详细检查,必须符合标准设计图的要求
顶进的要求:顶进前还必须在现场做预安装,对不合格的砼成品预以剔除
砼管接砂的槽口尺寸必须正确,光洁平整,无汽泡
钢环套必须按要求时行防腐处理,刀口无癖点,焊接处理时,肢部与钢板平面垂直,堆放时整齐、搁平
钢套环在加工处至现场运输吊装过程中不能变形,接口不损坏,以确保管节在对接过程中,橡胶带不移位、不翻转,确保管节的密封性
橡胶止水带应保持清洁、无油污,并存放在阴暗处,防止老化
施工中,将橡胶止水带用强力胶水粘贴于混凝土管口凹槽处,并粘贴牢固,在管节对接前涂无腐蚀性润滑油以减少摩阻,防止止水带翻转、移位和断裂
软木衬垫采用多层胶合板(厚度 lcm 左右),将其夹于前后管节钢套环间,以均匀管节间的相互作用力,减少接口损坏
管道顶通后,管道须作内接口处理,将管节间的胶合板凿至同样深度(深度 2~3cm即可),并用沥青弹性嵌缝膏或水泥砂浆抹平
衬垫板厚按设计顶力大小确定,粘粘时,凹凸口对外,环间间隙符合要求
管节采用门吊吊入工作坑导
