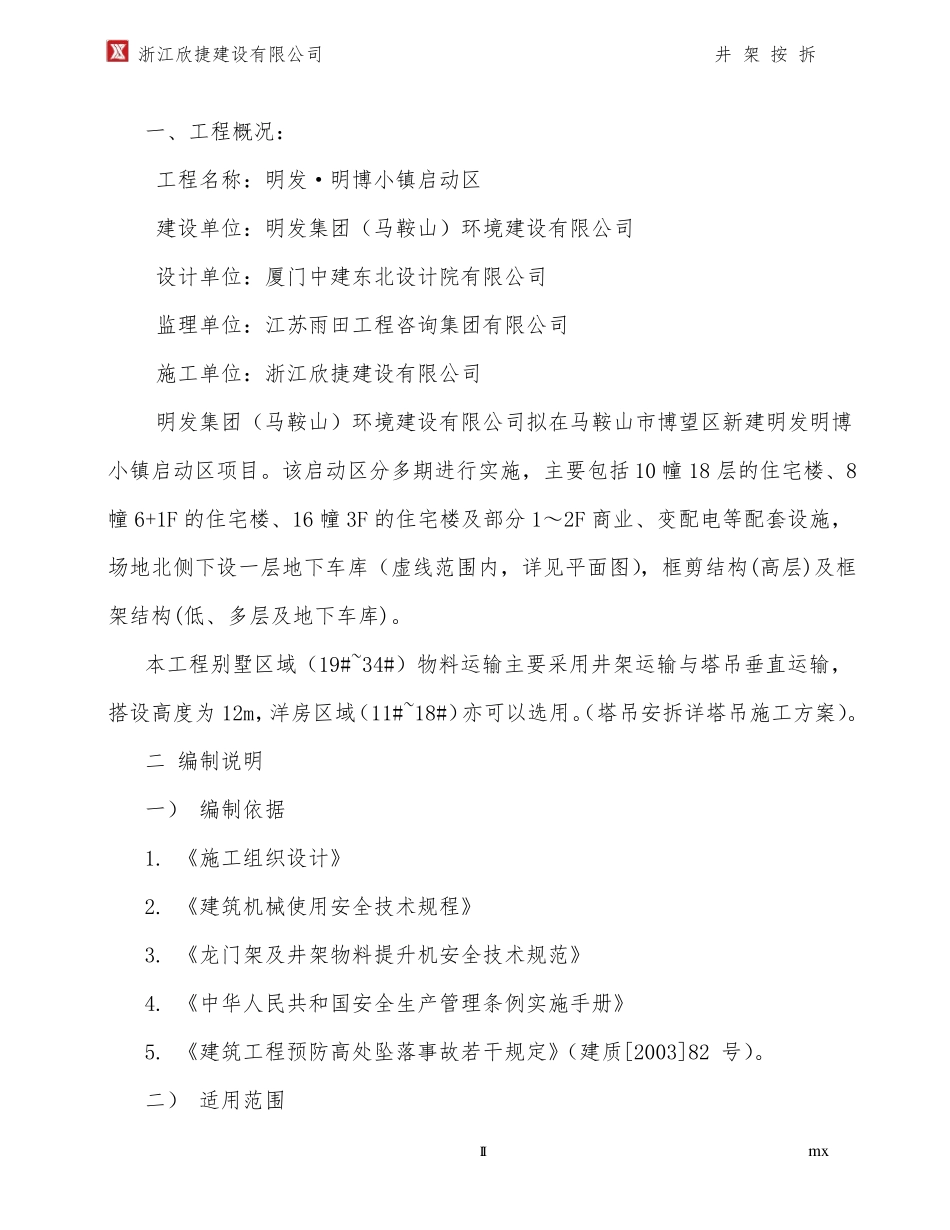

浙江欣捷建设有限公司井 架 按 拆井架安拆施工方案浙 江 欣 捷 建 设 有 限 公 司二〇一七年四月十五日Imx浙江欣捷建设有限公司井 架 按 拆一、工程概况:工程名称:明发·明博小镇启动区建设单位:明发集团(马鞍山)环境建设有限公司设计单位:厦门中建东北设计院有限公司监理单位:江苏雨田工程咨询集团有限公司施工单位:浙江欣捷建设有限公司明发集团(马鞍山)环境建设有限公司拟在马鞍山市博望区新建明发明博小镇启动区项目。该启动区分多期进行实施,主要包括 10 幢 18 层的住宅楼、8幢 6+1F 的住宅楼、16 幢 3F 的住宅楼及部分 1~2F 商业、变配电等配套设施,场地北侧下设一层地下车库(虚线范围内,详见平面图),框剪结构(高层)及框架结构(低、多层及地下车库)。本工程别墅区域(19#~34#)物料运输主要采用井架运输与塔吊垂直运输,搭设高度为 12m,洋房区域(11#~18#)亦可以选用。(塔吊安拆详塔吊施工方案)。二 编制说明一) 编制依据1. 《施工组织设计》2. 《建筑机械使用安全技术规程》3. 《龙门架及井架物料提升机安全技术规范》4. 《中华人民共和国安全生产管理条例实施手册》5. 《建筑工程预防高处坠落事故若干规定》(建质[2003]82 号)。二) 适用范围IImx浙江欣捷建设有限公司井 架 按 拆1. 本方案用于指导明发-明博小镇项目工程的井架搭、拆施工及井架搭拆和使用的全过程的管理。三 施工准备一) 材料及工机具准备1.1. 井架应标明额定起重量、最大提升速度、制造单位、产品编号及出厂日期,并附产品合格证,提升机吊篮与架体的涂色应有明显区别。二) 人员准备1. 所需人员:安装工:4 人;电 工:1 人;普 工:2 人;其 他:1 人。2. 人员要求:安装和拆除井架架体人员,应按登高架设特种作业人员的要求,经过安全技术培训和经考核合格并取得市、地劳动安全监察部门发给的特种作业人员操作证后,方能上岗操作。三) 技术准备1. 井架搭拆前,根据本施工方案搭设,并对井架搭拆过程和使用过程中的危险源和不利环境因素进行辨识,并以此为要求对作业人员和管理人员进行安全、技术质量交底,并作好相应的记录。2. 井架搭拆前,应确定指挥人员,划定安全警戒区并设监护人员,排除作业障碍。四 井架安装与拆除一) 井架砼基础施工及预埋螺栓的安装。1. 在施工现场选择合理的地理位置,夯实地基。土层压实后的承载力,不应小于 80kPa。IImxI浙江欣捷建设有限公司井...
