1 防城港市北站南路西延长线-照明工程Φ12 镀锌圆钢埋设 施 工 方 案 编制人: 审核人: 广西丰华建设工程有限公司 2017 年 11 月 01 日 2 目 录 一、工程概况 二、编制依据 三、施工计划 四、施工工艺 五、交通疏导方案 六、安全保证措施 七、突发事件应急预案 3 一、工程概况 本工程为防城港市北站南路西延长线照明工程道路标准段红线宽度为 25

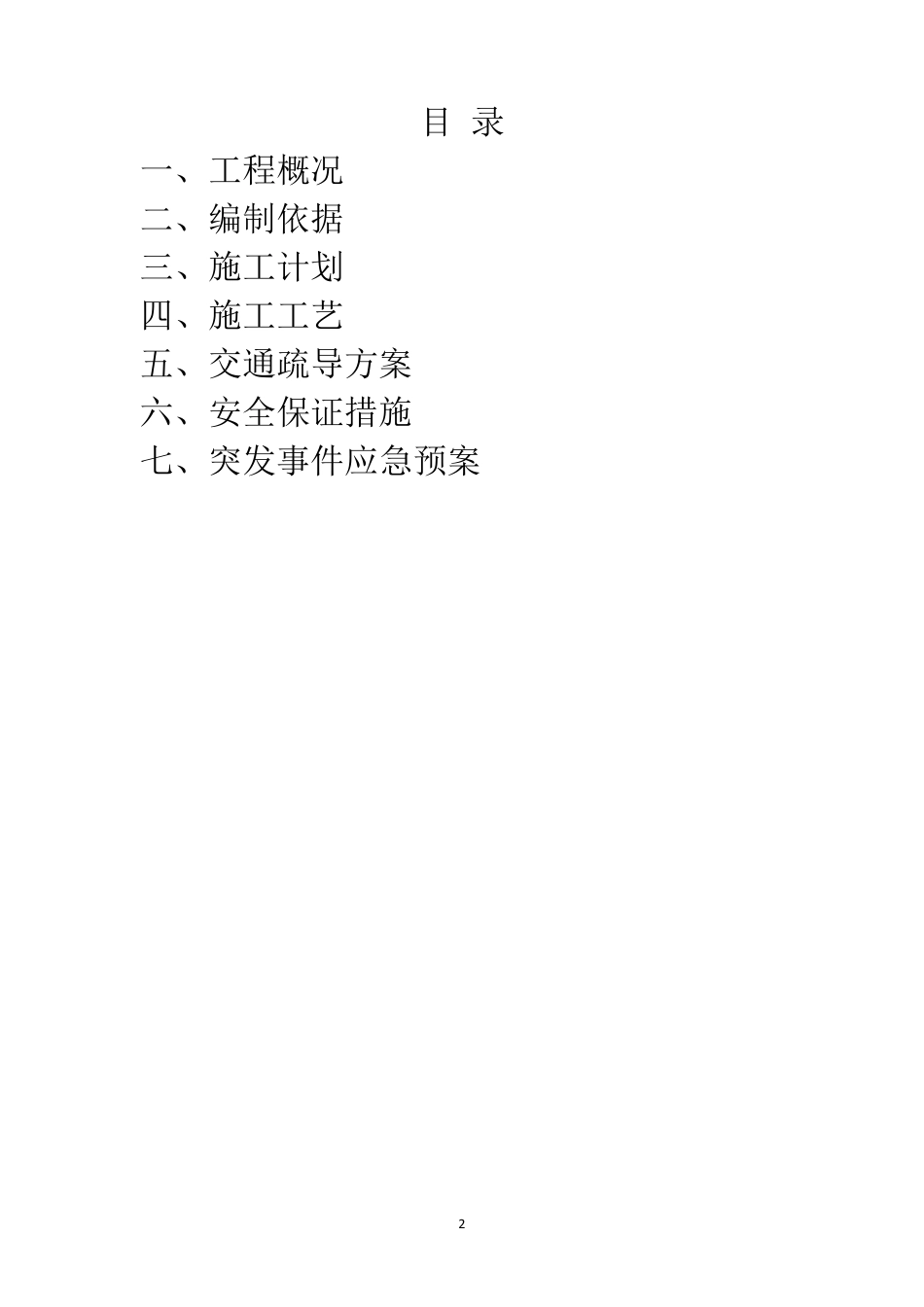

0 米,双向两车道,道路横断面分布形式为:人行道 5

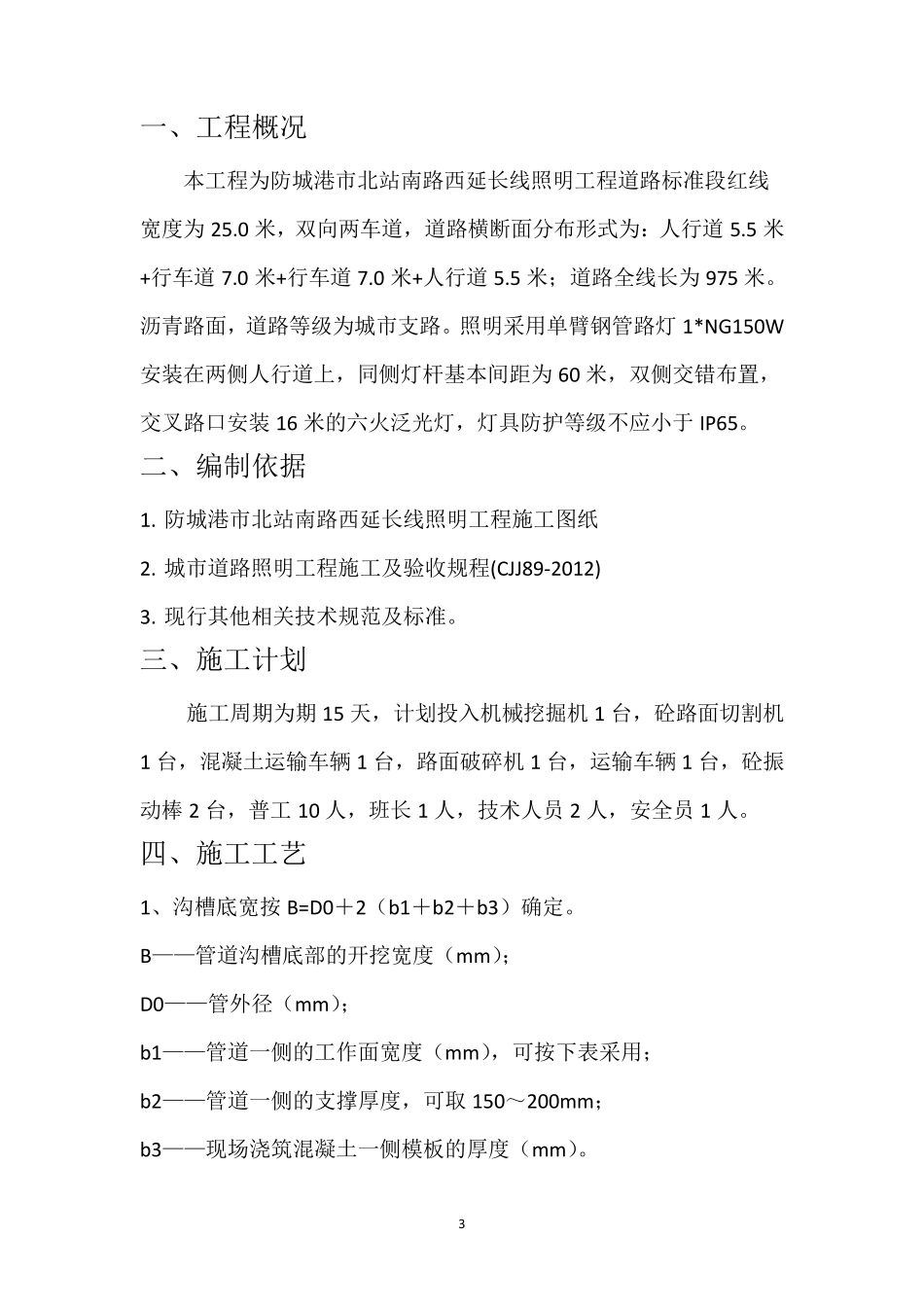

5 米+行车道 7
0 米+行车道 7
0 米+人行道 5
5 米;道路全线长为 975 米
沥青路面,道路等级为城市支路
照明采用单臂钢管路灯 1*NG150W安装在两侧人行道上,同侧灯杆基本间距为 60 米,双侧交错布置,交叉路口安装 16 米的六火泛光灯,灯具防护等级不应小于 IP65
二、编制依据 1
防城港市北站南路西延长线照明工程施工图纸 2
城市道路照明工程施工及验收规程(CJJ89-2012) 3
现行其他相关技术规范及标准
三、施工计划 施工周期为期 15 天,计划投入机械挖掘机 1 台,砼路面切割机1 台,混凝土运输车辆 1 台,路面破碎机 1 台,运输车辆 1 台,砼振动棒2 台,普工 10 人,班长 1 人,技术人员2 人,安全员1 人
四、施工工艺 1、沟槽底宽按B=D0+2(b1+b2+b3)确定
B——管道沟槽底部的开挖宽度(m m ); D0——管外径(m m ); b1——管道一侧的工作面宽度(m m ),可按下表采用; b2——管道一侧的支撑厚度,可取 150~200m m ; b3——现场浇筑混凝土一侧模板的厚度(m m )
4 沟槽开挖断面示意图 2、施工工艺流程 由于永福路现已通车,为了不影响现有交通秩序采用半幅施工,开挖半幅恢复原有路面后再施工另外半幅,施工期间采用封闭半幅路面,另外半幅通行的交通方案
