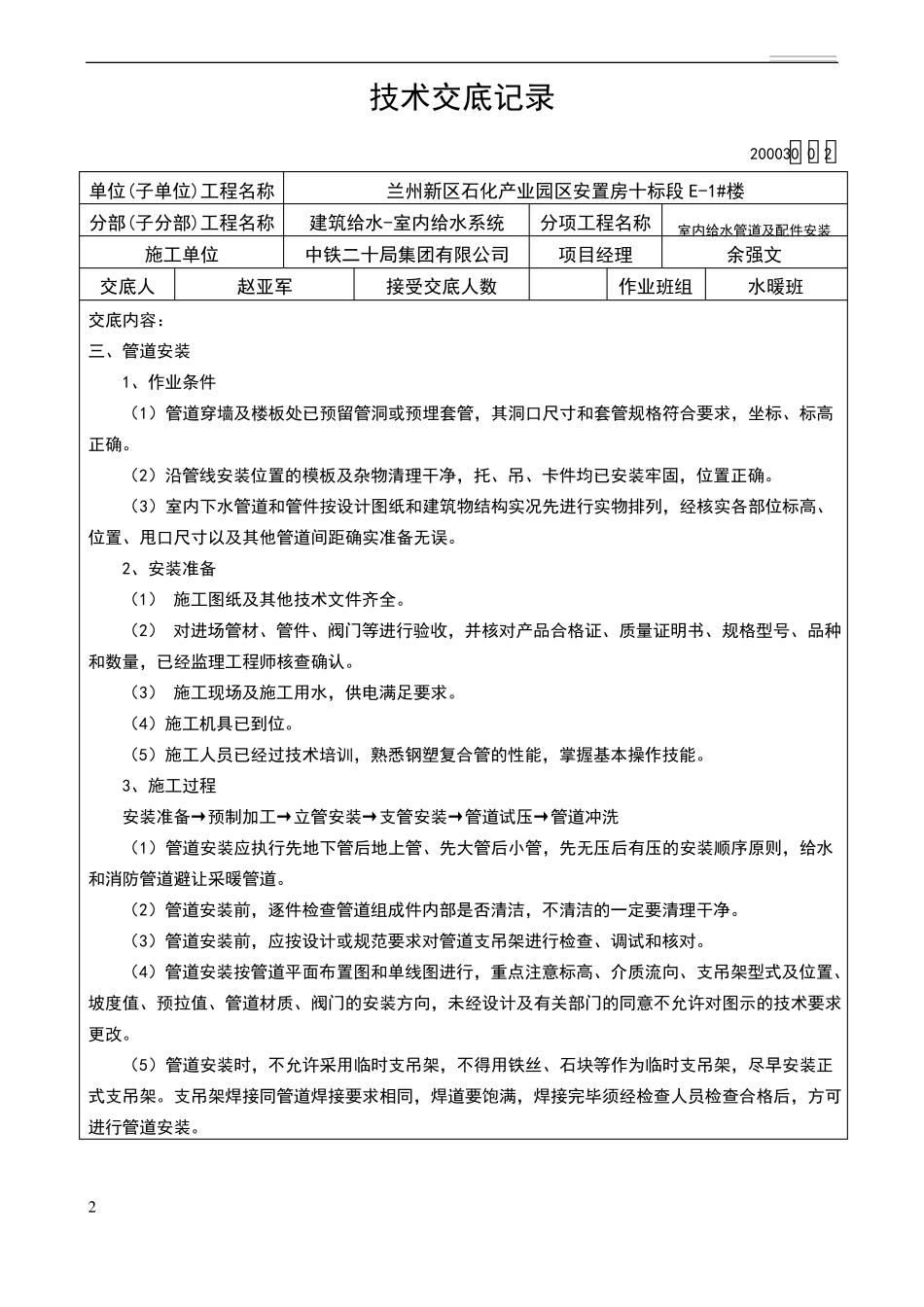

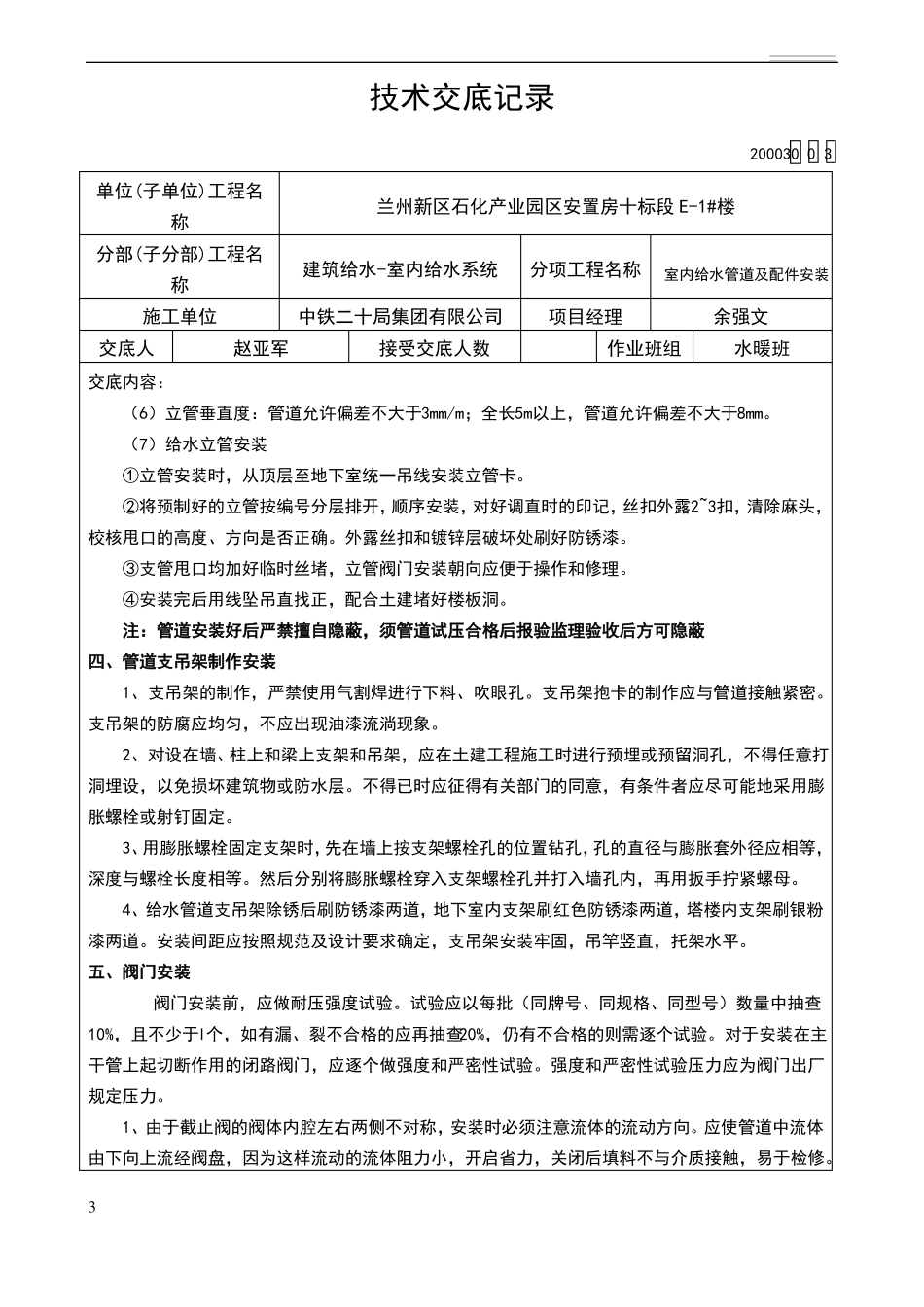

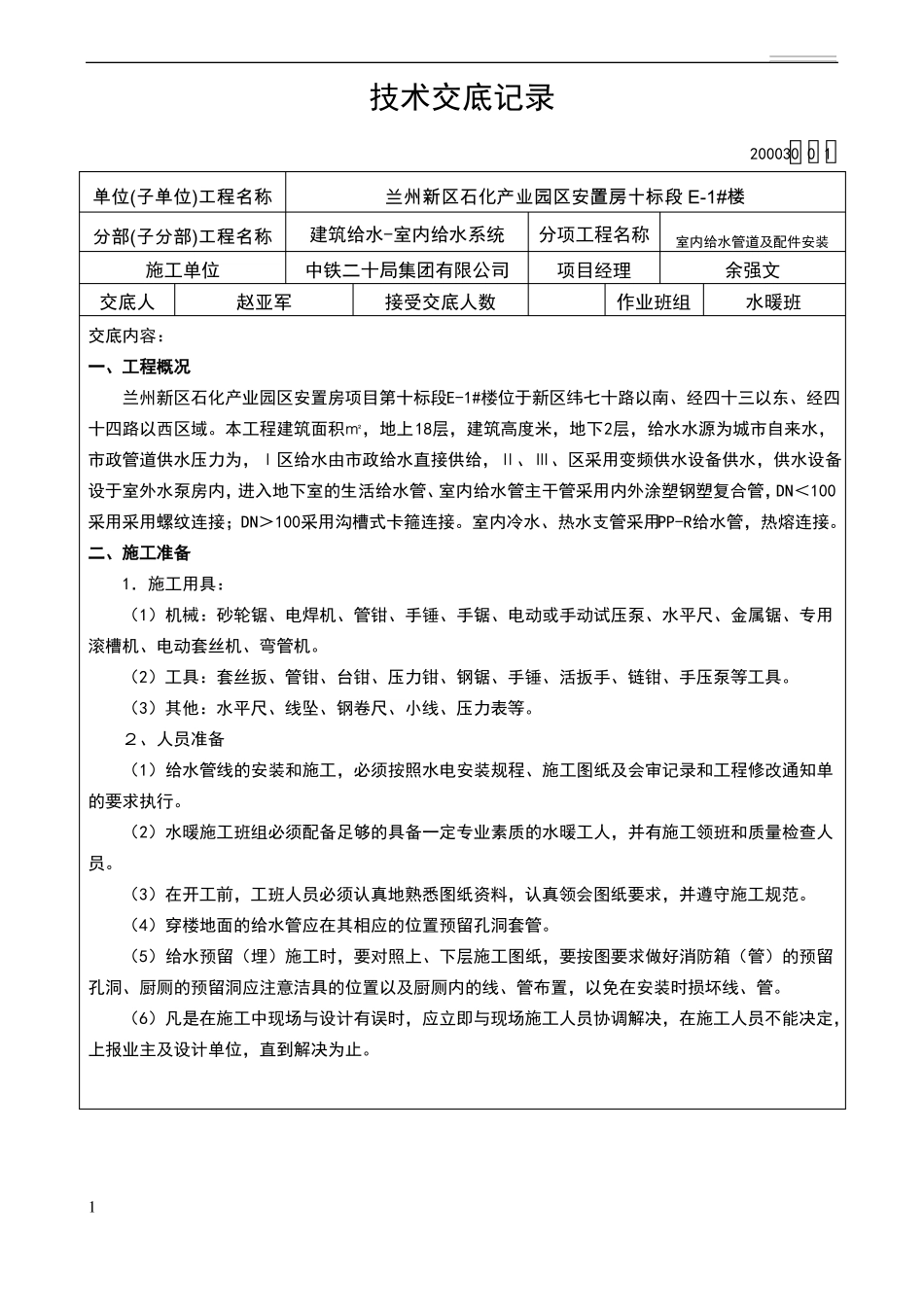

技术交底记录200030 0 1单位(子单位)工程名称分部(子分部)工程名称施工单位交底人交底内容:一、工程概况兰州新区石化产业园区安置房十标段 E-1#楼建筑给水-室内给水系统中铁二十局集团有限公司分项工程名称项目经理作业班组室内给水管道及配件安装余强文水暖班赵亚军接受交底人数兰州新区石化产业园区安置房项目第十标段E-1#楼位于新区纬七十路以南、经四十三以东、经四十四路以西区域。本工程建筑面积㎡,地上18层,建筑高度米,地下2层,给水水源为城市自来水,市政管道供水压力为,Ⅰ区给水由市政给水直接供给,Ⅱ、Ⅲ、区采用变频供水设备供水,供水设备设于室外水泵房内,进入地下室的生活给水管、室内给水管主干管采用内外涂塑钢塑复合管,DN<100采用采用螺纹连接;DN>100采用沟槽式卡箍连接。室内冷水、热水支管采用PP-R给水管,热熔连接。二、施工准备1.施工用具:(1)机械:砂轮锯、电焊机、管钳、手锤、手锯、电动或手动试压泵、水平尺、金属锯、专用滚槽机、电动套丝机、弯管机。(2)工具:套丝扳、管钳、台钳、压力钳、钢锯、手锤、活扳手、链钳、手压泵等工具。(3)其他:水平尺、线坠、钢卷尺、小线、压力表等。2、人员准备(1)给水管线的安装和施工,必须按照水电安装规程、施工图纸及会审记录和工程修改通知单的要求执行。(2)水暖施工班组必须配备足够的具备一定专业素质的水暖工人,并有施工领班和质量检查人员。(3)在开工前,工班人员必须认真地熟悉图纸资料,认真领会图纸要求,并遵守施工规范。(4)穿楼地面的给水管应在其相应的位置预留孔洞套管。(5)给水预留(埋)施工时,要对照上、下层施工图纸,要按图要求做好消防箱(管)的预留孔洞、厨厕的预留洞应注意洁具的位置以及厨厕内的线、管布置,以免在安装时损坏线、管。(6)凡是在施工中现场与设计有误时,应立即与现场施工人员协调解决,在施工人员不能决定,上报业主及设计单位,直到解决为止。1技术交底记录200030 0 2单位(子单位)工程名称分部(子分部)工程名称施工单位交底人交底内容:三、管道安装1、作业条件兰州新区石化产业园区安置房十标段 E-1#楼建筑给水-室内给水系统中铁二十局集团有限公司接受交底人数分项工程名称项目经理作业班组室内给水管道及配件安装余强文水暖班赵亚军(1)管道穿墙及楼板处已预留管洞或预埋套管,其洞口尺寸和套管规格符合要求,坐标、标高正确。(2)沿管线安装位置的模板及杂物清理干净,托、吊、卡件均已安...
