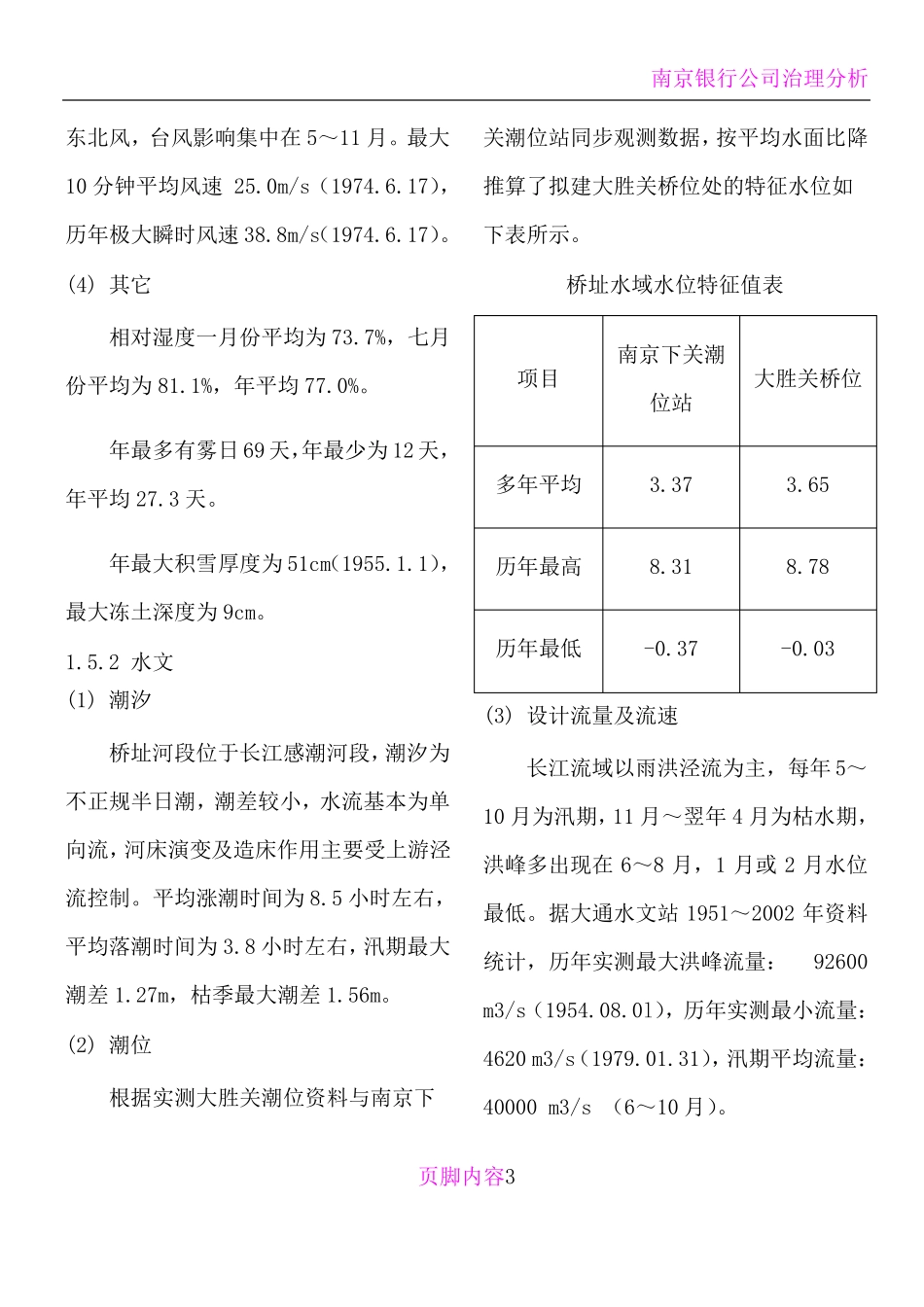

南京银行公司治理分析南京大胜关长江大桥施工组织设计方案1、工程概况1.1 桥位南京大胜关长江大桥工程位于既有南京长江大桥上游约20 ㎞的大胜关桥位,已经建成的南京长江三桥位于本桥位下游 1.55 ㎞。大胜关桥位也是规划中沪汉蓉铁路在南京跨越长江的越江通道,同时应南京市政府的要求搭载南京市的双大桥全长约 9.273 ㎞,长江防洪大堤之间正桥与南岸引桥共 3.674 ㎞的范围按六线(高速双线、沪汉蓉双线、南京地铁双线)标准设计,预留沪汉蓉铁路与南京地铁接线条件,北岸 5.59 ㎞范围引桥仅按高速双线标准设计。1.4 桥梁孔跨布置南 京 大 胜 关 长 江 大 桥 范 围 全 长9273.237m,全桥由北向南的孔跨布置为:1.4.1 北岸引桥:全长 5596.2m24×32.7m 预应力混凝土简支箱梁+线地铁过江。(40+2×44+40)m 四跨预应力混凝土1.2 技术标准京沪客运专线,旅客列车设计行车速度 300 ㎞/h,设计荷载为 ZK 活载。沪汉蓉 I 级干线,客货共线,客运列车设计行车速度 200 ㎞/h,设计荷载为中-活载。1.3 建设规模连续梁(跨浦乌公路高架桥)142×32.7m预应力混凝土简支箱梁(北岸河漫滩地带)。1.4.2 北岸合建区段引桥:全长 1202.4m(44+68+44)m 三跨预应力砼连续箱梁(跨北岸大堤)+32x32.7m 预应力砼简支箱梁。1.4.3 水域合建区段主桥:全长 1615.0m页脚内容1南京银行公司治理分析2 联 ( 85+85 ) m 钢 桁 连 续 梁 +(109.5+192+336+336+192+109.5)m 六跨连续钢桁拱主桥。1.4.4 南岸合建区段引桥:全长 856.6m(37+60+37)m 三跨预应力砼连续箱梁(跨南大堤)+32.7m 预应力砼简支箱梁+(37+60+37)m 三跨预应力砼连续箱梁+17x32.7m 预应力砼简支箱梁。合建区段总长 3674 米。1.5 气象、水文、地质情况1.5.1 气象南京位于北亚热带向中亚热带过渡气候带,具有过渡性、季风性、湿润性的特点。春季以风和日丽天气为主,6 月前后为一年一度的梅雨季节,夏季天气炎热,雨水充沛,汛期暴雨主要由梅雨和台风形成,雨量集中发生在 6~9 月,秋高气爽,昼夜温差较大,冬季天气晴朗,寒冷干燥。(1) 气温页脚内容2年平均雨日 118.8 天(3) 风况主导风向夏半年为西南风,冬半年为年平均 903.2mm月最大 618.8mm(1931.7)日最大 198.5mm(1931.7.24)各 月 最 高 、 最 低 、 平 均 气 温 表(单位:℃)月1份23456789最34.036.035.843.040.739.0高 19.6 23.0 29.4最-...
