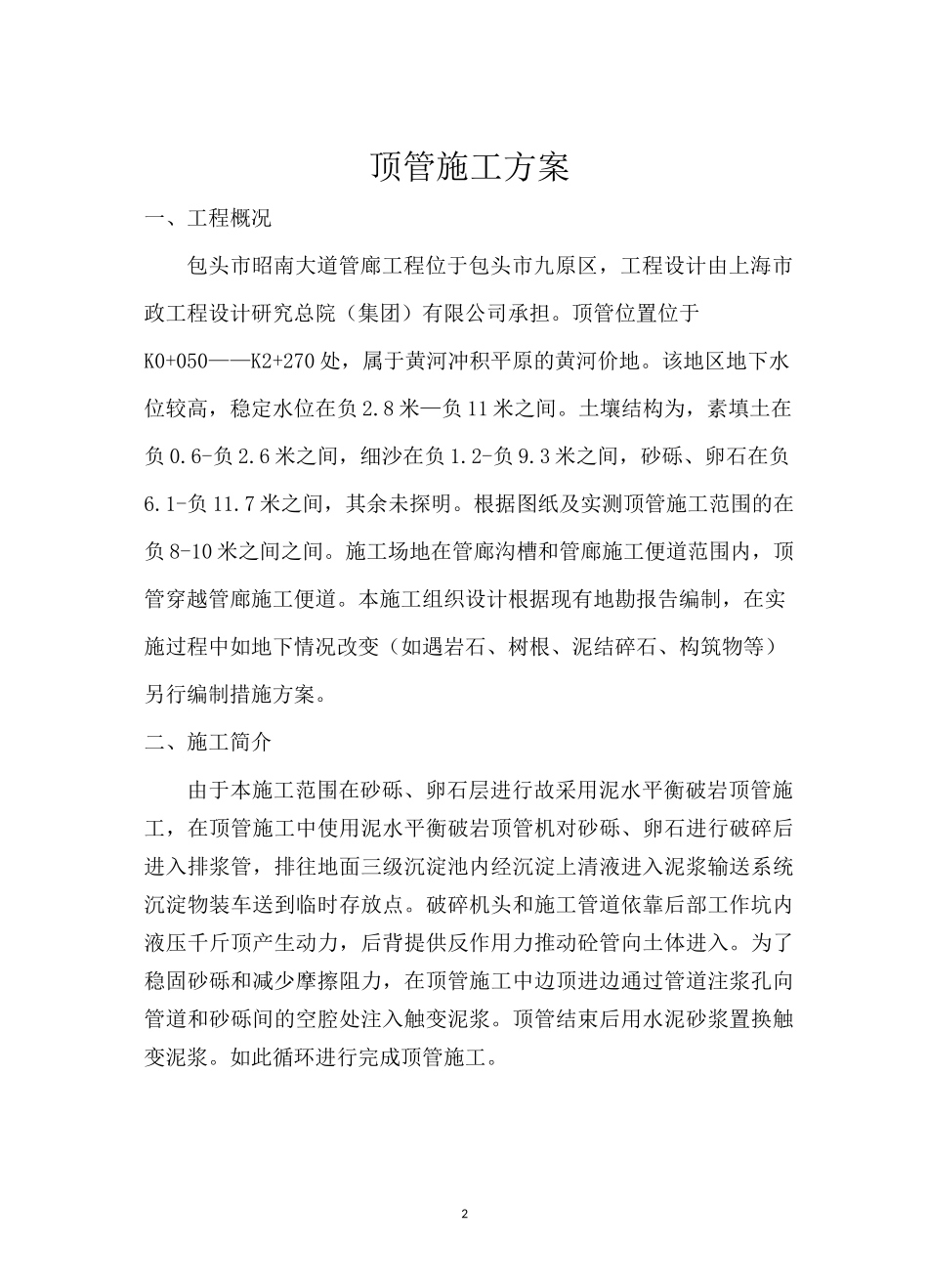

1包头市九原区沼南大道顶管施工方案编制单位;包头市润福龙工程有限公司编制日期;2018 年 1 月 27 日2顶管施工方案一、工程概况包头市昭南大道管廊工程位于包头市九原区,工程设计由上海市政工程设计研究总院(集团)有限公司承担。顶管位置位于K0+050——K2+270 处,属于黄河冲积平原的黄河价地。该地区地下水位较高,稳定水位在负 2.8 米—负 11 米之间。土壤结构为,素填土在负 0.6-负 2.6 米之间,细沙在负 1.2-负 9.3 米之间,砂砾、卵石在负6.1-负 11.7 米之间,其余未探明。根据图纸及实测顶管施工范围的在负 8-10 米之间之间。施工场地在管廊沟槽和管廊施工便道范围内,顶管穿越管廊施工便道。本施工组织设计根据现有地勘报告编制,在实施过程中如地下情况改变(如遇岩石、树根、泥结碎石、构筑物等)另行编制措施方案。二、施工简介由于本施工范围在砂砾、卵石层进行故采用泥水平衡破岩顶管施工,在顶管施工中使用泥水平衡破岩顶管机对砂砾、卵石进行破碎后进入排浆管,排往地面三级沉淀池内经沉淀上清液进入泥浆输送系统沉淀物装车送到临时存放点。破碎机头和施工管道依靠后部工作坑内液压千斤顶产生动力,后背提供反作用力推动砼管向土体进入。为了稳固砂砾和减少摩擦阻力,在顶管施工中边顶进边通过管道注浆孔向管道和砂砾间的空腔处注入触变泥浆。顶管结束后用水泥砂浆置换触变泥浆。如此循环进行完成顶管施工。3施工平面布置图4三、施工部署我们将组织高素质精干队伍,强有力的管理机构,精良的施工机械设备迅速进场,建立健全施工所需相应职能部门,完善管理结构层,满足该工程的需要,确保完成该项目工程。计划安排管理人员、技术人员、技术工人 20 人,施工进度确保每天单趟顶进 50 米四、顶管施工顺序及工作主要内容(一)施工准备—(二)场地平整——(三)测量放线—(四)施工降水—(五)工作坑、接收坑开挖设置—(六)设备安装—(七)管道顶进—(八)沉降观测—(九)安全措施—(十)文明施工(一)施工准备1、进场后迅速进行临时设施搭设,及时解决施工用电和生活用电。(因为现场比较狭窄我单位以最简单设置可移动临时设施,现场办公室 30 平方米、工人宿舍 100 平方米、工器具库房 50 平方米,控制间 50 平方米,在进场前还需根据甲方要求和具体位置大小进行详细规划)。2、了解顶进管道的实际长度,埋深,管道的设计要求和结构要求,掌握穿越段地质情况,管廊施工和顶管的交叉施...
