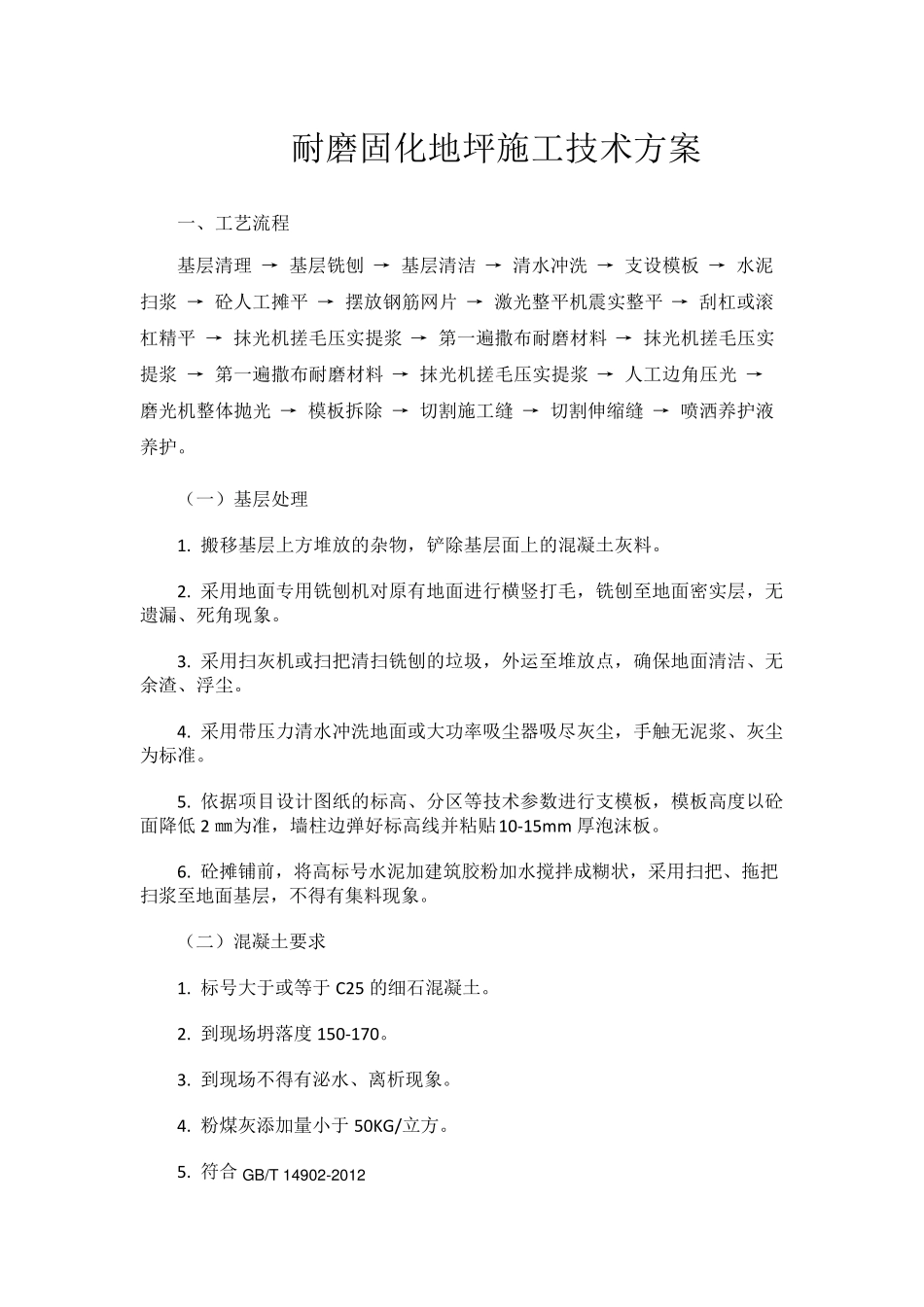

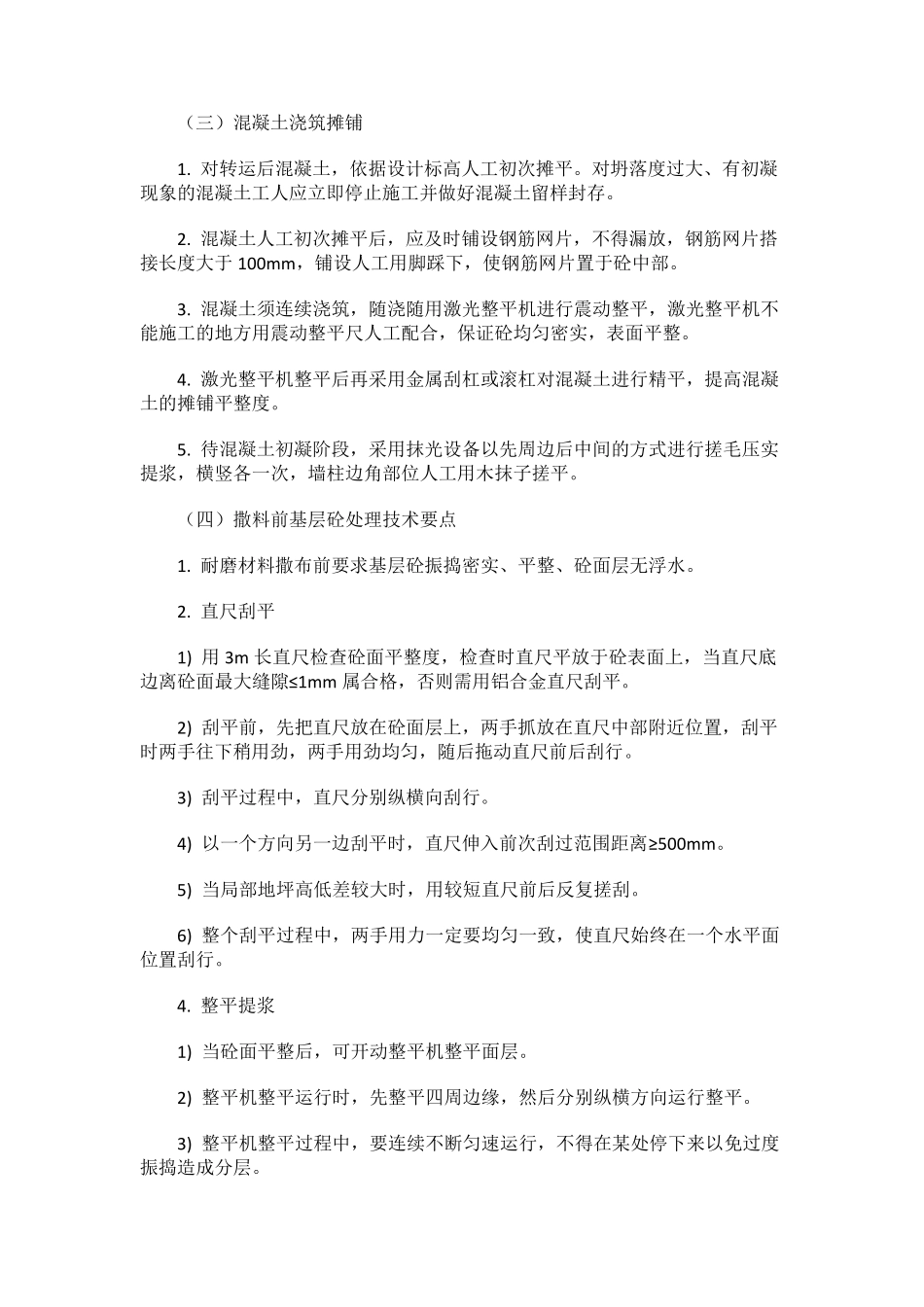

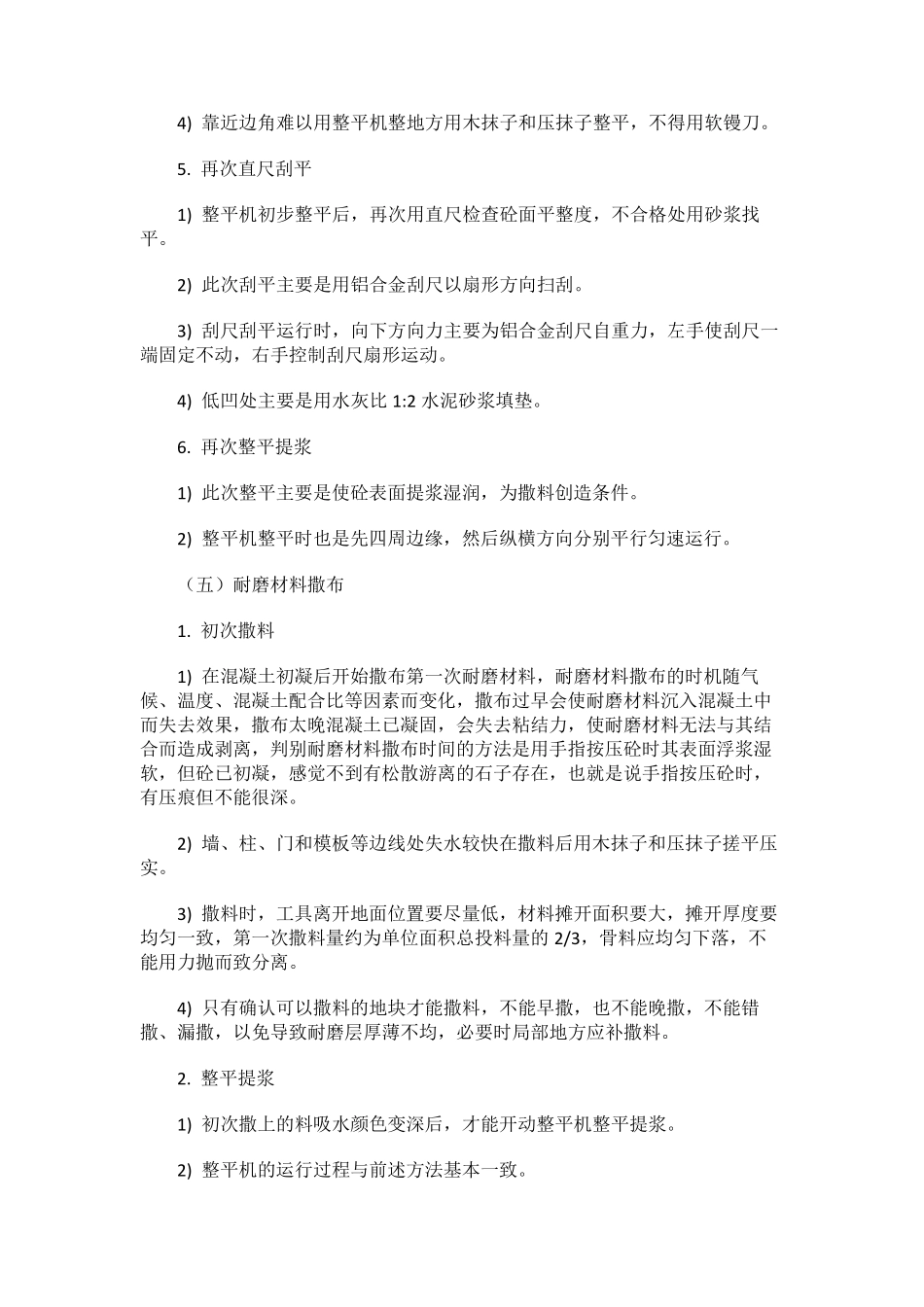

耐磨固化地坪施工技术方案 一、工艺流程 基层清理 → 基层铣刨 → 基层清洁 → 清水冲洗 → 支设模板 → 水泥扫浆 → 砼人工摊平 → 摆放钢筋网片 → 激光整平机震实整平 → 刮杠或滚杠精平 → 抹光机搓毛压实提浆 → 第一遍撒布耐磨材料 → 抹光机搓毛压实提浆 → 第一遍撒布耐磨材料 → 抹光机搓毛压实提浆 → 人工边角压光 → 磨光机整体抛光 → 模板拆除 → 切割施工缝 → 切割伸缩缝 → 喷洒养护液养护
(一)基层处理 1
搬移基层上方堆放的杂物,铲除基层面上的混凝土灰料
采用地面专用铣刨机对原有地面进行横竖打毛,铣刨至地面密实层,无遗漏、死角现象
采用扫灰机或扫把清扫铣刨的垃圾,外运至堆放点,确保地面清洁、无余渣、浮尘
采用带压力清水冲洗地面或大功率吸尘器吸尽灰尘,手触无泥浆、灰尘为标准
依据项目设计图纸的标高、分区等技术参数进行支模板,模板高度以砼面降 低 2 ㎜ 为准,墙 柱 边弹 好 标高线 并 粘 贴 10-15m m 厚 泡 沫 板
砼摊铺 前 ,将 高标号 水泥加 建 筑 胶 粉 加 水搅 拌 成 糊 状 ,采用扫把、拖 把扫浆至地面基层,不 得 有集 料现象
(二 )混凝土要 求 1
标号 大于 或等于 C25 的细 石 混凝土
到 现场 坍 落 度150-170
到 现场 不 得 有泌 水、离 析 现象
粉 煤 灰添 加 量 小 于 50KG/立 方
符 合GB/T 14902-2012 (三)混凝土浇筑摊铺 1
对转运后混凝土,依据设计标高人工初次摊平
对坍落度过大、有初凝现象的混凝土工人应立即停止施工并做好混凝土留样封存
混凝土人工初次摊平后,应及时铺设钢筋网片,不得漏放,钢筋网片搭接长度大于 100mm,铺设人工用脚踩下,使钢筋网片置于砼中部
