桥苑艺舍项目精装修第一标段工程《地面石材施工方案》一、 编制依据 1、建筑工程施工质量验收统一标准 GB 50300-2013 2、建筑装饰装修工程施工质量验收规范 GB 50210-2001 3、施工图纸 4、桥苑艺舍项目施工组织设计二、 工程概况及主要设计做法1、项目地理位置及建设规模桥苑艺舍项目位于北京市东城区西临朝阳门内南小街东侧,北临东总布胡同,南临后椅子胡同,建筑面积约 75150 平方米,地下 4 层,地上 14 层,建筑高度 62
2、施工范围本标段为第一标段:地下四层至地上二层(含二层)
3、工程概况表:序号123 4 56789项目工程名称建设单位设计单位监理单位合同范围标段建设地点计划工期质量要求天润置地集团PAL 设计事务所有限公司北京华建项目管理有限公司地下四层至地上二层(含二层)一标段北京市东城区朝阳门内南小街计划开工日期:2015 年 5 月 25 日计划竣工日期:2016 年 4 月 15 日合格,并达到北京天润置地集团企业工程质量标准

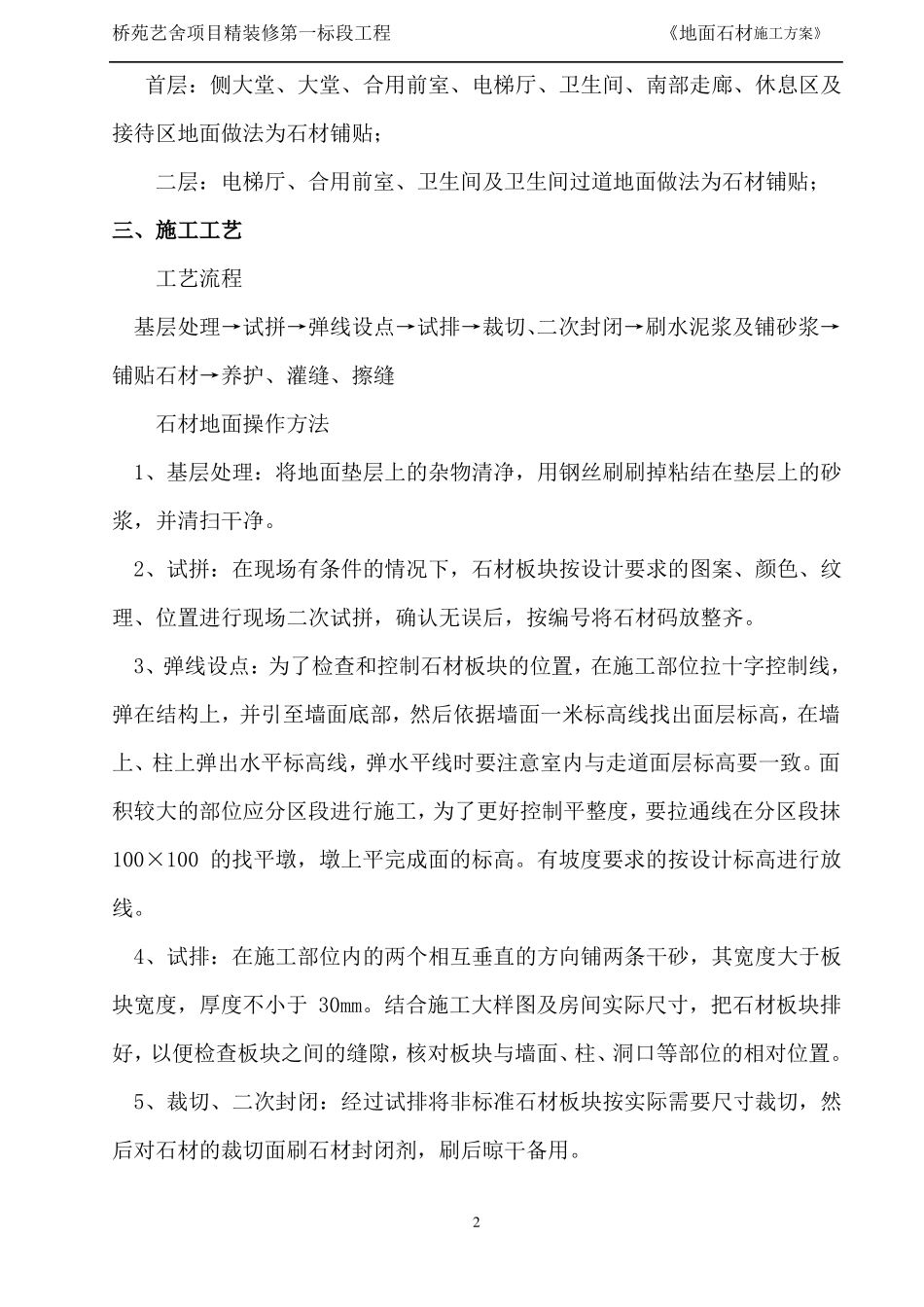

内容桥苑艺舍项目室内精装修工程4、主要设计做法:地下:电梯厅、合用前室、卫生间地面做法为石材铺贴;1桥苑艺舍项目精装修第一标段工程《地面石材施工方案》首层:侧大堂、大堂、合用前室、电梯厅、卫生间、南部走廊、休息区及接待区地面做法为石材铺贴;二层:电梯厅、合用前室、卫生间及卫生间过道地面做法为石材铺贴;三、施工工艺工艺流程基层处理→试拼→弹线设点→试排→裁切、二次封闭→刷水泥浆及铺砂浆→铺贴石材→养护、灌缝、擦缝石材地面操作方法 1、基层处理:将地面垫层上的杂物清净,用钢丝刷刷掉粘结在垫层上的砂浆,并清扫干净
2、试拼:在现场有条件的情况下,石材板块按设计要求的图案、颜色、纹理、位置进行现场二次试拼,确认无误后,按编号将石材码放整齐
3、弹线设点:为了检查和控制石材板块的位置,在施工部位拉十字控制线
