基础底板施工缝的两种做法:钢丝网和快易收口网基础底板施工缝等地下结构渗漏是建筑施工中常见的质量通病,一方面是由于施工缝垃圾清理不干净,使得两次浇筑的混凝土结合不密实;浇筑时振捣不密实,造成孔洞裂缝;养护不及时,温差应力导致施工缝局部开裂
另一方面是止水钢板本身的施工工艺缺陷,导致施工缝施工质量差引起渗漏
通过对以往工程中底板施工缝的检查,发现不同程度出现因止水钢板施工工艺缺陷;振捣不密实,漏振;垃圾清理不干净;未按照跳仓法施工缝处理方法等造成施工质量隐患

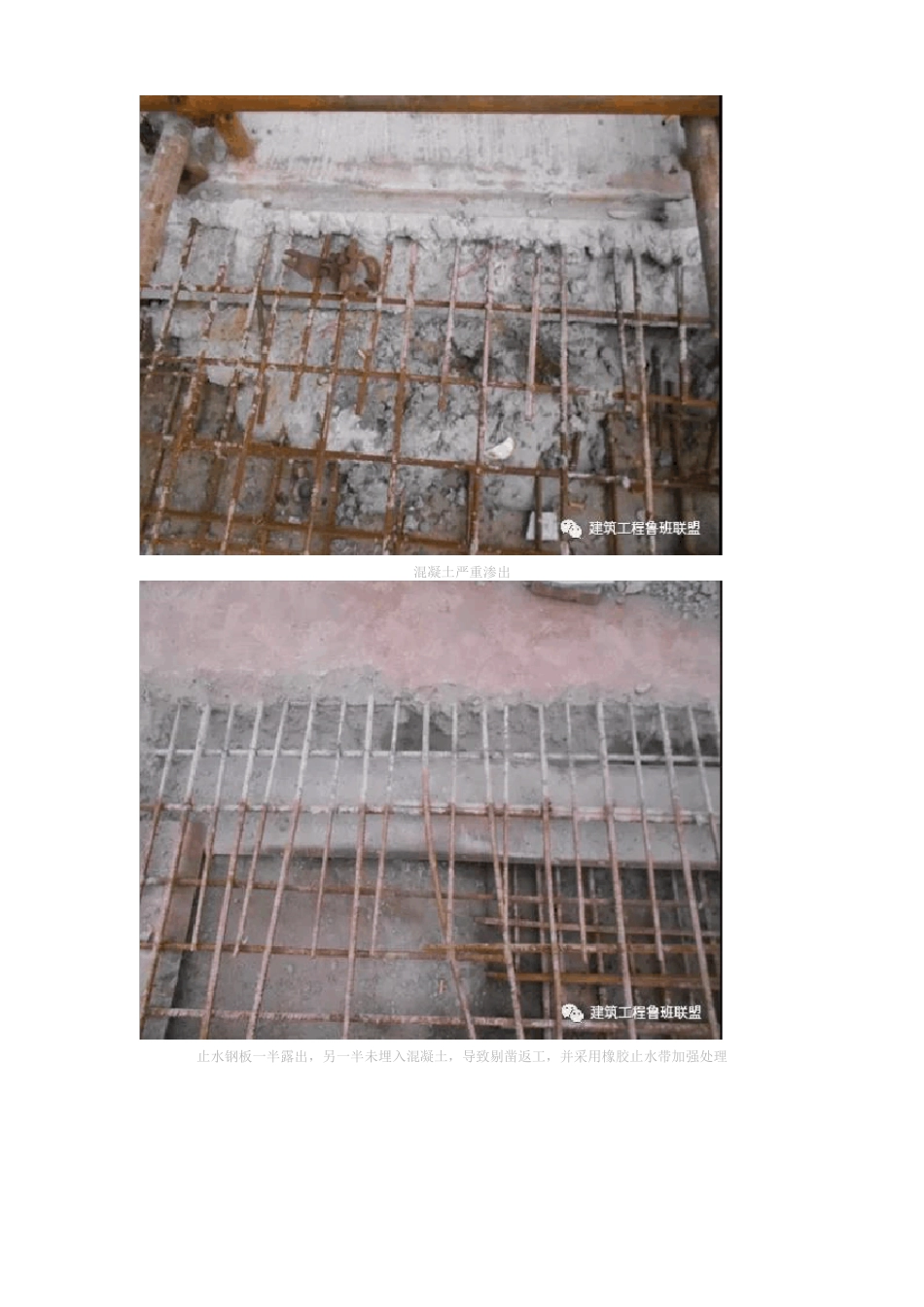

无法堵漏,采用塑料布袋堵塞,后期清理困难混凝土严重渗出止水钢板一半露出,另一半未埋入混凝土,导致剔凿返工,并采用橡胶止水带加强处理止水钢板塌陷,导致保护层超厚达 6cm下面分享的中建八局创优实例工程,为确保基础底板施工缝施工质量,避免施工质量问题而造成渗漏分析并实施了相应对策,取得了良好效果,值得大家参考借鉴
本工程基础底板施工面积约8 万㎡,采用跳仓法施工,施工缝长度超过 4500m

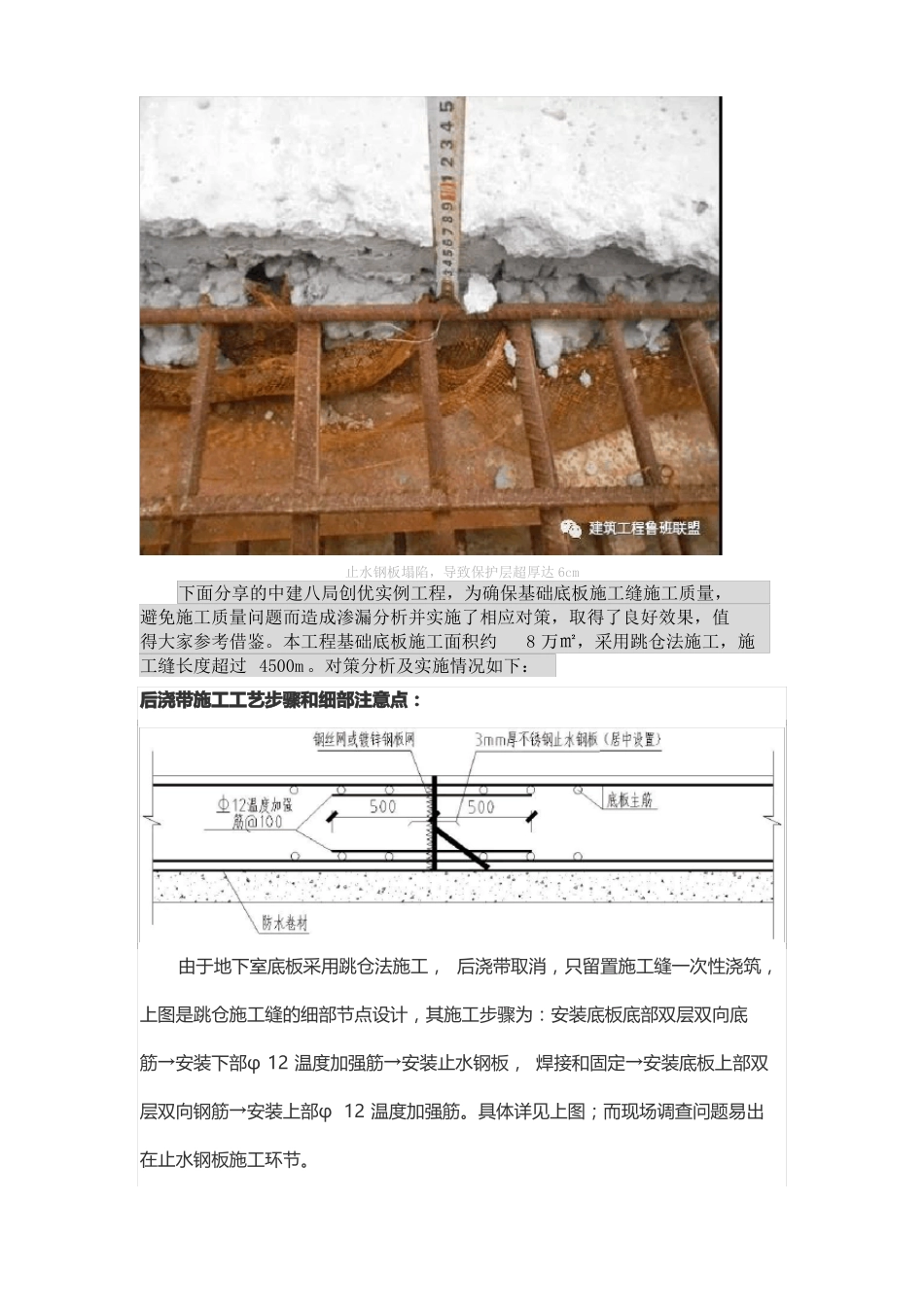

对策分析及实施情况如下:后浇带施工工艺步骤和细部注意点:由于地下室底板采用跳仓法施工, 后浇带取消,只留置施工缝一次性浇筑,上图是跳仓施工缝的细部节点设计,其施工步骤为:安装底板底部双层双向底筋→安装下部φ 12 温度加强筋→安装止水钢板, 焊接和固定→安装底板上部双层双向钢筋→安装上部φ 12 温度加强筋
具体详见上图;而现场调查问题易出在止水钢板施工环节
针对止水钢板施工缺陷确定改进思路:在止水钢板上下用φ 10 直接焊接钢筋骨架,绑好钢丝网,通过计算,除去底板保护层厚度,底板钢筋、温度筋直径,其上下骨架高度为13
4cm ,支架间距 300,安装时再焊接在底板上下部钢筋上
一次性成型,可完全控制止水钢板的居中设置的要求,保证保护层厚度要求,拦截新浇混凝土预期效果好,另外还起到支撑的作用
改进后预期施工效果图:预期可达到使止水钢板一半
