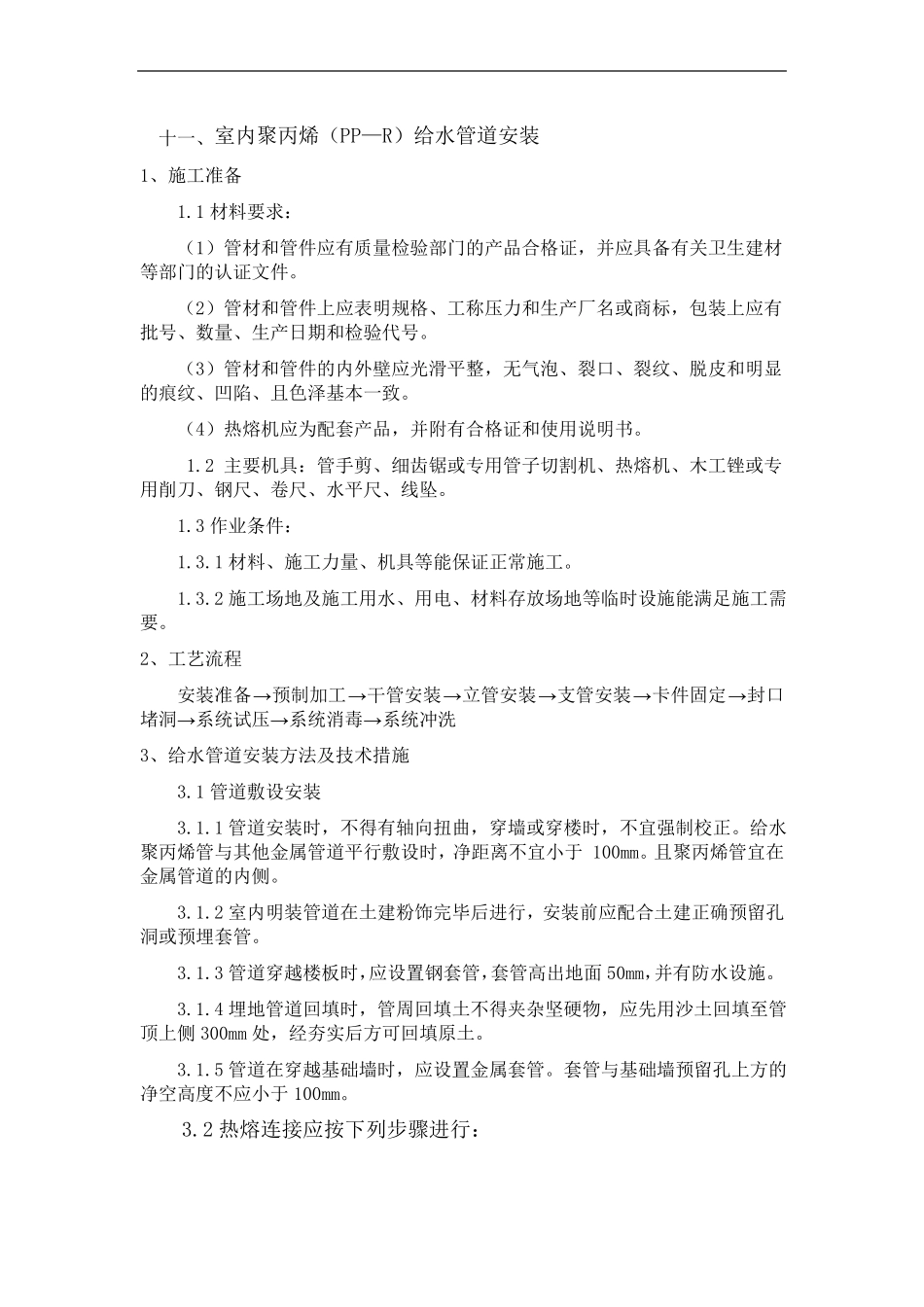

十一、室内聚丙烯(PP—R)给水管道安装1、施工准备1
1 材料要求:(1)管材和管件应有质量检验部门的产品合格证,并应具备有关卫生建材等部门的认证文件
(2)管材和管件上应表明规格、工称压力和生产厂名或商标,包装上应有批号、数量、生产日期和检验代号
(3)管材和管件的内外壁应光滑平整,无气泡、裂口、裂纹、脱皮和明显的痕纹、凹陷、且色泽基本一致
(4)热熔机应为配套产品,并附有合格证和使用说明书
2 主要机具:管手剪、细齿锯或专用管子切割机、热熔机、木工锉或专用削刀、钢尺、卷尺、水平尺、线坠
3 作业条件:1
1 材料、施工力量、机具等能保证正常施工
2 施工场地及施工用水、用电、材料存放场地等临时设施能满足施工需要
2、工艺流程安装准备→预制加工→干管安装→立管安装→支管安装→卡件固定→封口堵洞→系统试压→系统消毒→系统冲洗3、给水管道安装方法及技术措施3
1 管道敷设安装3
1 管道安装时,不得有轴向扭曲,穿墙或穿楼时,不宜强制校正
给水聚丙烯管与其他金属管道平行敷设时,净距离不宜小于 100mm
且聚丙烯管宜在金属管道的内侧
2 室内明装管道在土建粉饰完毕后进行,安装前应配合土建正确预留孔洞或预埋套管
3 管道穿越楼板时,应设置钢套管,套管高出地面 50mm,并有防水设施
4 埋地管道回填时,管周回填土不得夹杂坚硬物,应先用沙土回填至管顶上侧 300mm 处,经夯实后方可回填原土
5 管道在穿越基础墙时,应设置金属套管
套管与基础墙预留孔上方的净空高度不应小于 100mm
2 热熔连接应按下列步骤进行:3
1 热熔工具接通电源,到达工作温度指示灯亮后方能开始工作,机内装有恒温器,温度控制在 240~260 度
2 切割管材,必须使端面垂直于管轴线
管材切割一般使用管子剪或管道切割机,但切割后管材
