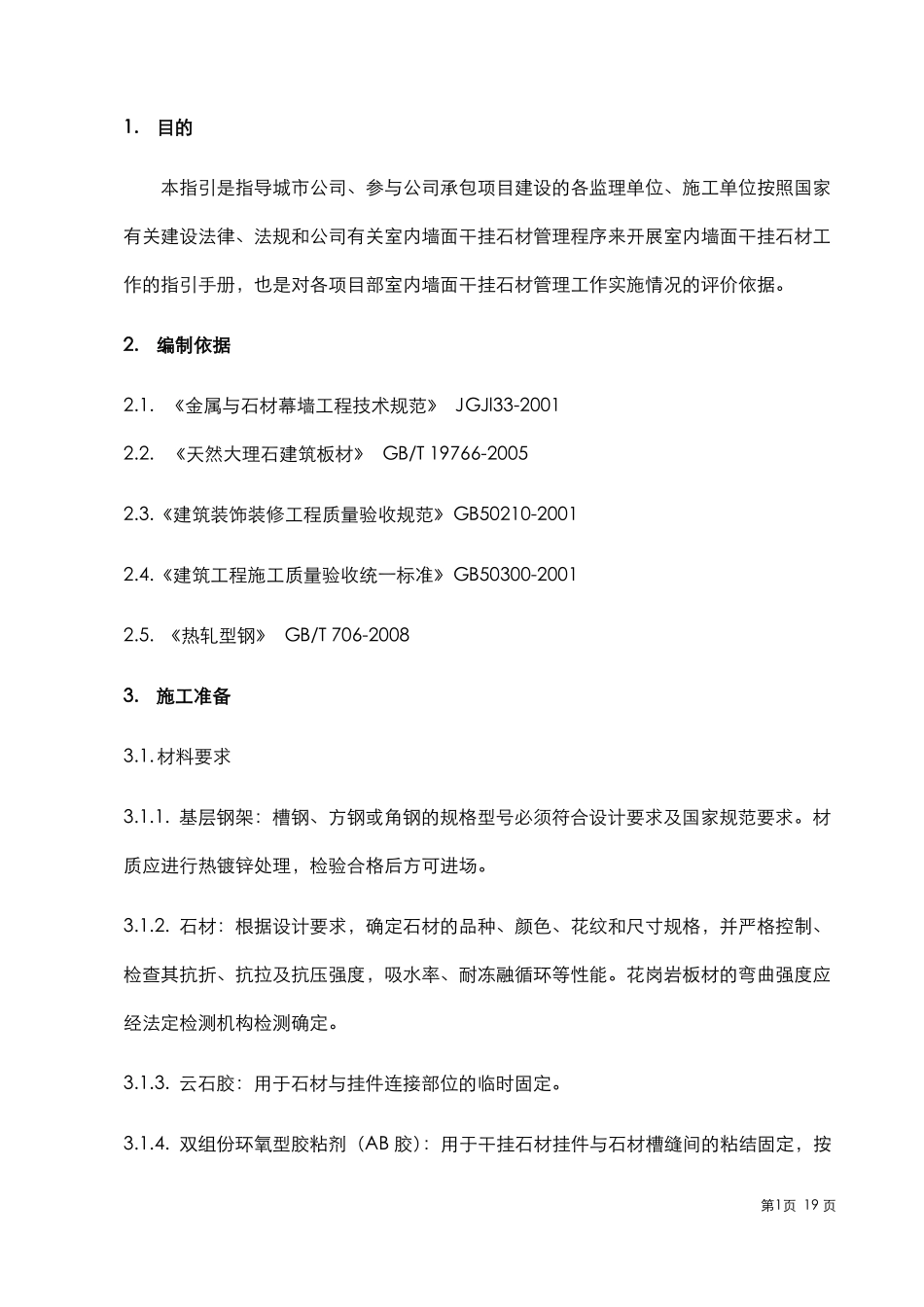

墙面干挂石材工艺工法指引编号:版号:墙面干挂石材工艺工法指引编制审核批准日期日期日期修订记录日期修订状态修改内容修改人审核人批准人1.目的本指引是指导城市公司、参与公司承包项目建设的各监理单位、施工单位按照国家有关建设法律、法规和公司有关室内墙面干挂石材管理程序来开展室内墙面干挂石材工作的指引手册,也是对各项目部室内墙面干挂石材管理工作实施情况的评价依据。2.编制依据2.1. 《金属与石材幕墙工程技术规范》 JGJl33-20012.2. 《天然大理石建筑板材》 GB/T 19766-20052.3.《建筑装饰装修工程质量验收规范》GB50210-20012.4.《建筑工程施工质量验收统一标准》GB50300-20012.5. 《热轧型钢》 GB/T 706-20083.施工准备3.1.材料要求3.1.1. 基层钢架:槽钢、方钢或角钢的规格型号必须符合设计要求及国家规范要求。材质应进行热镀锌处理,检验合格后方可进场。3.1.2. 石材:根据设计要求,确定石材的品种、颜色、花纹和尺寸规格,并严格控制、检查其抗折、抗拉及抗压强度,吸水率、耐冻融循环等性能。花岗岩板材的弯曲强度应经法定检测机构检测确定。3.1.3. 云石胶:用于石材与挂件连接部位的临时固定。3.1.4. 双组份环氧型胶粘剂(AB 胶):用于干挂石材挂件与石材槽缝间的粘结固定,按第1页 19 页固化速度分为快固型(K)和普通型(P)。3.1.5. 不锈钢紧固件:应按同一种类构件的 5%进行抽样检查,且每种构件不少于 5 件;沿海地区,不锈钢紧固件材质为 304。3.1.6. 膨胀螺栓、化学锚栓、连接铁件、连接不锈钢针等配套的铁垫板、垫圈、螺帽及与骨架固定的各种设计和安装所需要的连接件的质量,必须符合要求。3.1.7. 红丹漆和银粉漆:对焊缝进行处理,清理焊渣,先刷红丹漆一道,待表面干燥后刷银粉漆一道。注:大堂等空间高度较高的区域,需对膨胀螺栓进行拉拔试验。3.2.作业条件3.2.1. 结构经检查和验收,隐检、预检手续已办理,水电、通风、设备安装施工完毕。3.2.2.石材按设计图纸的规格、品种、质量标准、物理力学性能、数量备料,并进行表面六面防护处理工作(室内干燥区域,六面防护可作选择执行)。3.2.3. 外门窗已安装完毕,经检验符合规定的质量标准。3.2.4. 已备好不锈钢锚固件、手持电动工具等。3.2.5. 先做样板,经施工单位自检,报监理、业主和设计确认合格后,方可组织人员进行大面积施工。3.2.6. 若外墙石材干挂,钢架必须防雷接地。3.2.7. 所有石材干挂钢架焊接点防锈处理到位,经...
