昆明市万科房地产有限公司KUNMING VANKE REAL ESTATE CO

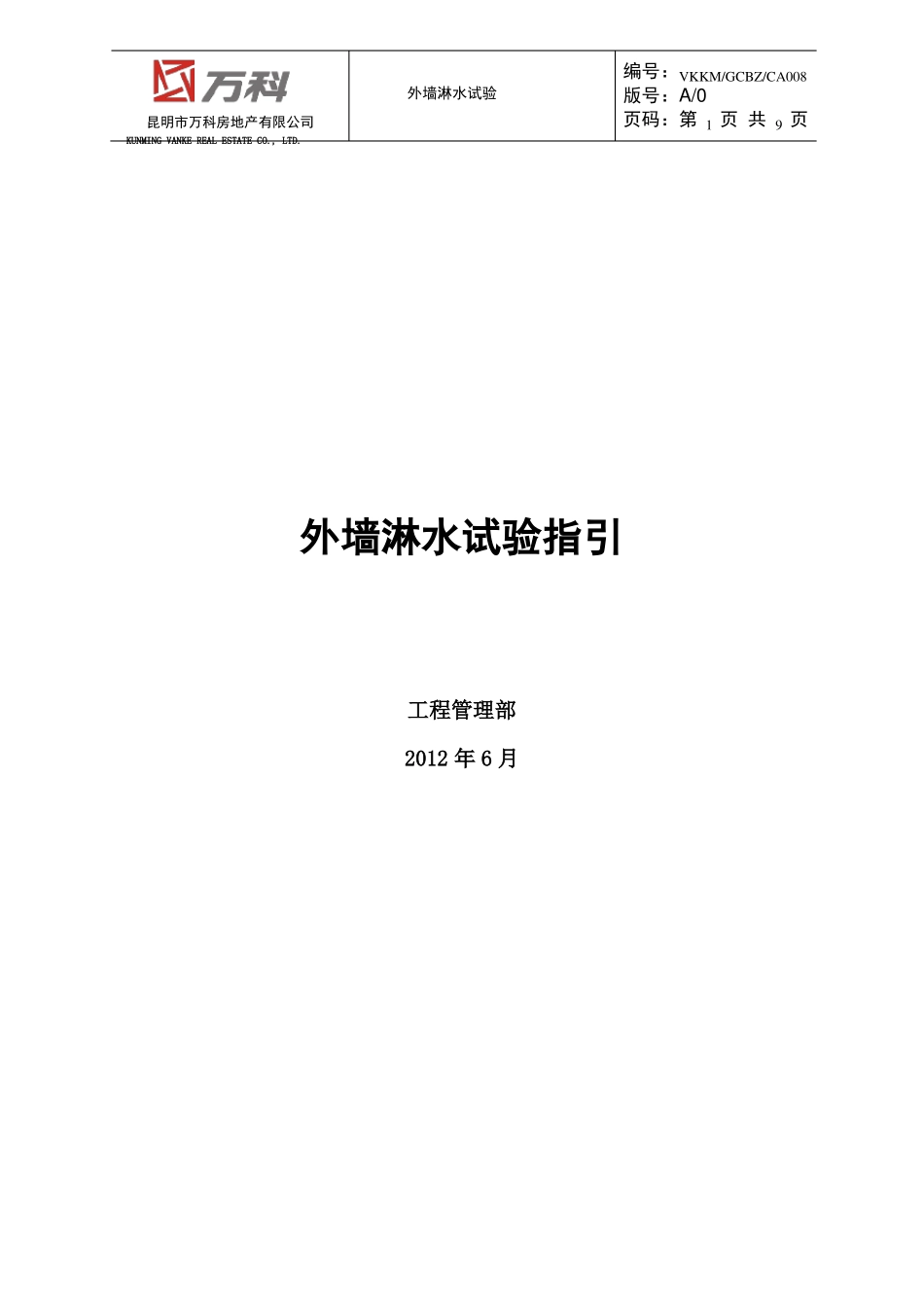

外墙淋水试验编号:VKKM/GCBZ/CA008版号:A/0页码:第 1 页 共 9 页外墙淋水试验指引工程管理部2012 年 6 月昆明市万科房地产有限公司KUNMING VANKE REAL ESTATE CO

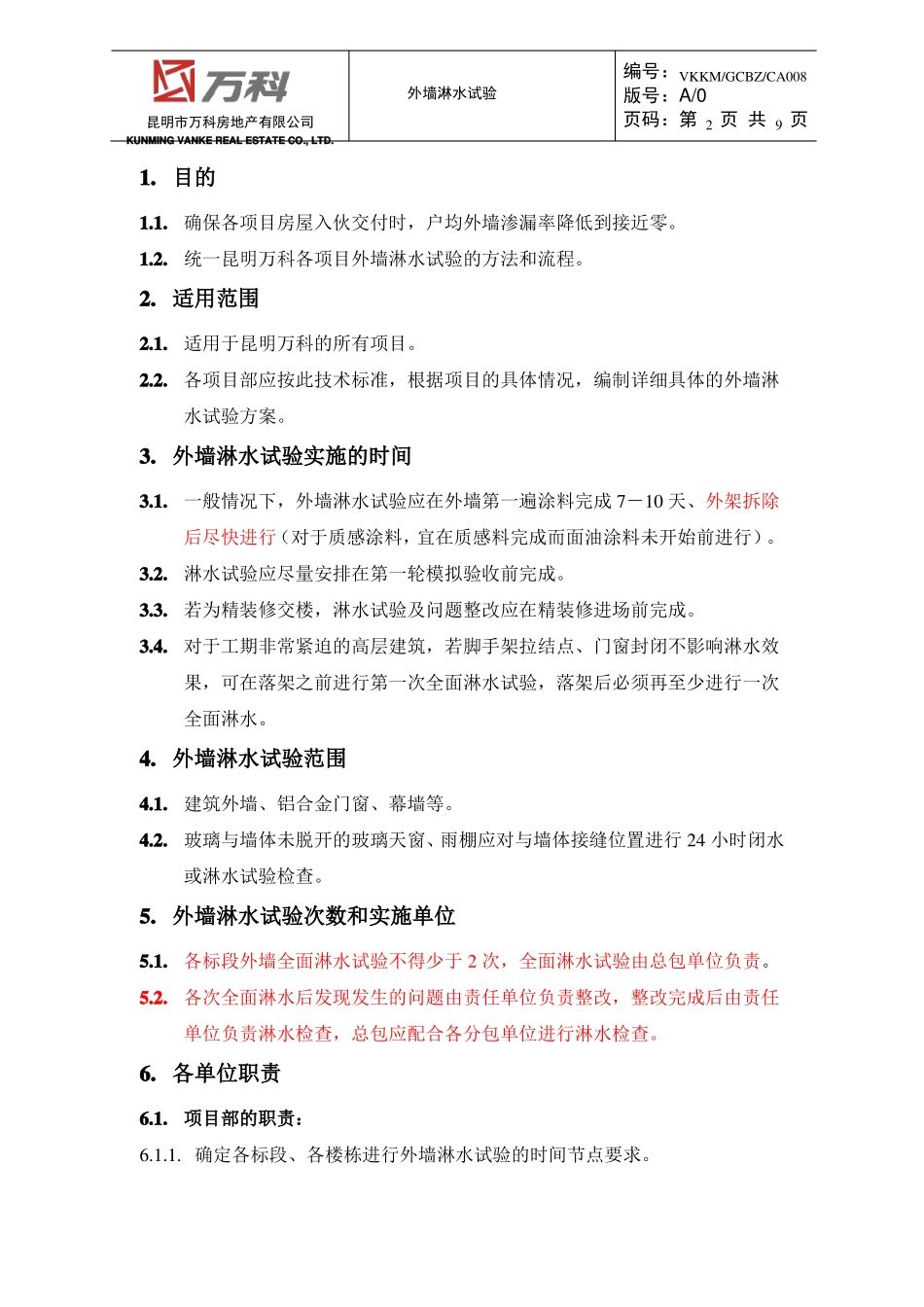

外墙淋水试验编号:VKKM/GCBZ/CA008版号:A/0页码:第 2 页 共 9 页1
确保各项目房屋入伙交付时,户均外墙渗漏率降低到接近零
统一昆明万科各项目外墙淋水试验的方法和流程
适用于昆明万科的所有项目
各项目部应按此技术标准,根据项目的具体情况,编制详细具体的外墙淋水试验方案
外墙淋水试验实施的时间3
一般情况下,外墙淋水试验应在外墙第一遍涂料完成 7-10 天、外架拆除后尽快进行(对于质感涂料,宜在质感料完成而面油涂料未开始前进行)
淋水试验应尽量安排在第一轮模拟验收前完成
若为精装修交楼,淋水试验及问题整改应在精装修进场前完成
对于工期非常紧迫的高层建筑,若脚手架拉结点、门窗封闭不影响淋水效果,可在落架之前进行第一次全面淋水试验,落架后必须再至少进行一次全面淋水
外墙淋水试验范围4
建筑外墙、铝合金门窗、幕墙等
玻璃与墙体未脱开的玻璃天窗、雨棚应对与墙体接缝位置进行 24 小时闭水或淋水试验检查
外墙淋水试验次数和实施单位5
各标段外墙全面淋水试验不得少于 2 次,全面淋水试验由总包单位负责
各次全面淋水后发现发生的问题由责任单位负责整改,整改完成后由责任单位负责淋水检查,总包应配合各分包单位进行淋水检查
各单位职责6
项目部的职责:6
确定各标段、各楼栋进行外墙淋水试验的时间节点要求
昆明市万科房地
