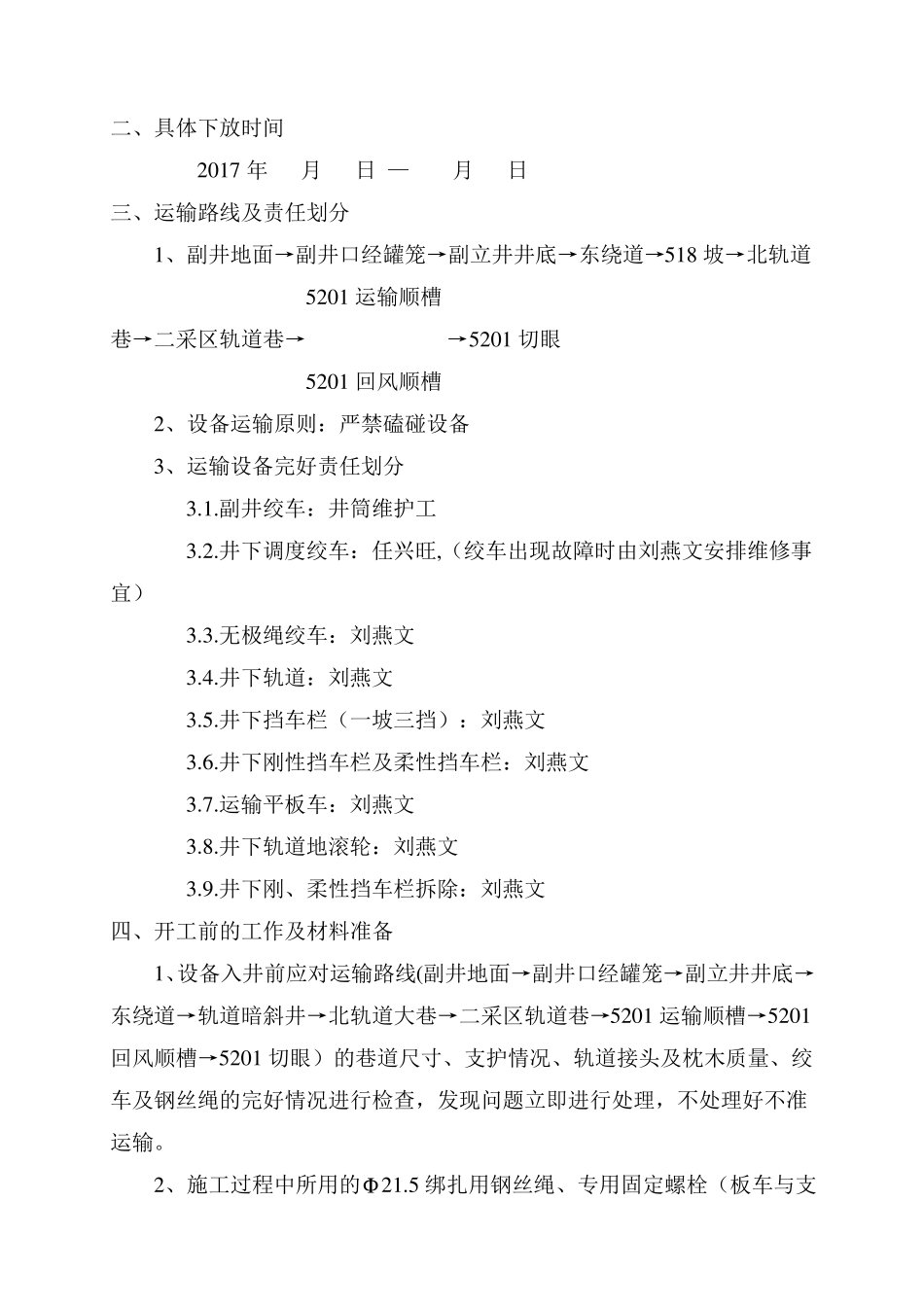

[2017]西合煤业有限责任公司项目部安技第(1)号大型设备下井安全技术措施施工单位:浙江中宇驻西合项目部项目经理:袁济华编 制 人:李卫荣批准日期:2017 年月日执行日期:2017 年月日大型设备下井运输安全技术措施根据我矿实际情况,5201 首采工作面已具备安装条件,需对刮板运输机、液压支架、采煤机、转载机、破碎机等设备运输下井,为了保障下放设备、材料期间的安全,特制订如下安全技术措施:一、组织机构总指挥:袁济华副总指挥:方守武技术负责人:崔志安、刘琦安全负责人:方守武质量负责人:杜帅帅安装队长:朱显国成员:郭改平、王乃才、闫鹏飞、武士发、周成、薛海玉、任兴旺安装队组:项目部安装队总指挥负责此次设备下放、安装期间的全面指挥工作。项目部安全负责人负责此次设备下放、安装期间的安全监督工作。项目部技术负责人负责此次设备下放、安装期间的技术指导,措施审核工作。项目部质量负责人负责此次设备下放、安装期间的安装质量监督工作。项目部运料队负责此次设备下放、安装期间期间的具体操作工作。崔志安负责此次设备下放、安装期间的机电方面的技术监督工作。郭改平负责此次设备下放期间运输设备检修及安装指挥工作。朱显国负责此次设备下放、安装期间的现场安排具体工作。任兴旺负责此次设备下放、安装期间设备运输的统一指挥。刘燕文负责此次设备下放期间的现场操作的人员分配及材料的准备。二、具体下放时间2017 年月日 —月日三、运输路线及责任划分1、副井地面→副井口经罐笼→副立井井底→东绕道→518 坡→北轨道5201 运输顺槽巷→二采区轨道巷→→5201 切眼5201 回风顺槽2、设备运输原则:严禁磕碰设备3、运输设备完好责任划分3.1.副井绞车:井筒维护工3.2.井下调度绞车:任兴旺,(绞车出现故障时由刘燕文安排维修事宜)3.3.无极绳绞车:刘燕文3.4.井下轨道:刘燕文3.5.井下挡车栏(一坡三挡):刘燕文3.6.井下刚性挡车栏及柔性挡车栏:刘燕文3.7.运输平板车:刘燕文3.8.井下轨道地滚轮:刘燕文3.9.井下刚、柔性挡车栏拆除:刘燕文四、开工前的工作及材料准备1、设备入井前应对运输路线(副井地面→副井口经罐笼→副立井井底→东绕道→轨道暗斜井→北轨道大巷→二采区轨道巷→5201 运输顺槽→5201回风顺槽→5201 切眼)的巷道尺寸、支护情况、轨道接头及枕木质量、绞车及钢丝绳的完好情况进行检查,发现问题立即进行处理,不处理好不准运输。2、施工过程中所用的Φ21.5 绑扎用钢丝绳、专用固...
