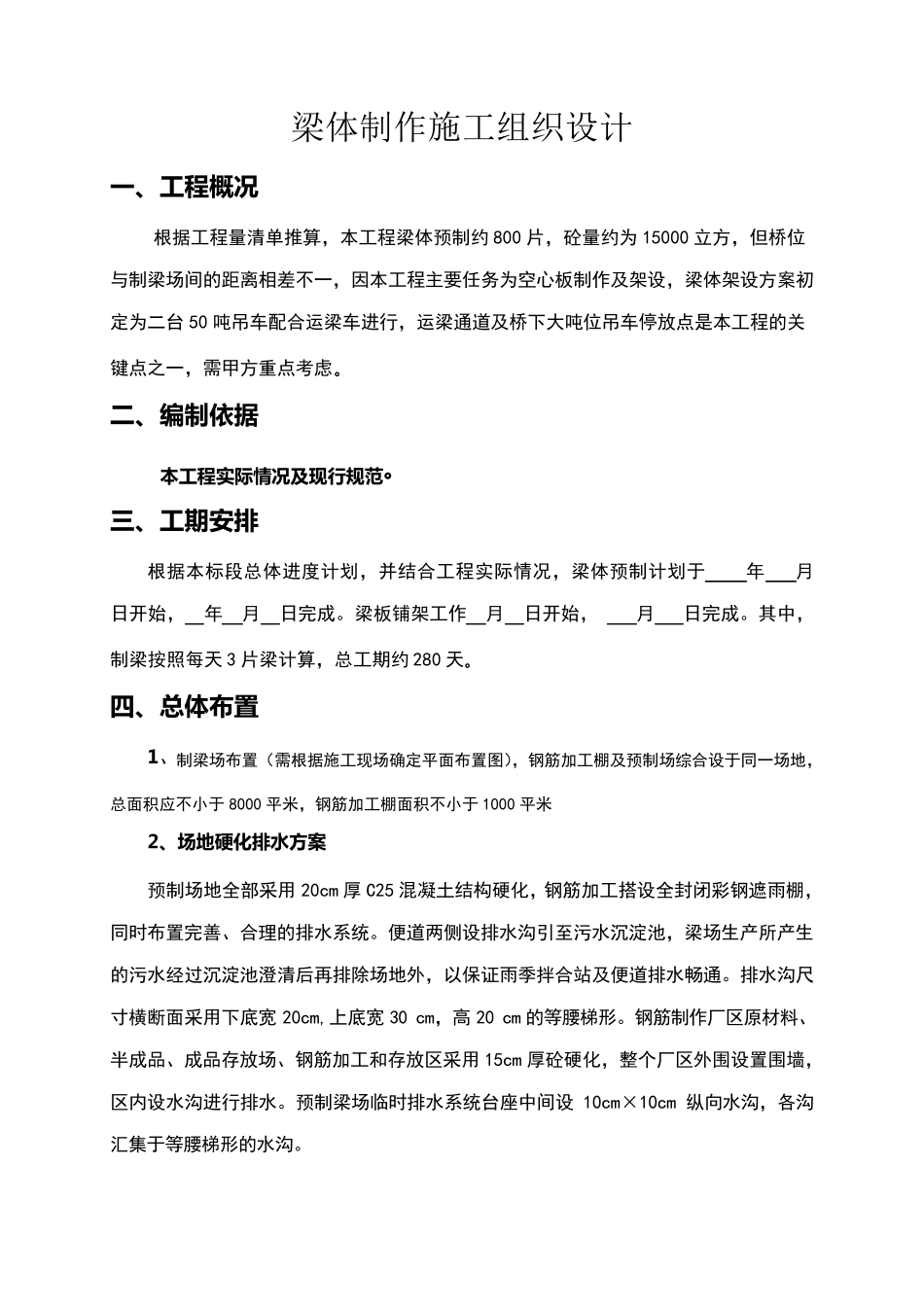

梁体制作施工组织设计 一 、工程概况 根 据 工 程 量 清 单 推 算 , 本 工 程 梁 体 预 制 约 800 片 , 砼 量 约 为 15000 立 方 , 但 桥 位与 制 梁 场 间 的 距 离 相 差 不 一 , 因 本 工 程 主 要 任 务 为 空 心 板 制 作 及 架 设 , 梁 体 架 设 方 案 初定 为 二 台 50 吨 吊 车 配 合 运 梁 车 进 行 , 运 梁 通 道 及 桥 下 大 吨 位 吊 车 停 放 点 是 本 工 程 的 关键 点 之 一 , 需 甲 方 重 点 考 虑
二、编制依据 本工程实际情况及现行规范
三、工期安排 根 据 本 标 段 总 体 进 度 计 划 , 并 结 合 工 程 实 际 情 况 , 梁 体 预 制 计 划 于 年 月 日 开 始 , 年 月 日 完 成
梁 板 铺 架 工 作 月 日 开 始 , 月 日 完 成
其 中 ,制 梁 按 照 每 天 3 片 梁 计 算 , 总 工 期 约 280 天
四、总体布置 1、 制 梁 场 布 置 ( 需 根 据 施 工 现 场 确 定 平 面 布 置 图 ), 钢 筋 加 工 棚 及 预 制 场 综 合 设 于 同 一 场 地 ,总 面 积 应 不 小 于 8000 平 米 , 钢 筋 加 工 棚 面 积 不 小 于 1000 平 米 2、场地硬化排水方案 预 制 场 地 全 部 采用20cm 厚C25 混凝土结 构硬化, 钢 筋 加 工 搭设 全 封闭彩钢 遮雨棚 ,同 时布 置 完 善、 合 理的 排水系统
便道 两侧设 排水沟引至污水沉淀池, 梁 场 生产所产生的 污水经过沉淀池澄清 后再排除场 地 外, 以保证雨季拌合 站及 便道 排水畅通
排水沟尺寸横断面 采用下 底宽20cm,上底宽30 cm, 高20 cm 的 等腰梯形
