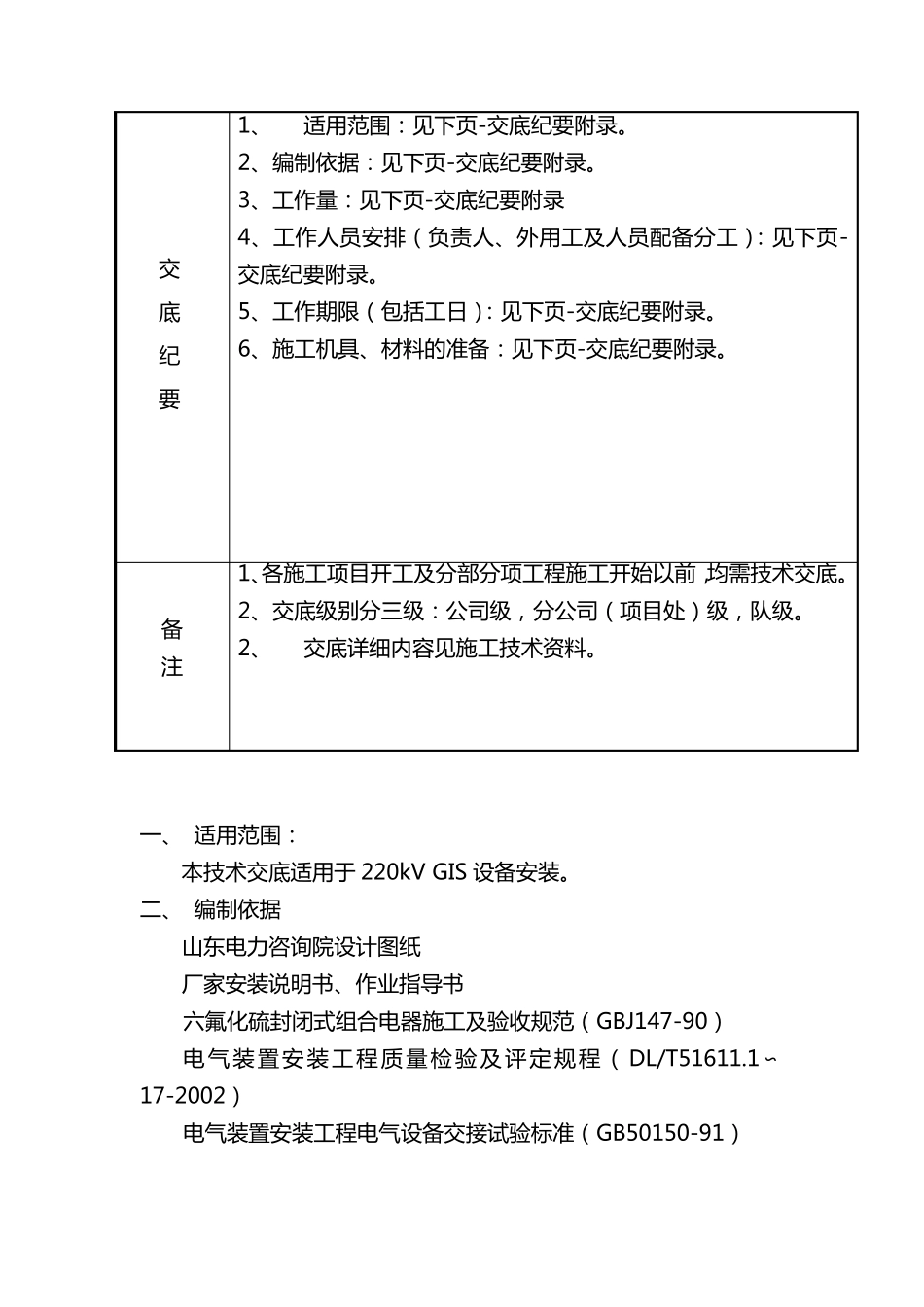

220kVGIS 设 备 安 装 技 术 交 底 山 东 送 变 电 工 程 公 司 220kV 高余变项目部 2006 年 10 月 24 日 山东送变电工程公司施工安全、技术交底记录 BG09.03.01 编 号 :GYD-03 工 程 名 称 220kV 高 余 变 电 站 交底级别 项目级 交底人 交底时间 参 加 交 底 人 员 交 底 纪 要 1、 适 用 范 围 : 见 下 页 -交 底 纪 要 附 录 。 2、编 制 依 据 : 见 下 页 -交 底 纪 要 附 录 。 3、工 作 量 : 见 下 页 -交 底 纪 要 附 录 4、工 作 人 员 安 排 ( 负 责 人 、外 用 工 及 人 员 配 备 分 工 ): 见 下 页 -交 底 纪 要 附 录 。 5、工 作 期 限 ( 包 括 工 日 ): 见 下 页 -交 底 纪 要 附 录 。 6、施 工 机 具 、材 料 的 准 备 : 见 下 页 -交 底 纪 要 附 录 。 备 注 1、各 施 工 项 目 开 工 及 分 部 分 项 工 程 施 工 开 始 以 前 ,均 需 技 术 交 底 。 2、交 底 级 别 分 三 级 : 公 司 级 , 分 公 司 ( 项 目 处 ) 级 , 队 级 。 2、 交 底 详 细 内 容 见 施 工 技 术 资 料 。 一 、 适 用 范 围 : 本 技 术 交 底 适 用 于 220kV GIS 设 备 安 装 。 二 、 编 制 依 据 山 东 电 力 咨 询 院 设 计 图 纸 厂 家 安 装 说 明 书 、作 业 指 导 书 六 氟 化 硫 封 闭 式 组 合 电 器 施 工 及 验 收 规 范 ( GBJ147-90) 电 气 装 置 安 装 工 程 质 量 检 验 及 评 定 规 程 ( DL/T51611.1∽17-2002) 电 气 装 置 安 装 工 程 电 气 设 备 交 接 试 验 标 准 ( GB50150-91) 三 、工作量 220kV GIS 设备间隔 7 个。 四、 工作人员安排(负责人、外用工及人员配备分工) 安全技术负责人:孟强 施工负责人:张建勇 外用工:8 人 五、 工作期限(包括工日) 220kVGIS 安装约 20 个工作日。 六、 施工机具、材料的准备 1. 25 吨吊车 1 辆 2. 电动绞磨 2 台 3. 经纬仪、水准仪各 1 套 4. 水平尺、盒尺各 2 把 5. 全套扳手 6 套 6. 倒链 10 吨、5 吨各 2 只 7. 全套力矩扳手 2 ...
