第 1 页 共 18 页 四川岷江电化有限公司一期 20 万吨/年电石工程 24

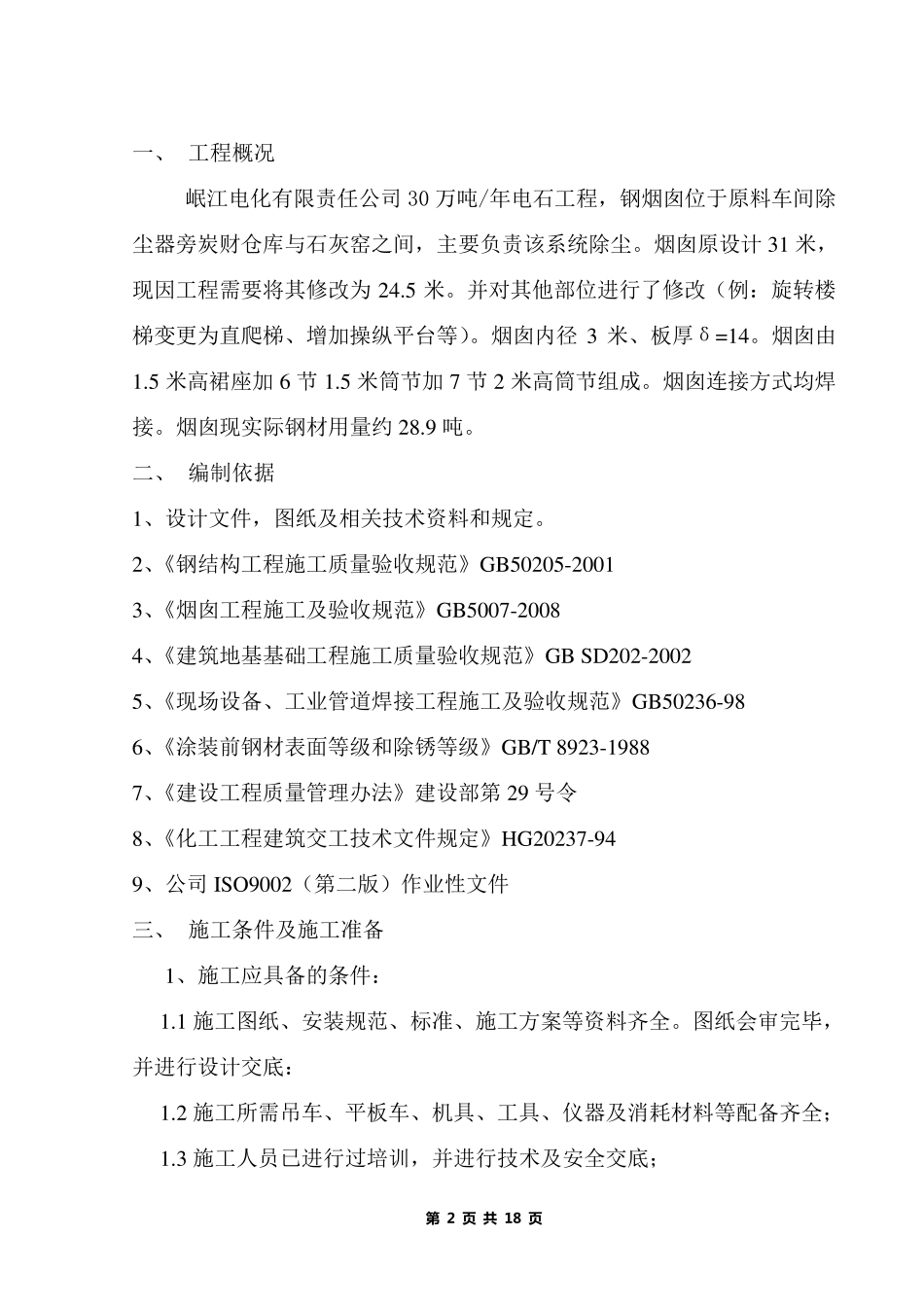

5 米 钢 烟 囱 制 作 、 安 装 与 吊 装 方 案 编制: 审核: 批准: 四川省化工建设总公司第四安装工程公司 2011年8月15日 第 2 页 共 18 页 一、 工程概况 岷江电化有限责任公司30 万吨/年电石工程,钢烟囱位于原料车间除尘器旁炭财仓库与石灰窑之间,主要负责该系统除尘
烟囱原设计31 米,现因工程需要将其修改为24
并对其他部位进行了修改(例:旋转楼梯变更为直爬梯、增加操纵平台等)
烟囱内径3 米、板厚δ=14
5 米高裙座加6 节 1
5 米筒节加7 节 2 米高筒节组成
烟囱连接方式均焊接
烟囱现实际钢材用量约 28
二、 编制依据 1、设计文件,图纸及相关技术资料和规定
2、《钢结构工程施工质量验收规范》GB50205-2001 3、《烟囱工程施工及验收规范》GB5007-2008 4、《建筑地基基础工程施工质量验收规范》GB SD202-2002 5、《现场设备、工业管道焊接工程施工及验收规范》GB50236-98 6、《涂装前钢材表面等级和除锈等级》GB/T 8923-1988 7、《建设工程质量管理办法》建设部第29 号令 8、《化工工程建筑交 工技术文件规定》HG20237-94 9、公司ISO9002(第二版 )作 业性 文件 三 、 施工条 件及施工准 备 1、施工应 具 备的 条 件: 1
1 施工图纸、安 装规范、标 准 、施工方案 等资料齐 全
图纸会 审 完 毕 ,并进行设计交 底 : 1
2 施工所 需吊 车、平板车、机 具 、工具 、仪 器及消 耗 材料等配 备齐 全 ; 1
3 施工人 员 已 进行过 培 训 ,并进行技术及安 全 交 底 ; 第 3 页 共 18 页 1

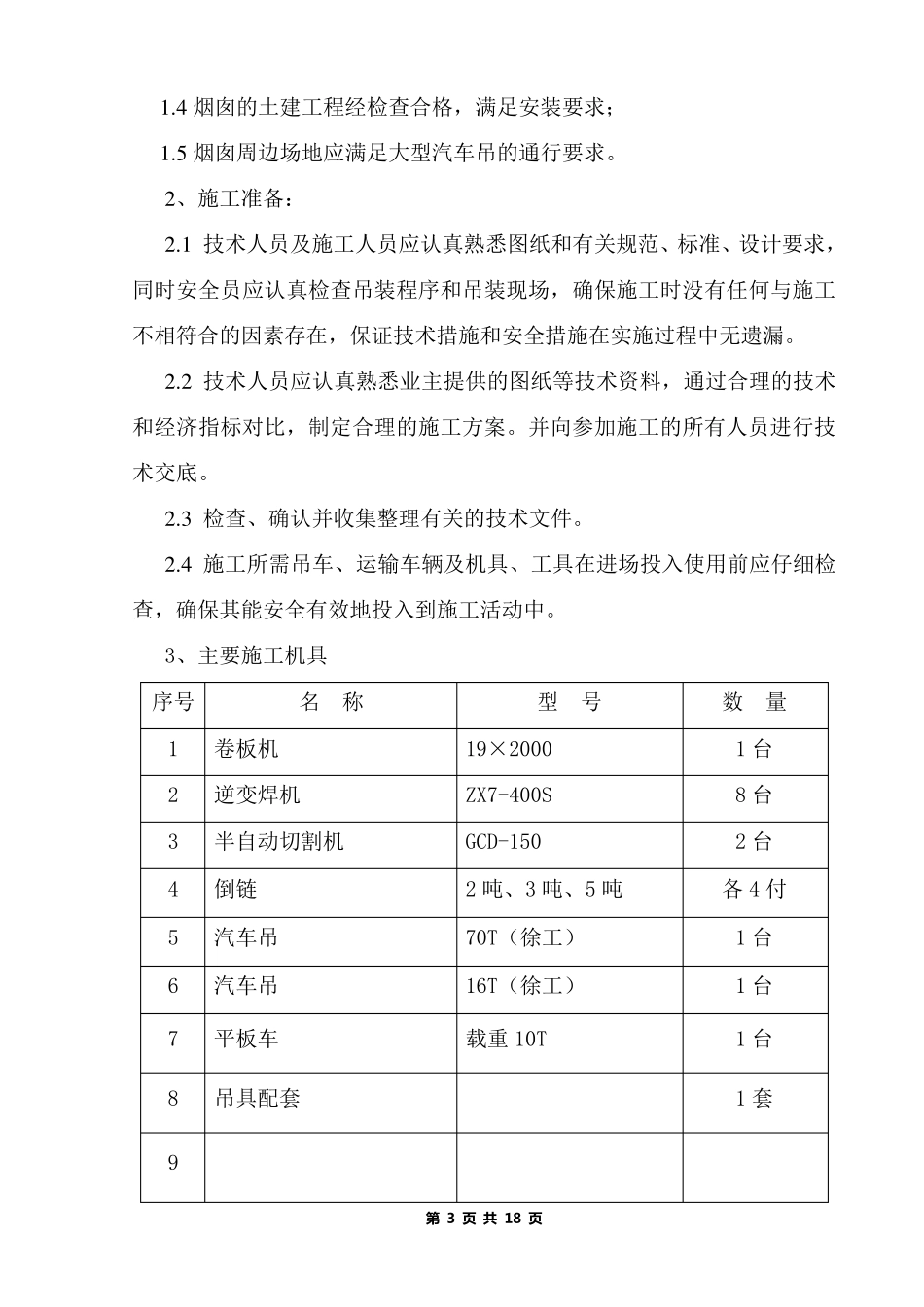

4 烟 囱 的 土 建 工
