2 双代号网络计划技术 网络图是由箭线和节点组成的,用来表示工作流程的有向、有序的网状图形
双代号(AOA)网络图(activity–on–arrow network)是用有向箭线及其两端的两个节点编号表示工作的网络图
在双代号网络图中,每一项工作都用一根有向箭线和箭线两端的两个节点来表示,每个节点都编以号码,箭线两端的两个节点的号码即代表该箭线所表示的工作,“双代号”的名称就由此而来
图3-l 所表示的就是一个双代号网络图
网络计划是用网络图表达任务的构成、工作顺序并加注工作时间参数的进度计划
双代号网络计划是应用较为普遍的一种网络计划形式

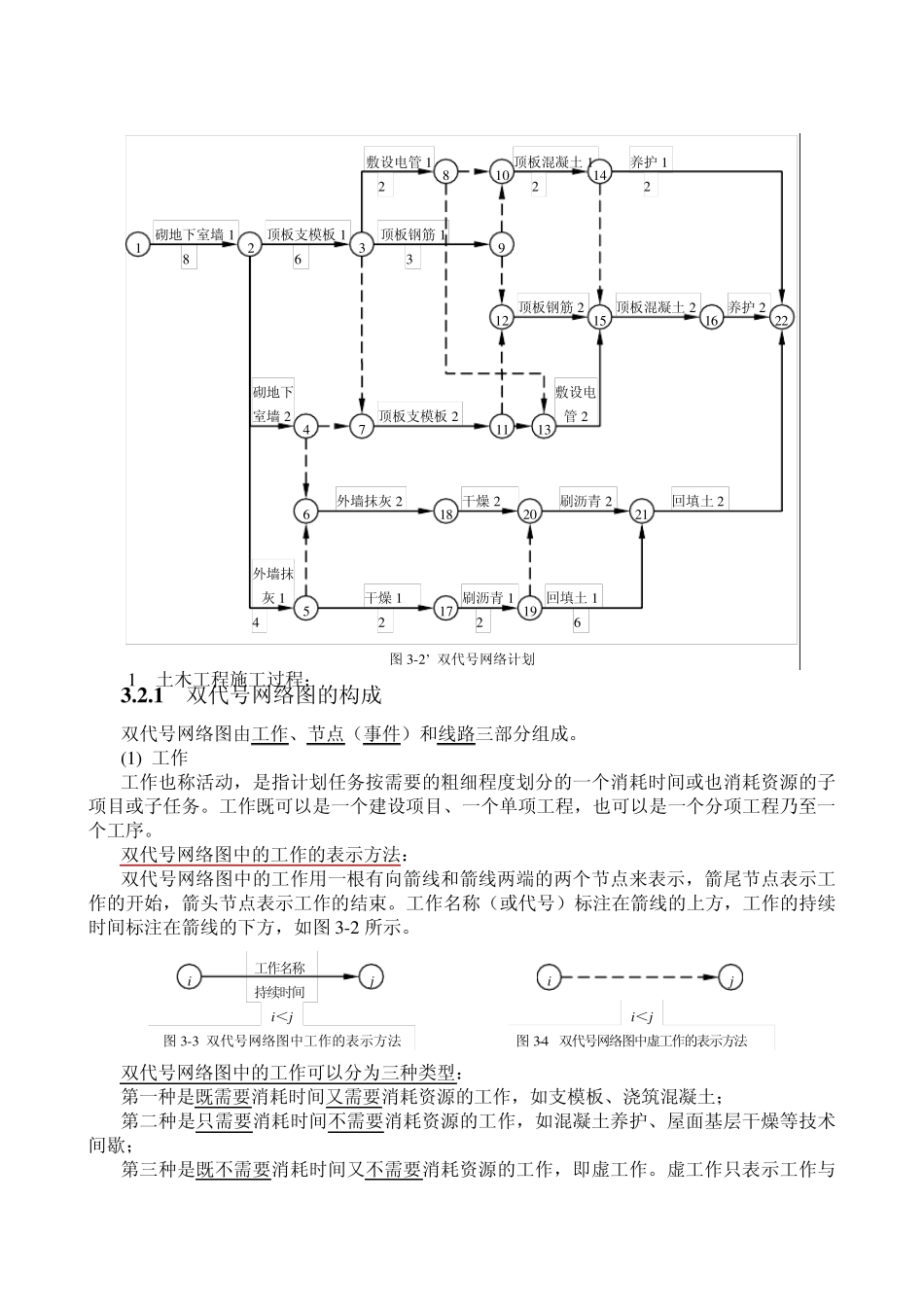

F E D C B A 1 2 图3-1 双代号网络图 3 4 5 6 6 2 2 4 3 2 2 2 3 6 8 敷 设 室 外 水 电 管敷设电管 回填土 刷沥青 干燥 外墙抹灰 养护 顶板混凝土 顶板钢筋 顶板支模板 砌地下室墙 1 2 图3-2 双代号网络图 3 4 5 6 7 8 9 10 3
1 双代号网络图的构成 双代号网络图由工作、节点(事件)和线路三部分组成
(1 ) 工作 工作也称活动,是指计划任务按需要的粗细程度划分的一个消耗时间或也消耗资源的子项目或子任务
工作既可以是一个建设项目、一个单项工程,也可以是一个分项工程乃至一个工序
双代号网络图中的工作的表示方法: 双代号网络图中的工作用一根有向箭线和箭线两端的两个节点来表示,箭尾节点表示工作的开始,箭头节点表示工作的结束
工作名称(或代号)标注在箭线的上方,工作的持续时间标注在箭线的下方,如图3 -2 所示
双代号网络图中的工作可以分为三种类型: 第一种是既需要消耗时间又需要消耗资源的工作,如支模板、浇筑混凝土; 第二种是只需要消耗时间不需要消耗资源的工作,如混凝土养护、屋面基层干燥等技术间歇; 第三种是既不需要消耗时间又不需要消耗资源的
