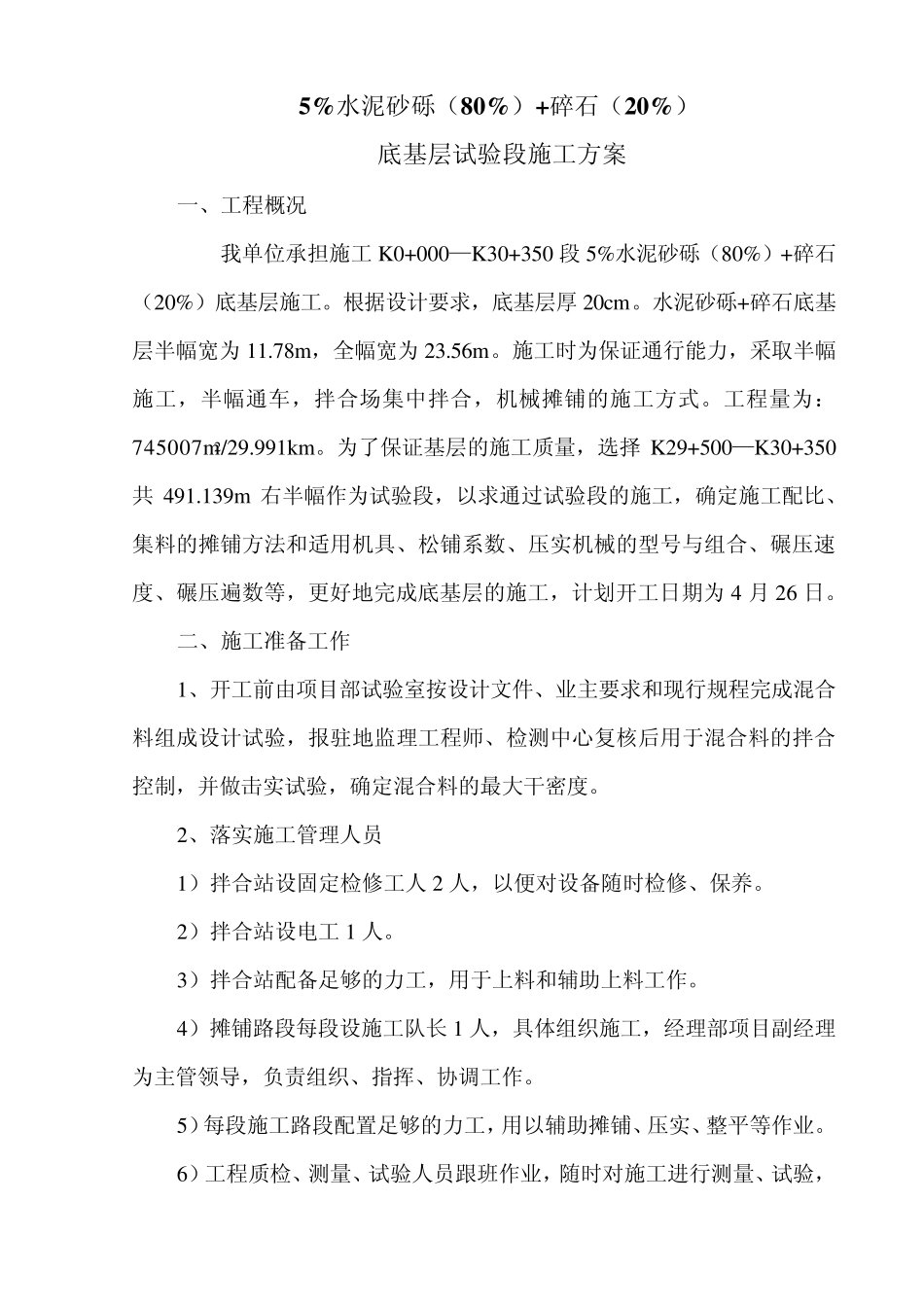

黑龙江省伊春至绥化段公路工程建设项目 第A1 合同段 (K0+000-K30+350) 5%水泥砂砾(80%)+碎石(20%) 底基层试验段施工方案 大庆建筑安装集团有限责任公司 5%水泥砂砾(80%)+碎石(20%) 底基层试验段施工方案 一、工程概况 我单位承担施工K0+000—K30+350 段5%水泥砂砾(80%)+碎石(20%)底基层施工。根据设计要求,底基层厚 20cm 。水泥砂砾+碎石底基层半幅宽为 11.78m ,全幅宽为 23.56m 。施工时为保证通行能力,采取半幅施工,半幅通车,拌合场集中拌合,机械摊铺的施工方式。工程量为: 745007m2/29.991km 。为了保证基层的施工质量,选择 K29+500—K30+350共 491.139m 右半幅作为试验段,以求通过试验段的施工,确定施工配比、集料的摊铺方法和适用机具、松铺系数、压实机械的型号与组合、碾压速度、碾压遍数等,更好地完成底基层的施工,计划开工日期为 4 月 26 日。 二、施工准备工作 1、开工前由项目部试验室按设计文件、业主要求和现行规程完成混合料组成设计试验,报驻地监理工程师、检测中心复核后用于混合料的拌合控制,并做击实试验,确定混合料的最大干密度。 2、落实施工管理人员 1)拌合站设固定检修工人 2 人,以便对设备随时检修、保养。 2)拌合站设电工1 人。 3)拌合站配备足够的力工,用于上料和辅助上料工作。 4)摊铺路段每段设施工队长 1 人,具体组织施工,经理部项目副经理为主管领导,负责组织、指挥、协调工作。 5)每段施工路段配置足够的力工,用以辅助摊铺、压实、整平等作业。 6)工程质检、测量、试验人员跟班作业,随时对施工进行测量、试验, 跟踪检测。求得施工参数。 3、落实机械设备 1)15T 自卸汽车 20 台。 2)自行式平地机 1 台,20-22T 振动压路机 3 台,XP261 胶轮压路机 1台。 3)洒水车 3 台。 4)RP751 摊铺机 2 台。 4、通讯联络工作 为保证前后工作协调一致,拌合站和施工路段使用手机联络,以保证随着实际情况的变化而随时调整施工。 5、下承层准备 1)施工前路基要进行复压并报验合格。下承层表面必须平整、坚实,符合规定的高程、宽度和横坡度,不准有松散材料和弹软处; 2)根据设计文件校核平面和高程控制桩,复核和恢复路床路面中心线、边线等全部基本桩号。按基层施工要求加密坐标点、水准点控制网。直线段每 10m、曲线段每 5m钉桩,确定平面位置和高程。然后报请监理工程师审核。 3)做好培肩工作。路肩压...
