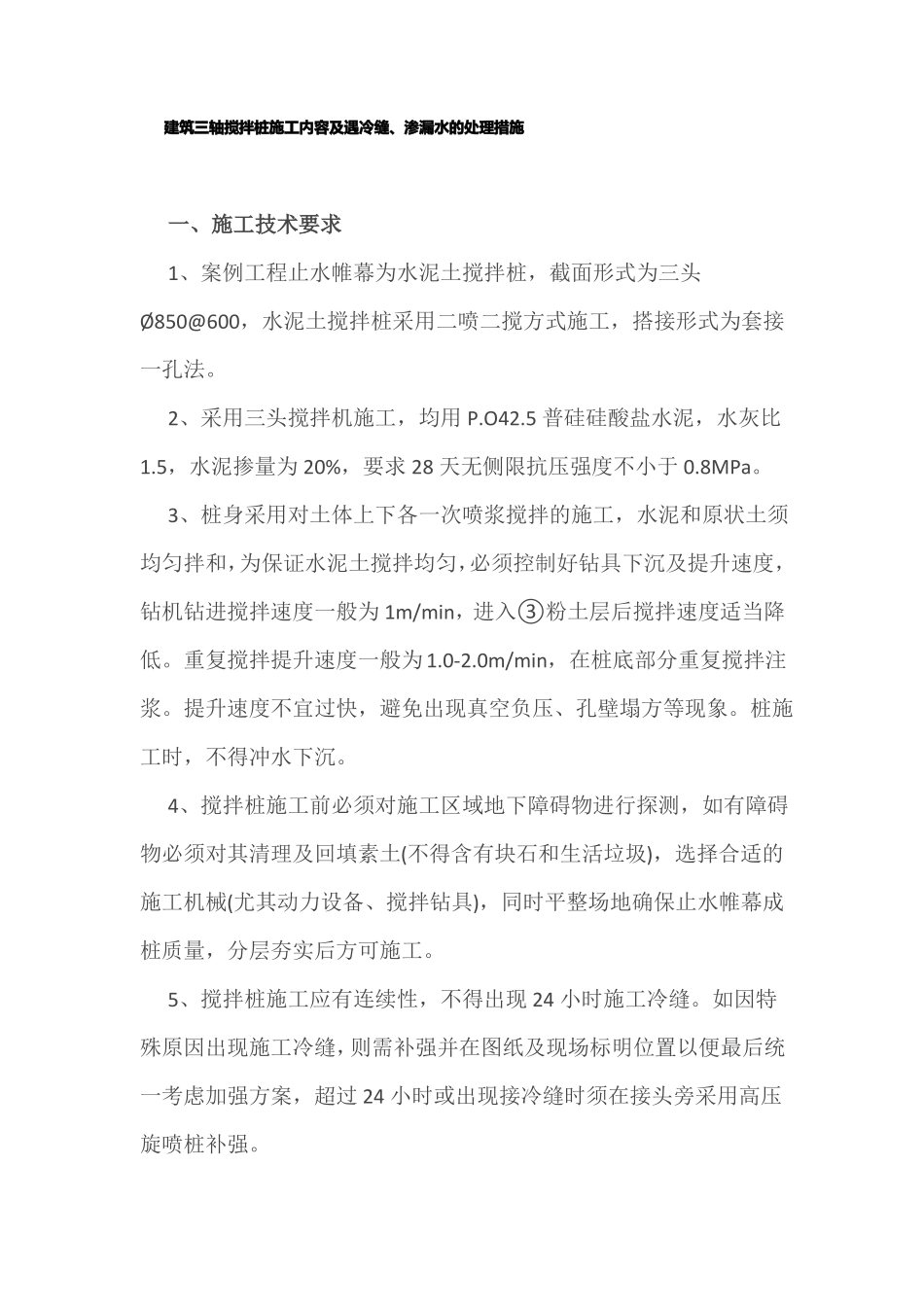

建筑三轴搅拌桩施工内容及遇冷缝、渗漏水的处理措施一、施工技术要求1、案例工程止水帷幕为水泥土搅拌桩,截面形式为三头Ø850@600,水泥土搅拌桩采用二喷二搅方式施工,搭接形式为套接一孔法
2、采用三头搅拌机施工,均用 P
5 普硅硅酸盐水泥,水灰比1
5,水泥掺量为 20%,要求 28 天无侧限抗压强度不小于 0
3、桩身采用对土体上下各一次喷浆搅拌的施工,水泥和原状土须均匀拌和,为保证水泥土搅拌均匀,必须控制好钻具下沉及提升速度,钻机钻进搅拌速度一般为 1m/min,进入③粉土层后搅拌速度适当降低
重复搅拌提升速度一般为1
0m/min,在桩底部分重复搅拌注浆
提升速度不宜过快,避免出现真空负压、孔壁塌方等现象
桩施工时,不得冲水下沉
4、搅拌桩施工前必须对施工区域地下障碍物进行探测,如有障碍物必须对其清理及回填素土(不得含有块石和生活垃圾),选择合适的施工机械(尤其动力设备、搅拌钻具),同时平整场地确保止水帷幕成桩质量,分层夯实后方可施工
5、搅拌桩施工应有连续性,不得出现 24 小时施工冷缝
如因特殊原因出现施工冷缝,则需补强并在图纸及现场标明位置以便最后统一考虑加强方案,超过 24 小时或出现接冷缝时须在接头旁采用高压旋喷桩补强

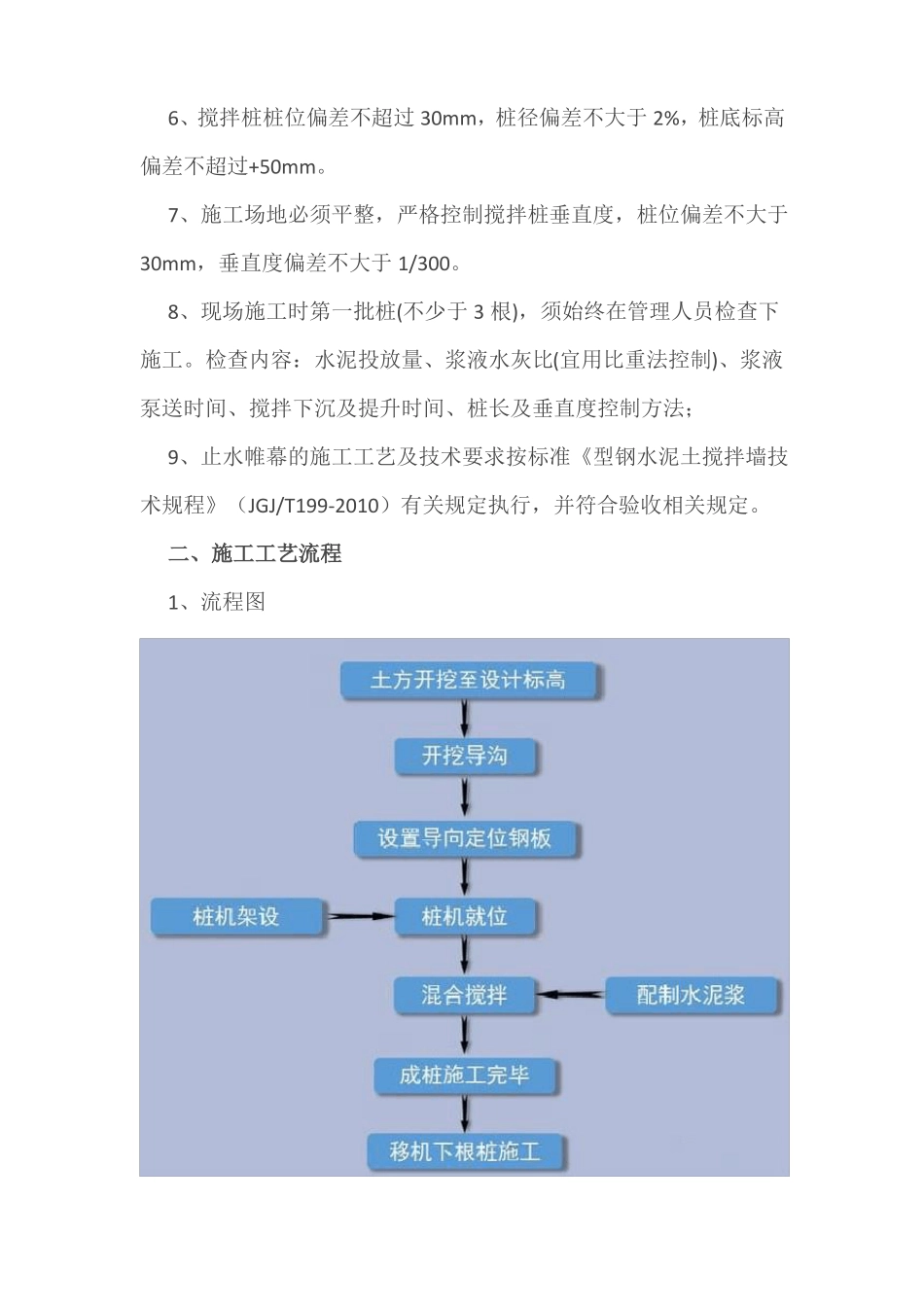

6、搅拌桩桩位偏差不超过 30mm,桩径偏差不大于 2%,桩底标高偏差不超过+50mm
7、施工场地必须平整,严格控制搅拌桩垂直度,桩位偏差不大于30mm,垂直度偏差不大于 1/300
8、现场施工时第一批桩(不少于 3 根),须始终在管理人员检查下施工
检查内容:水泥投放量、浆液水灰比(宜用比重法控制)、浆液泵送时间、搅拌下沉及提升时间、桩长及垂直度控制方法;9、止水帷幕的施工工艺及技术要求按标准《型钢水泥土搅拌墙技术规程》(JGJ/T199-2010)有关规定执行,并符合验收相关规定

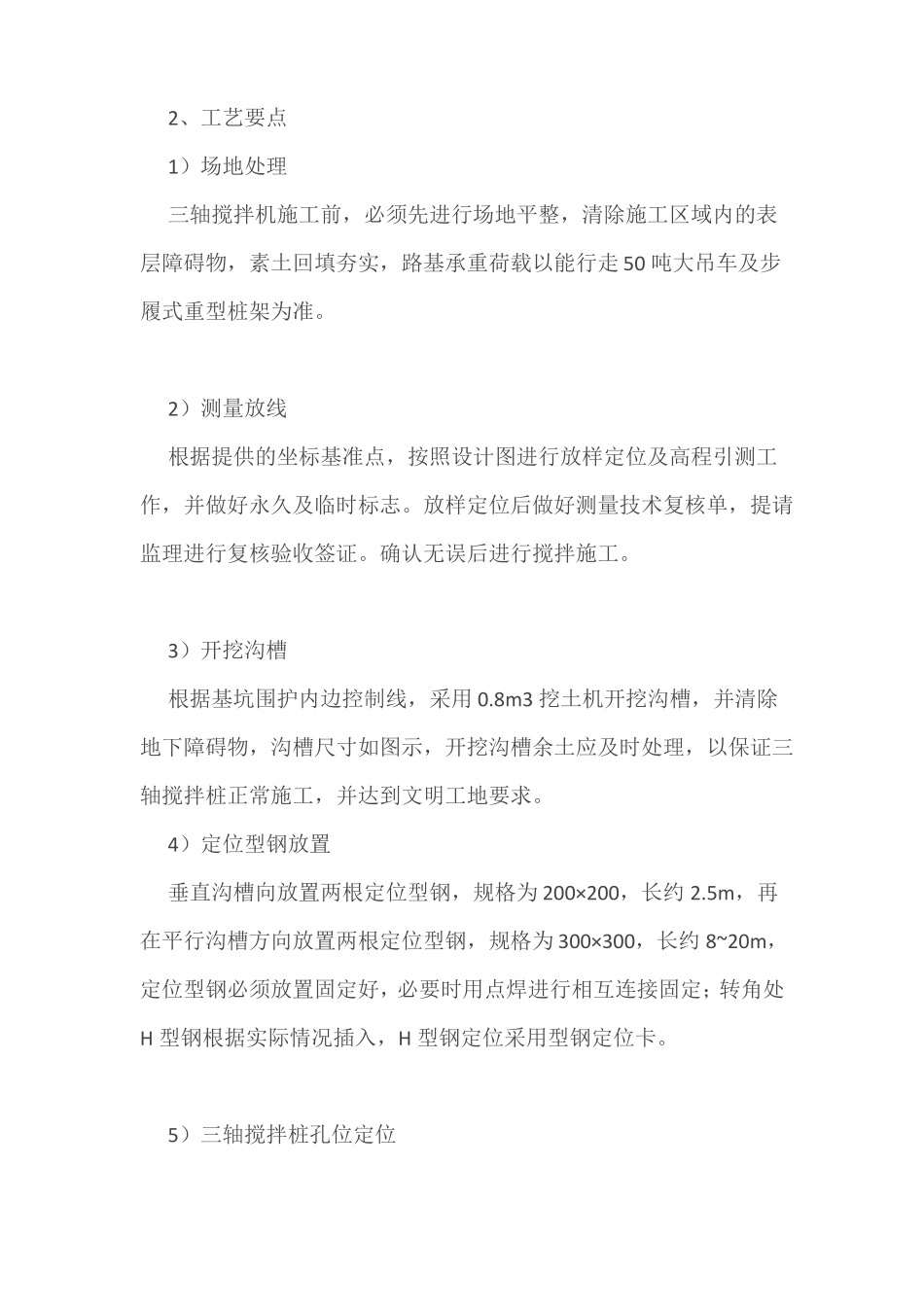

二、施工工艺流程1、流程图
