6 彩色沥青砼上面层施工方案及工艺3

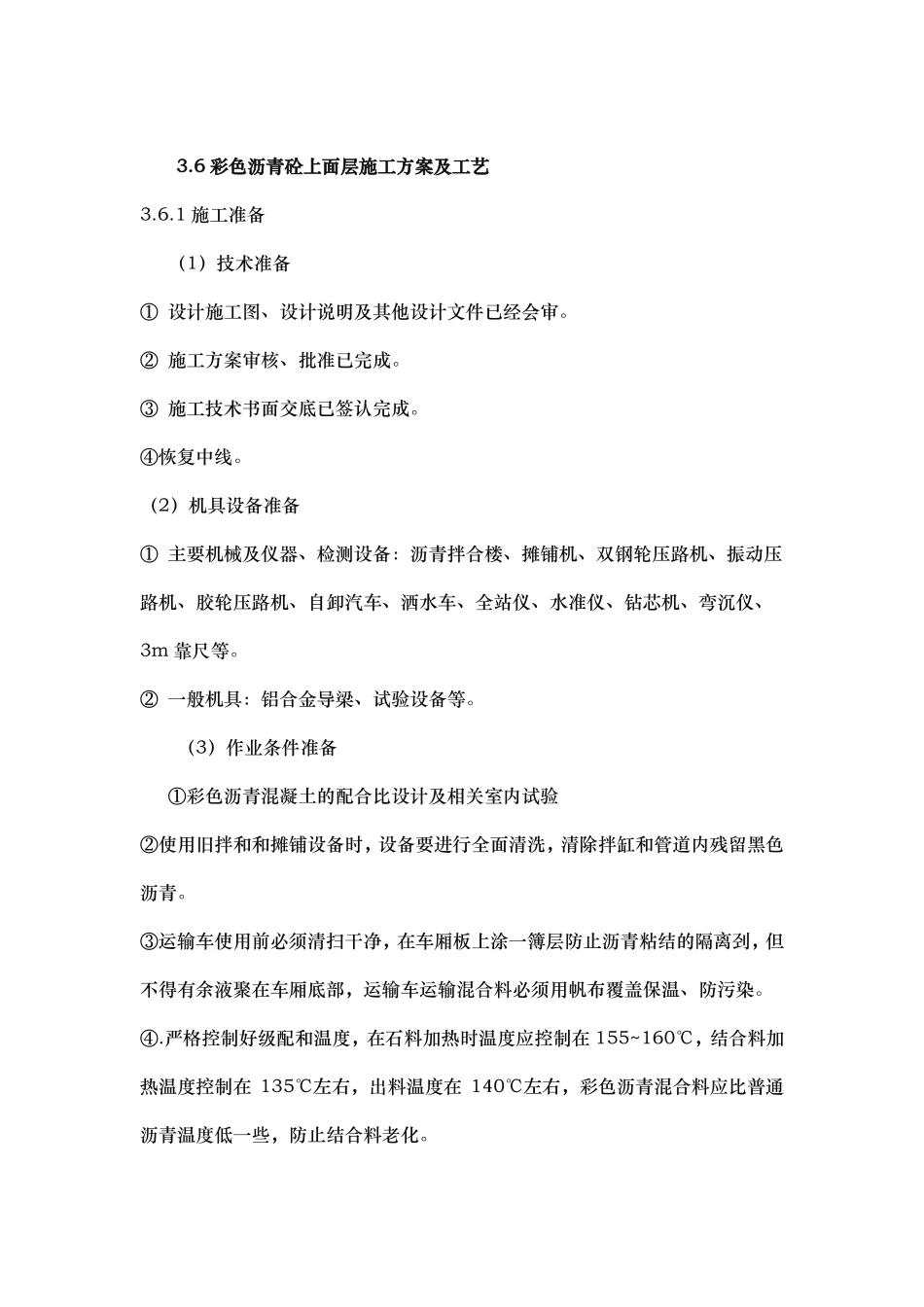

1 施工准备(1)技术准备① 设计施工图、设计说明及其他设计文件已经会审
② 施工方案审核、批准已完成
③ 施工技术书面交底已签认完成
(2)机具设备准备① 主要机械及仪器、检测设备:沥青拌合楼、摊铺机、双钢轮压路机、振动压路机、胶轮压路机、自卸汽车、洒水车、全站仪、水准仪、钻芯机、弯沉仪、3m 靠尺等
② 一般机具:铝合金导梁、试验设备等
(3)作业条件准备①彩色沥青混凝土的配合比设计及相关室内试验②使用旧拌和和摊铺设备时,设备要进行全面清洗,清除拌缸和管道内残留黑色沥青
③运输车使用前必须清扫干净,在车厢板上涂一簿层防止沥青粘结的隔离刭,但不得有余液聚在车厢底部,运输车运输混合料必须用帆布覆盖保温、防污染

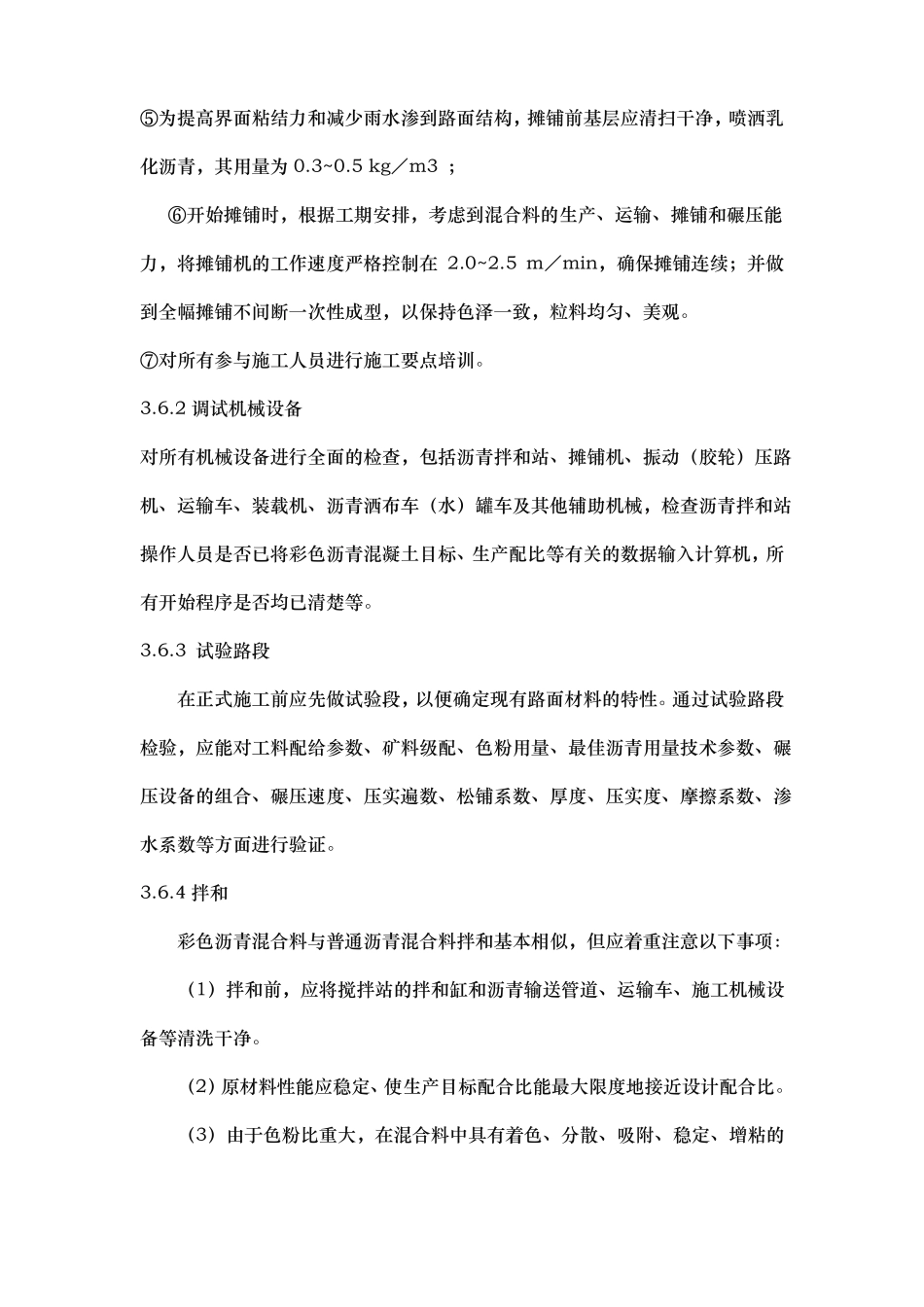

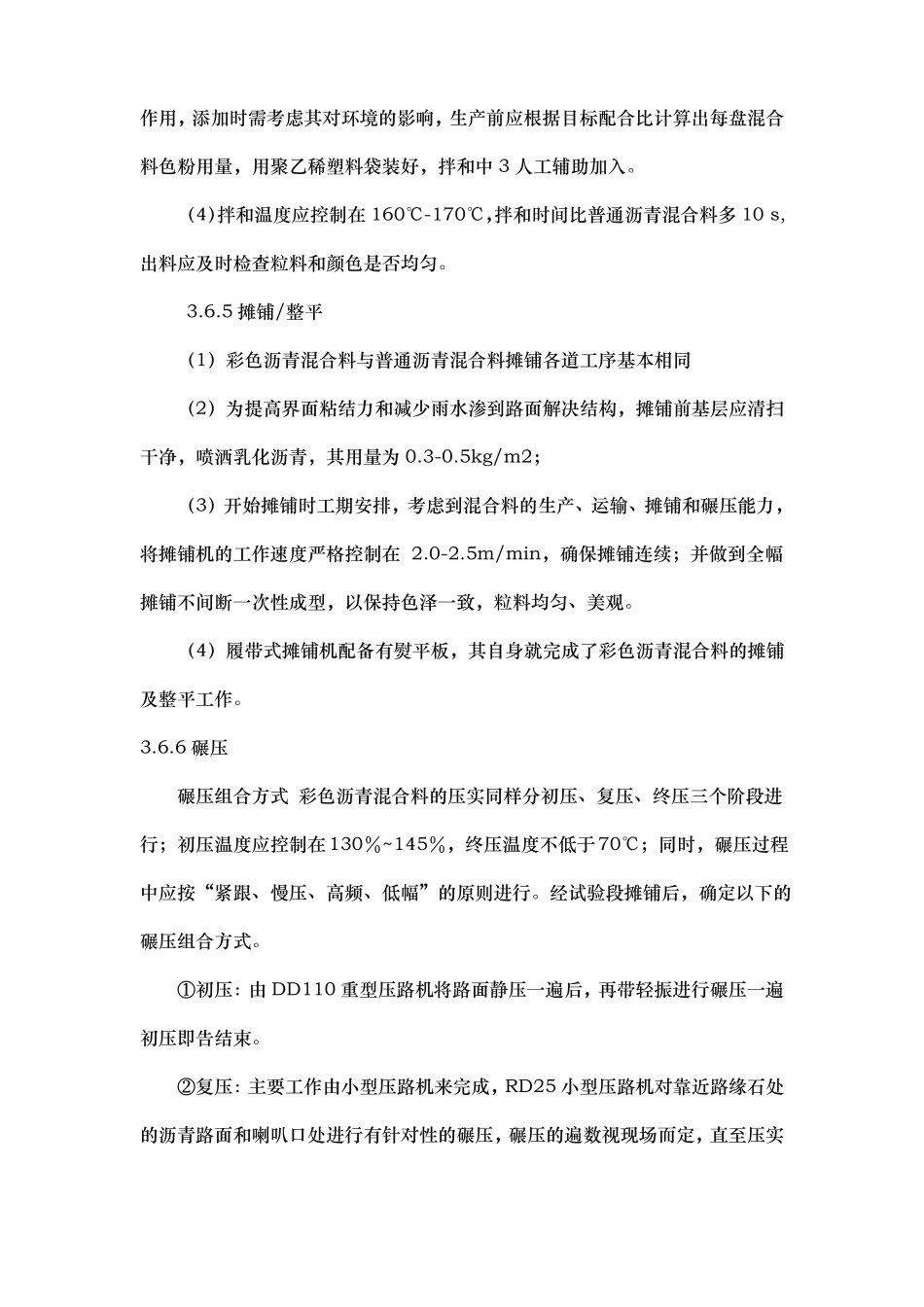

严格控制好级配和温度,在石料加热时温度应控制在 155~160℃,结合料加热温度控制在 135℃左右,出料温度在 140℃左右,彩色沥青混合料应比普通沥青温度低一些,防止结合料老化
⑤为提高界面粘结力和减少雨水渗到路面结构,摊铺前基层应清扫干净,喷洒乳化沥青,其用量为 0
5 kg/m3 ;⑥开始摊铺时,根据工期安排,考虑到混合料的生产、运输、摊铺和碾压能力,将摊铺机的工作速度严格控制在 2
5 m/min,确保摊铺连续;并做到全幅摊铺不间断一次性成型,以保持色泽一致,粒料均匀、美观
⑦对所有参与施工人员进行施工要点培训
2 调试机械设备对所有机械设备进行全面的检查,包括沥青拌和站、摊铺机、振动(胶轮)压路机、运输车、装载机、沥青洒布车(水)罐车及其他辅助机械,检查沥青拌和站操作人员是否已将彩色沥青混凝土目标、生产配比等有关的数据输入计算机,所有开始程序是否均已清楚等
3 试验路段在正式施工前应先做试验段,以便确定现有路面材料的特性
通过试验路段检验,应能对工料配给参数、矿料
